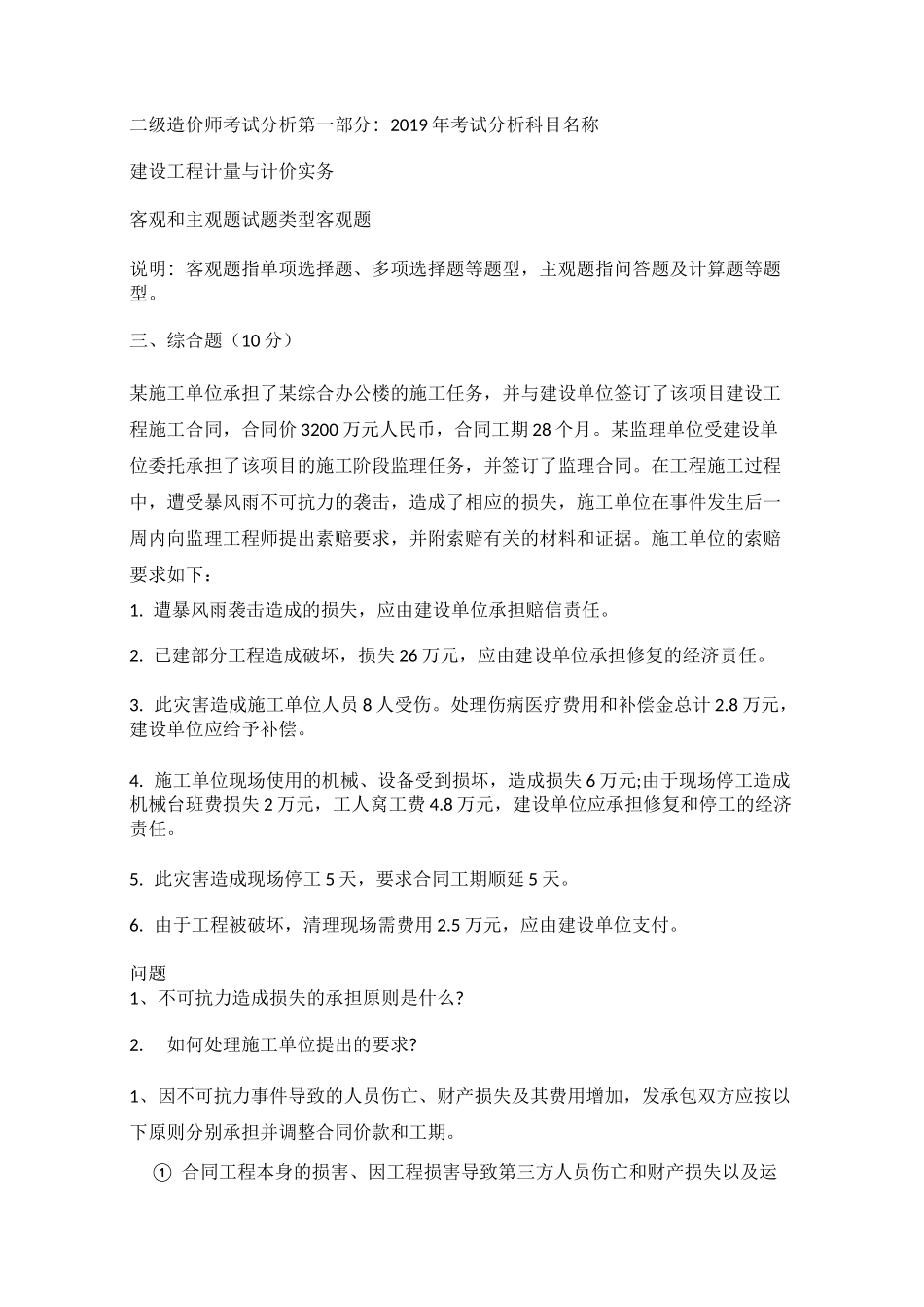

二级造价师考试分析第一部分:2019年考试分析科目名称建设工程计量与计价实务客观和主观题试题类型客观题说明:客观题指单项选择题、多项选择题等题型,主观题指问答题及计算题等题型
三、综合题(10分)某施工单位承担了某综合办公楼的施工任务,并与建设单位签订了该项目建设工程施工合同,合同价3200万元人民币,合同工期28个月
某监理单位受建设单位委托承担了该项目的施工阶段监理任务,并签订了监理合同
在工程施工过程中,遭受暴风雨不可抗力的袭击,造成了相应的损失,施工单位在事件发生后一周内向监理工程师提出素赔要求,并附索赔有关的材料和证据
施工单位的索赔要求如下:1
遭暴风雨袭击造成的损失,应由建设单位承担赔信责任
已建部分工程造成破坏,损失26万元,应由建设单位承担修复的经济责任
此灾害造成施工单位人员8人受伤
处理伤病医疗费用和补偿金总计2
8万元,建设单位应给予补偿
施工单位现场使用的机械、设备受到损坏,造成损失6万元;由于现场停工造成机械台班费损失2万元,工人窝工费4
8万元,建设单位应承担修复和停工的经济责任
此灾害造成现场停工5天,要求合同工期顺延5天
由于工程被破坏,清理现场需费用2
5万元,应由建设单位支付
问题1、不可抗力造成损失的承担原则是什么
如何处理施工单位提出的要求

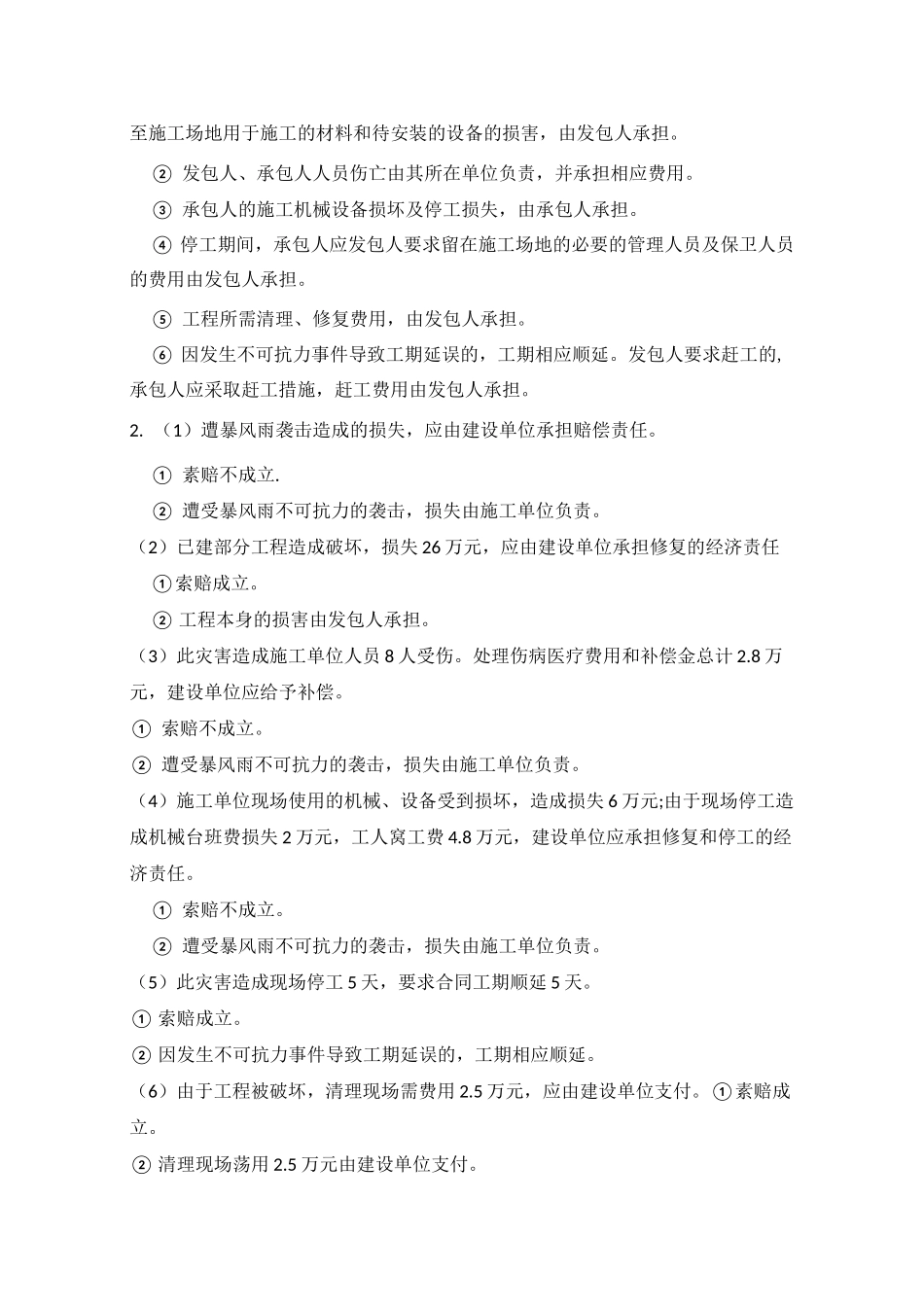

1、因不可抗力事件导致的人员伤亡、财产损失及其费用增加,发承包双方应按以下原则分别承担并调整合同价款和工期
①合同工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担
②发包人、承包人人员伤亡由其所在单位负责,并承担相应费用
③承包人的施工机械设备损坏及停工损失,由承包人承担
④停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担
⑤工程所需清理、修复费用,由发包人承担
