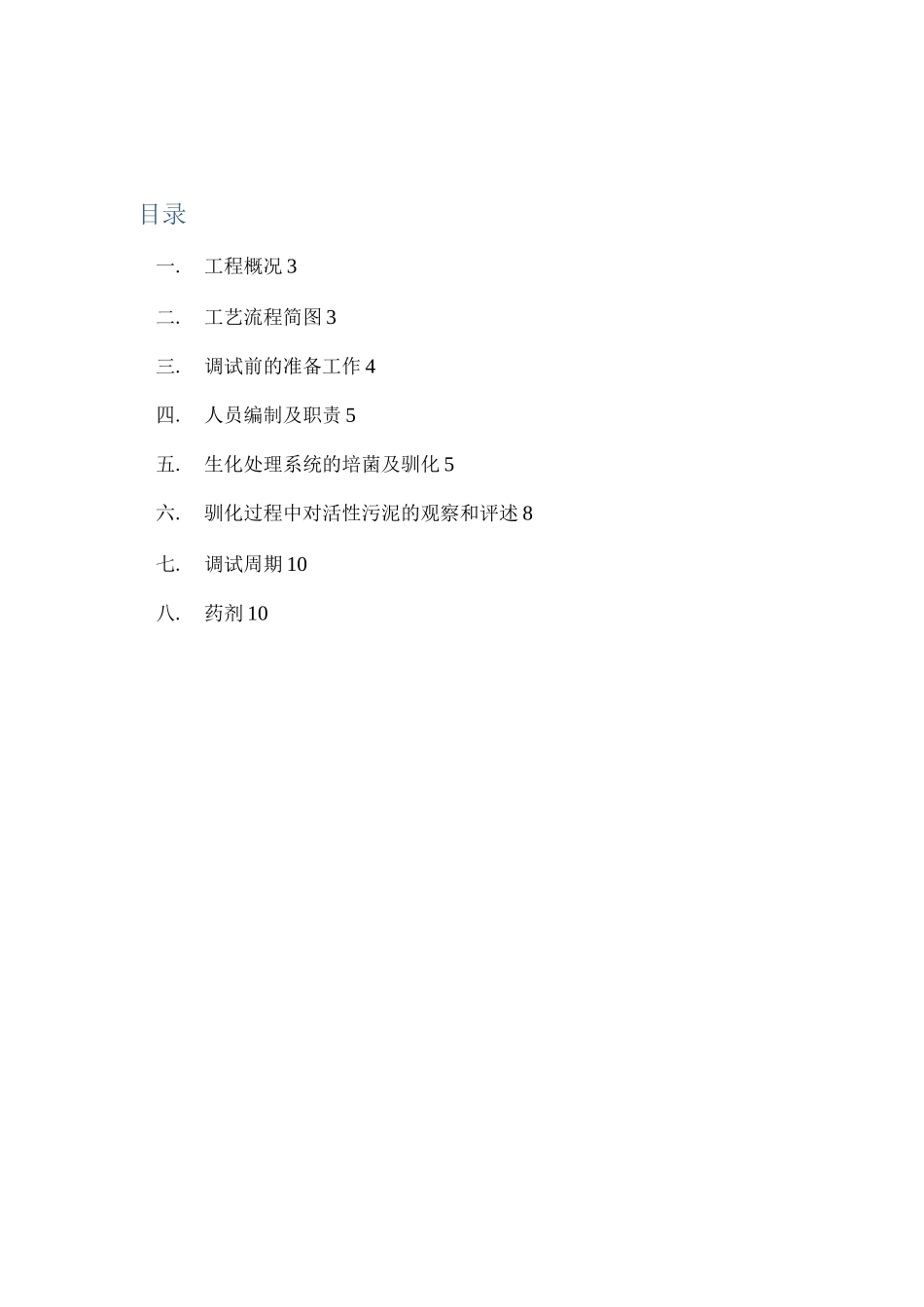

丹东***谷物有限公司油脂污水处理工程调试计划上海****环境工程公司二0二0年一月目录一
工程概况3二
工艺流程简图3三
调试前的准备工作4四
人员编制及职责5五
生化处理系统的培菌及驯化5六
驯化过程中对活性污泥的观察和评述8七
调试周期10八
药剂10BODV10mg/L;5悬浮物V20mg/L;一

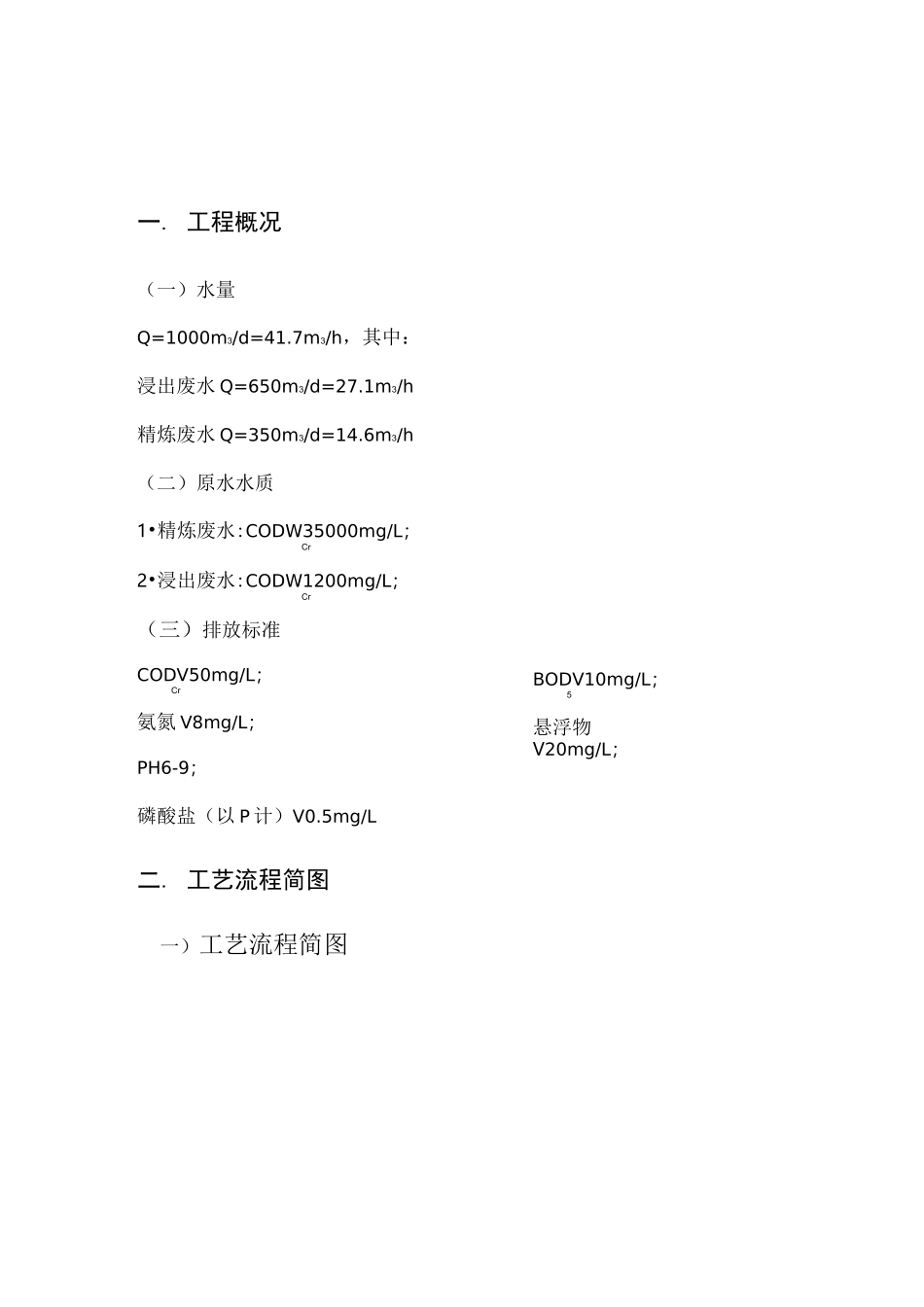

工程概况(一)水量Q=1000m3/d=41
7m3/h,其中:浸出废水Q=650m3/d=27
1m3/h精炼废水Q=350m3/d=14
6m3/h(二)原水水质1•精炼废水:CODW35000mg/L;Cr2•浸出废水:CODW1200mg/L;Cr(三)排放标准CODV50mg/L;Cr氨氮V8mg/L;PH6-9;磷酸盐(以P计)V0
5mg/L二
工艺流程简图一)工艺流程简图冷却塔浸出调节池混凝二沉池一水解氧化池一气浮池冷却塔Y中间水池污泥池机械过滤器板框压滤机干泥外运活性碳过滤器-清水池1排放或回用三
调试前的准备工作1、熟悉和理解设计方案、工艺流程图
2、必须清除现场所有池内的建筑垃圾和安装时留下的杂物
3、采用河水或其他清水注入各种池子作渗漏检查
4、清水联动完成
5、检查工艺系统设备、熟悉管线、各装置的功用、及设备位置
6、在工艺管线上标明流动的方向
7、检查灯光、仪表、指示器等
8、生活污水处理厂活性污泥、清水
9、废水处理用化学药剂及营养剂
10、配备测定水质的分析仪器及药品
人员编制及职责依据本工程规模,建议废水处理站调试期间的专职人员7名,其职责如下:1、站长:1人,负责废水处理工艺技术、人事管理、工作计划、对外联系,预算编制等事项
对质检部检测的水样数据进行整理,分析并对工艺运行提出改善意见及保管水质的化验结果等
2、操作人员6人,实行三班制,每班2人,负责水处理药剂的配制、处理系统操作、巡视及污泥脱水等工作
生化处理系统的培菌及驯化
