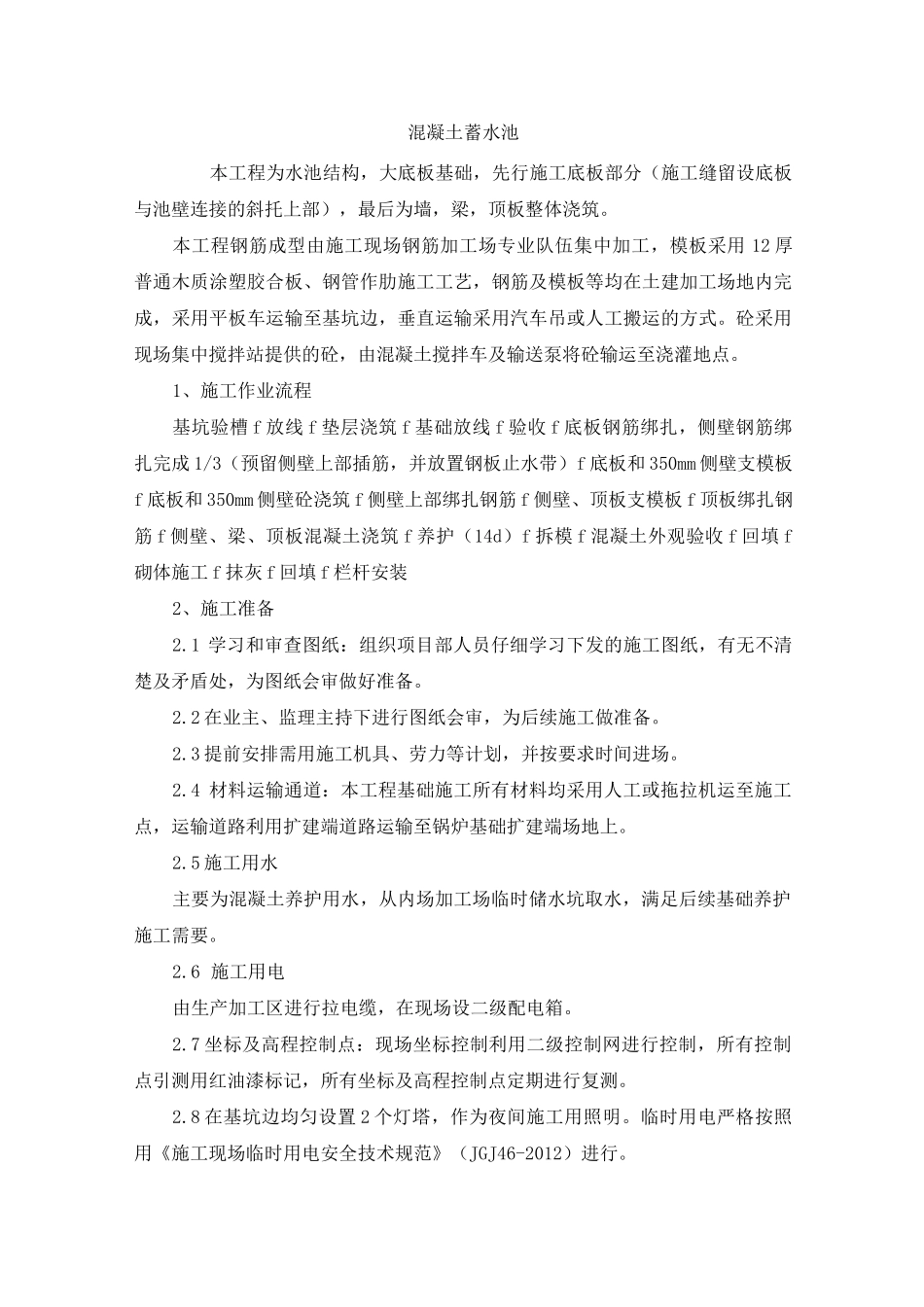

混凝土蓄水池本工程为水池结构,大底板基础,先行施工底板部分(施工缝留设底板与池壁连接的斜托上部),最后为墙,梁,顶板整体浇筑
本工程钢筋成型由施工现场钢筋加工场专业队伍集中加工,模板采用12厚普通木质涂塑胶合板、钢管作肋施工工艺,钢筋及模板等均在土建加工场地内完成,采用平板车运输至基坑边,垂直运输采用汽车吊或人工搬运的方式
砼采用现场集中搅拌站提供的砼,由混凝土搅拌车及输送泵将砼输运至浇灌地点
1、施工作业流程基坑验槽f放线f垫层浇筑f基础放线f验收f底板钢筋绑扎,侧壁钢筋绑扎完成1/3(预留侧壁上部插筋,并放置钢板止水带)f底板和350mm侧壁支模板f底板和350mm侧壁砼浇筑f侧壁上部绑扎钢筋f侧壁、顶板支模板f顶板绑扎钢筋f侧壁、梁、顶板混凝土浇筑f养护(14d)f拆模f混凝土外观验收f回填f砌体施工f抹灰f回填f栏杆安装2、施工准备2
1学习和审查图纸:组织项目部人员仔细学习下发的施工图纸,有无不清楚及矛盾处,为图纸会审做好准备
2在业主、监理主持下进行图纸会审,为后续施工做准备
3提前安排需用施工机具、劳力等计划,并按要求时间进场
4材料运输通道:本工程基础施工所有材料均采用人工或拖拉机运至施工点,运输道路利用扩建端道路运输至锅炉基础扩建端场地上
5施工用水主要为混凝土养护用水,从内场加工场临时储水坑取水,满足后续基础养护施工需要
6施工用电由生产加工区进行拉电缆,在现场设二级配电箱
7坐标及高程控制点:现场坐标控制利用二级控制网进行控制,所有控制点引测用红油漆标记,所有坐标及高程控制点定期进行复测
8在基坑边均匀设置2个灯塔,作为夜间施工用照明
临时用电严格按照用《施工现场临时用电安全技术规范》(JGJ46-2012)进行
9作好设备调配,对各机具、设备进行维修检查,试运转,并运至使用地点就位

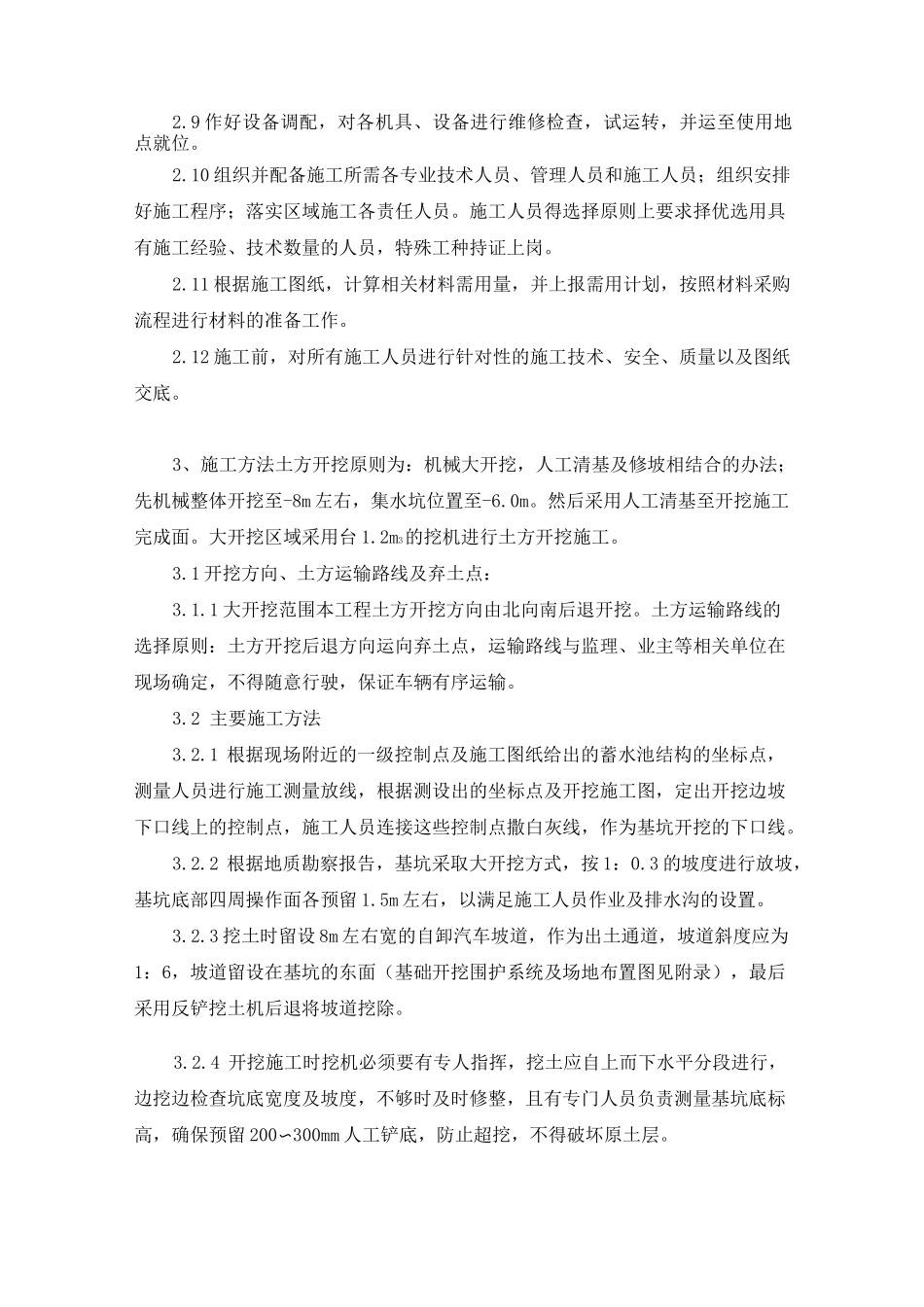

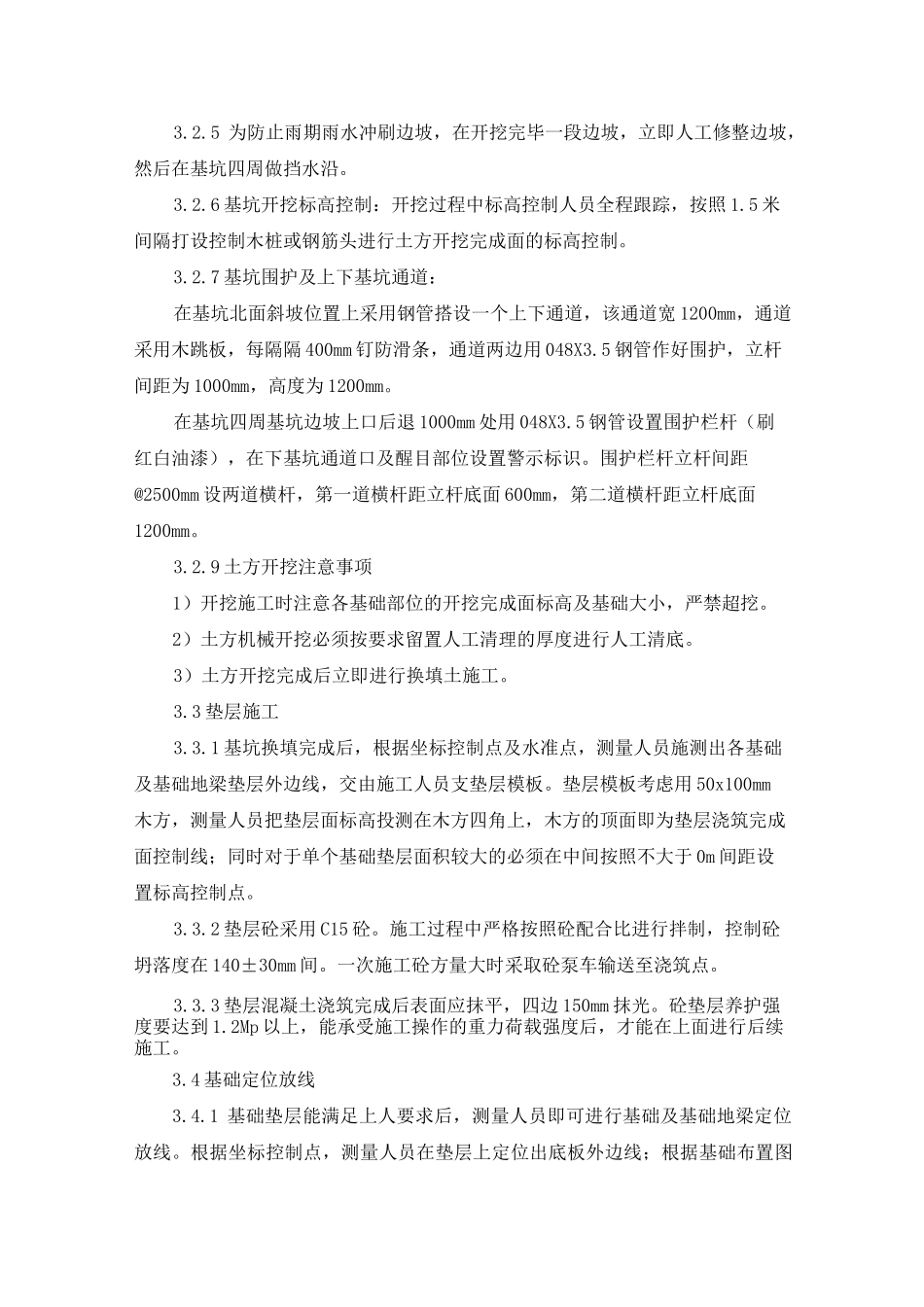

10组织并配备施工所需各专业技术
