电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

厂区栏杆防腐工程技术方案VIP免费

厂区栏杆防腐工程技术方案_第1页
1/5
厂区栏杆防腐工程技术方案_第2页
2/5
厂区栏杆防腐工程技术方案_第3页
3/5

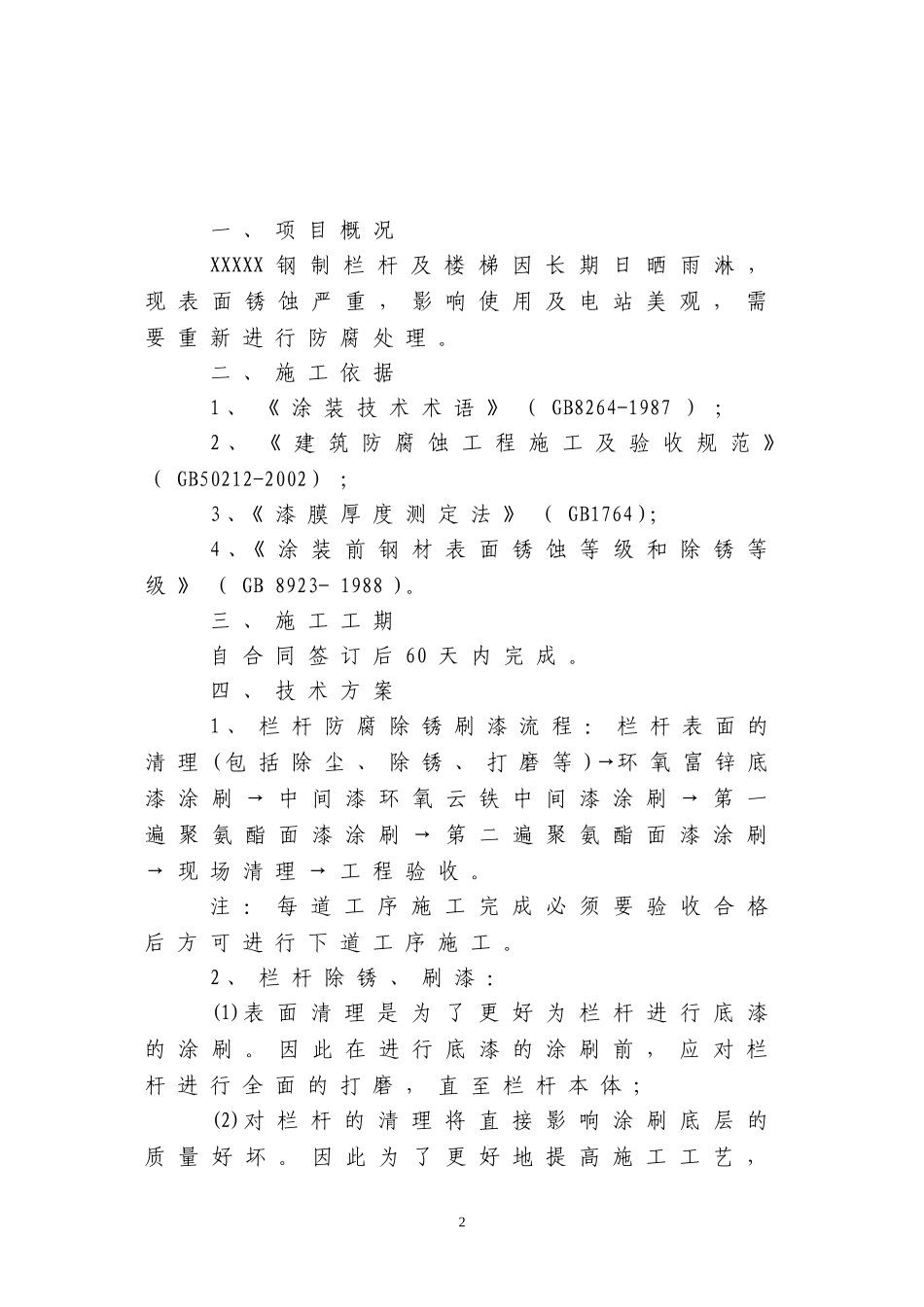

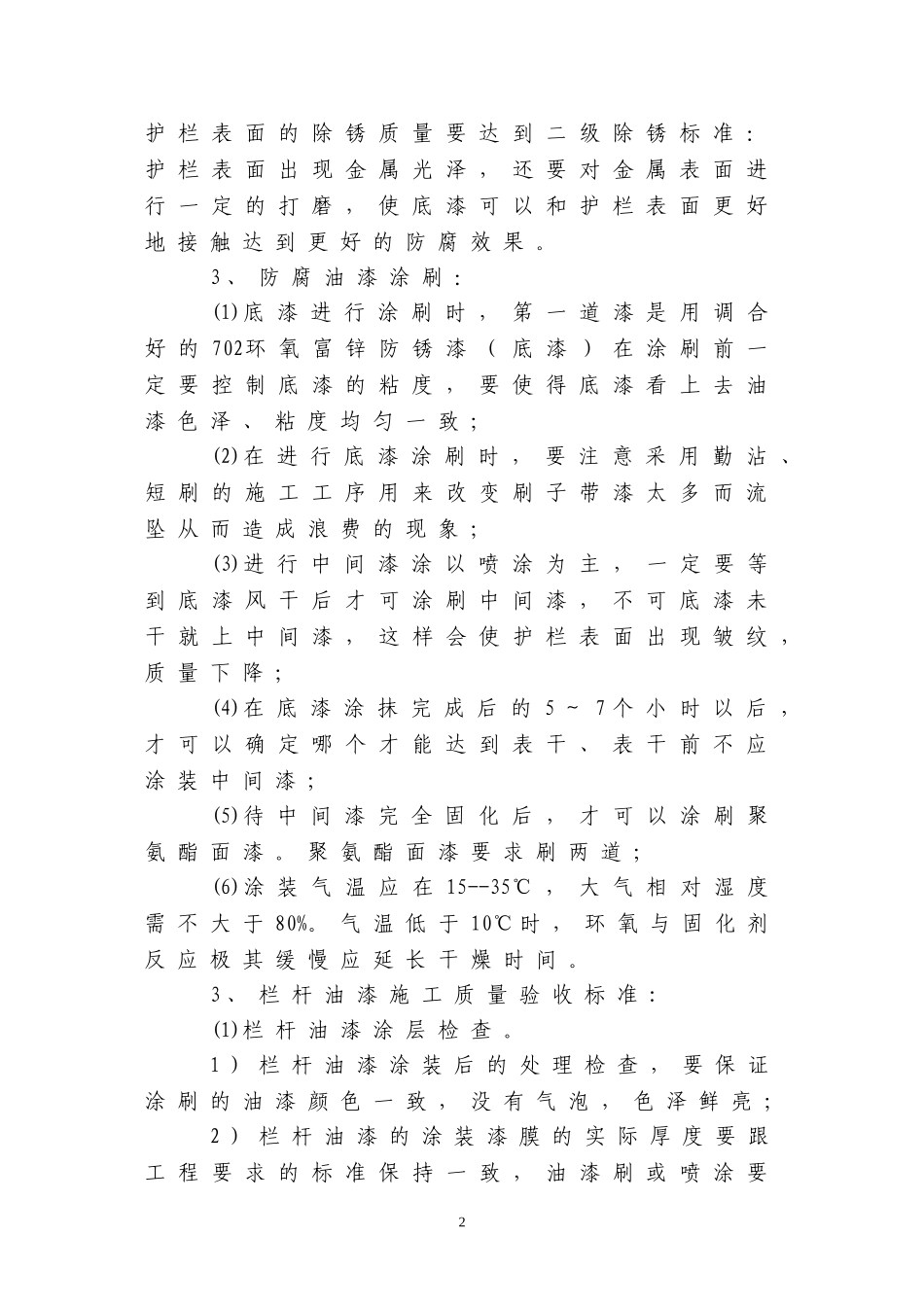

厂区栏杆防腐工程技术方案审定:审核:编制:2一、项目概况XXXXX钢制栏杆及楼梯因长期日晒雨淋,现表面锈蚀严重,影响使用及电站美观,需要重新进行防腐处理。二、施工依据1、《涂装技术术语》(GB8264-1987);2、《建筑防腐蚀工程施工及验收规范》(GB50212-2002);3、《漆膜厚度测定法》(GB1764);4、《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-1988)。三、施工工期自合同签订后60天内完成。四、技术方案1、栏杆防腐除锈刷漆流程:栏杆表面的清理(包括除尘、除锈、打磨等)→环氧富锌底漆涂刷→中间漆环氧云铁中间漆涂刷→第一遍聚氨酯面漆涂刷→第二遍聚氨酯面漆涂刷→现场清理→工程验收。注:每道工序施工完成必须要验收合格后方可进行下道工序施工。2、栏杆除锈、刷漆:(1)表面清理是为了更好为栏杆进行底漆的涂刷。因此在进行底漆的涂刷前,应对栏杆进行全面的打磨,直至栏杆本体;(2)对栏杆的清理将直接影响涂刷底层的质量好坏。因此为了更好地提高施工工艺,2护栏表面的除锈质量要达到二级除锈标准:护栏表面出现金属光泽,还要对金属表面进行一定的打磨,使底漆可以和护栏表面更好地接触达到更好的防腐效果。3、防腐油漆涂刷:(1)底漆进行涂刷时,第一道漆是用调合好的702环氧富锌防锈漆(底漆)在涂刷前一定要控制底漆的粘度,要使得底漆看上去油漆色泽、粘度均匀一致;(2)在进行底漆涂刷时,要注意采用勤沾、短刷的施工工序用来改变刷子带漆太多而流坠从而造成浪费的现象;(3)进行中间漆涂以喷涂为主,一定要等到底漆风干后才可涂刷中间漆,不可底漆未干就上中间漆,这样会使护栏表面出现皱纹,质量下降;(4)在底漆涂抹完成后的5~7个小时以后,才可以确定哪个才能达到表干、表干前不应涂装中间漆;(5)待中间漆完全固化后,才可以涂刷聚氨酯面漆。聚氨酯面漆要求刷两道;(6)涂装气温应在15--35℃,大气相对湿度需不大于80%。气温低于10℃时,环氧与固化剂反应极其缓慢应延长干燥时间。3、栏杆油漆施工质量验收标准:(1)栏杆油漆涂层检查。1)栏杆油漆涂装后的处理检查,要保证涂刷的油漆颜色一致,没有气泡,色泽鲜亮;2)栏杆油漆的涂装漆膜的实际厚度要跟工程要求的标准保持一致,油漆刷或喷涂要2均匀。(2)栏杆油漆质量验收标准。1)栏杆油漆施工中所用到的所有品种、型号和质量,都必须符合国家现行有关标准的规定和要求;2)栏杆油漆工程在涂装前,所有需要施工的栏杆的除锈工艺应该按照国家现行有关标准和规定进行除锈施工,除锈后的栏杆表面应该没有任何的杂质和毛刺;3)在栏杆油漆过程中不应该出现任何的误涂、漏涂现象,同时栏杆油漆涂层应应该没有任何的脱皮和返锈现象。五、安全文明措施1、现场施工应符合浙江浙能北海水力发电有限公司外包工程安全管理规定的各项要求;2现场临时用电应符合滩坑水电站临时用电管理标准的要求,严禁私拉私接临时用电;3、因滩坑水电站厂区内高压设备多,严禁施工人员触碰厂内设备,严禁进入施工地点以外的场所;4、施工过程中严禁掉落油漆、杂物到施工下方设备设施上;5、施工过程中要做好必要的保护措施;6、持证上岗制:特殊工各必须持有上岗操作证,严禁无证上岗;7、电动工器具必须经检验合格,方可使用;8、工人操作地点和周围必须清洁整齐,做到少完脚下清,工完场地清,制定严格的2成品保护措施。六、工程量滩坑水电站除锈刷漆范围汇总表序号项目名称范围概算面积(平米)备注1进水口门槽盖板护栏、门机房下扶手、挡墙扶手3402大坝防浪墙栏杆、大坝横向和竖向栏杆16203开关站及尾水平台沿江栏杆、尾水平台内测、尾水平台花园竖向栏杆6004溢洪道平台、启闭机液压装置护栏、左侧观测便道护栏21305进厂公路11006踢脚板全场2707营地招待所及高管楼前栏杆、左侧上山楼梯、风雨走廊下栏杆、招待所消防楼梯480合计65402

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

厂区栏杆防腐工程技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
