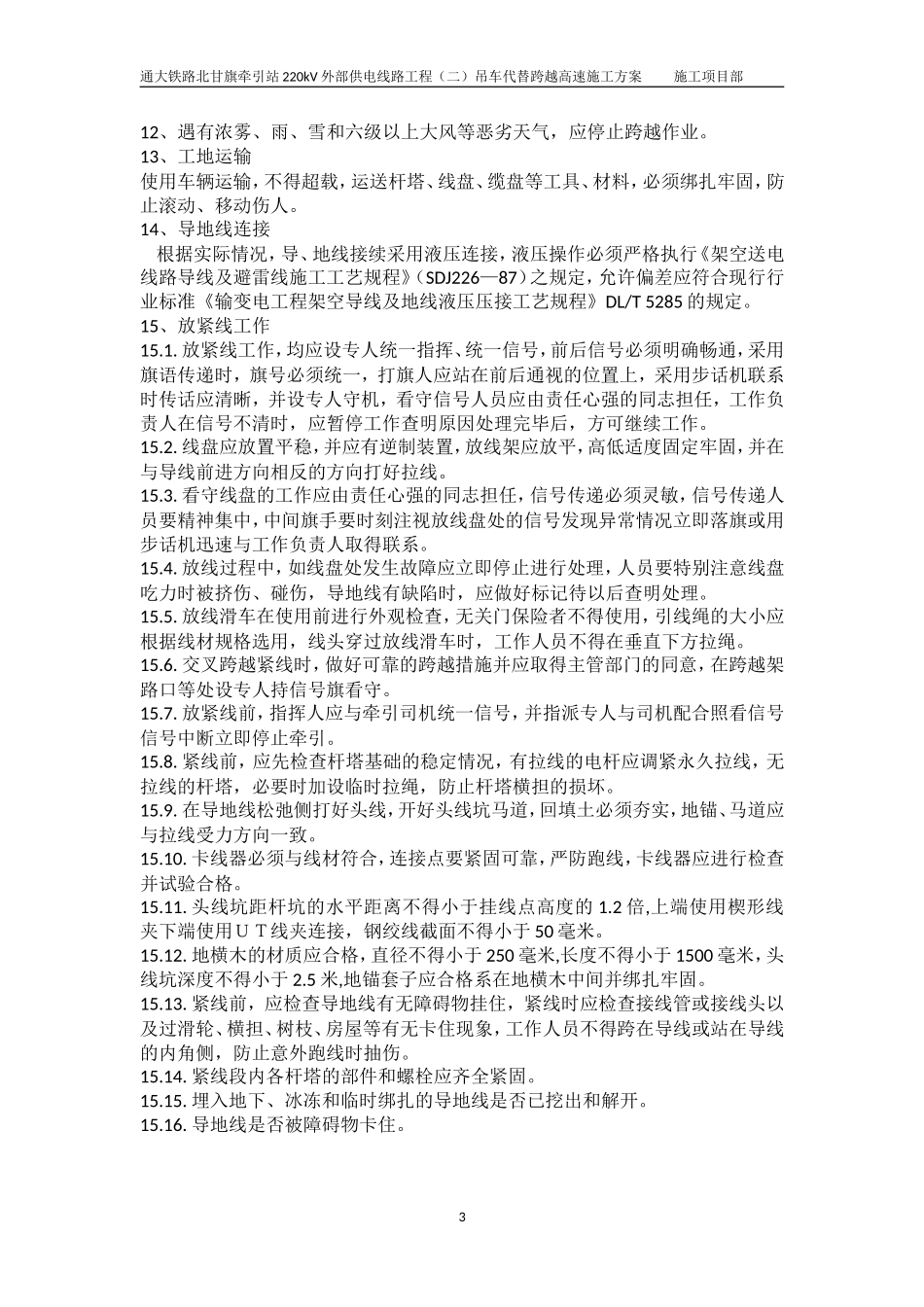

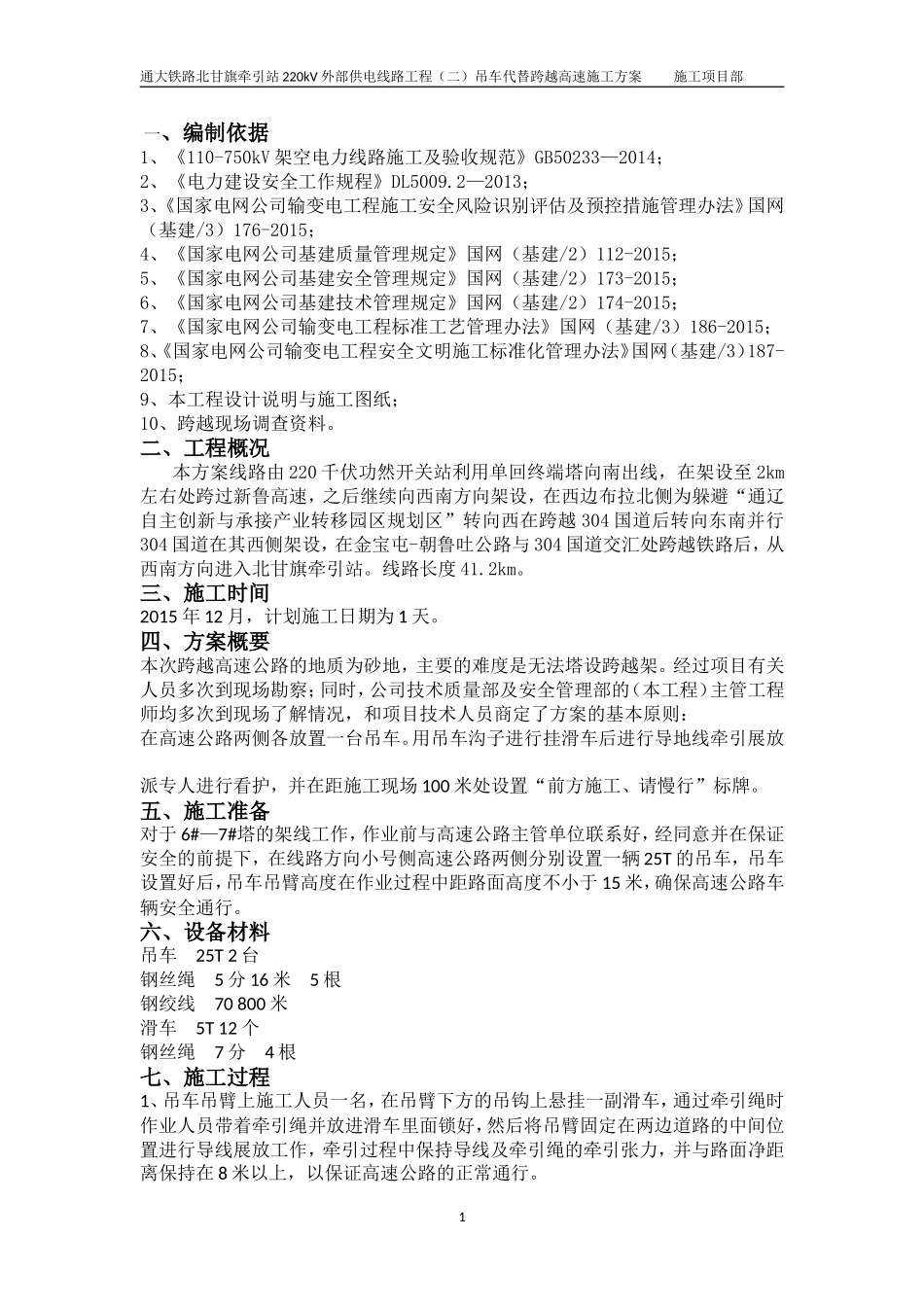

1通大铁路北甘旗牵引站220kV外部供电线路工程(二)吊车代替跨越高速施工方案施工项目部一、编制依据1、《110-750kV架空电力线路施工及验收规范》GB50233—2014;2、《电力建设安全工作规程》DL5009
2—2013;3、《国家电网公司输变电工程施工安全风险识别评估及预控措施管理办法》国网(基建/3)176-2015;4、《国家电网公司基建质量管理规定》国网(基建/2)112-2015;5、《国家电网公司基建安全管理规定》国网(基建/2)173-2015;6、《国家电网公司基建技术管理规定》国网(基建/2)174-2015;7、《国家电网公司输变电工程标准工艺管理办法》国网(基建/3)186-2015;8、《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-2015;9、本工程设计说明与施工图纸;10、跨越现场调查资料
二、工程概况本方案线路由220千伏功然开关站利用单回终端塔向南出线,在架设至2km左右处跨过新鲁高速,之后继续向西南方向架设,在西边布拉北侧为躲避“通辽自主创新与承接产业转移园区规划区”转向西在跨越304国道后转向东南并行304国道在其西侧架设,在金宝屯-朝鲁吐公路与304国道交汇处跨越铁路后,从西南方向进入北甘旗牵引站
线路长度41
三、施工时间2015年12月,计划施工日期为1天
四、方案概要本次跨越高速公路的地质为砂地,主要的难度是无法塔设跨越架
经过项目有关人员多次到现场勘察;同时,公司技术质量部及安全管理部的(本工程)主管工程师均多次到现场了解情况,和项目技术人员商定了方案的基本原则:在高速公路两侧各放置一台吊车
用吊车沟子进行挂滑车后进行导地线牵引展放派专人进行看护,并在距施工现场100米处设置“前方施工、请慢行”标牌
五、施工准备对于6#—7#塔的架线工作,作业前与高速公路主管单位联系好,经同意并
