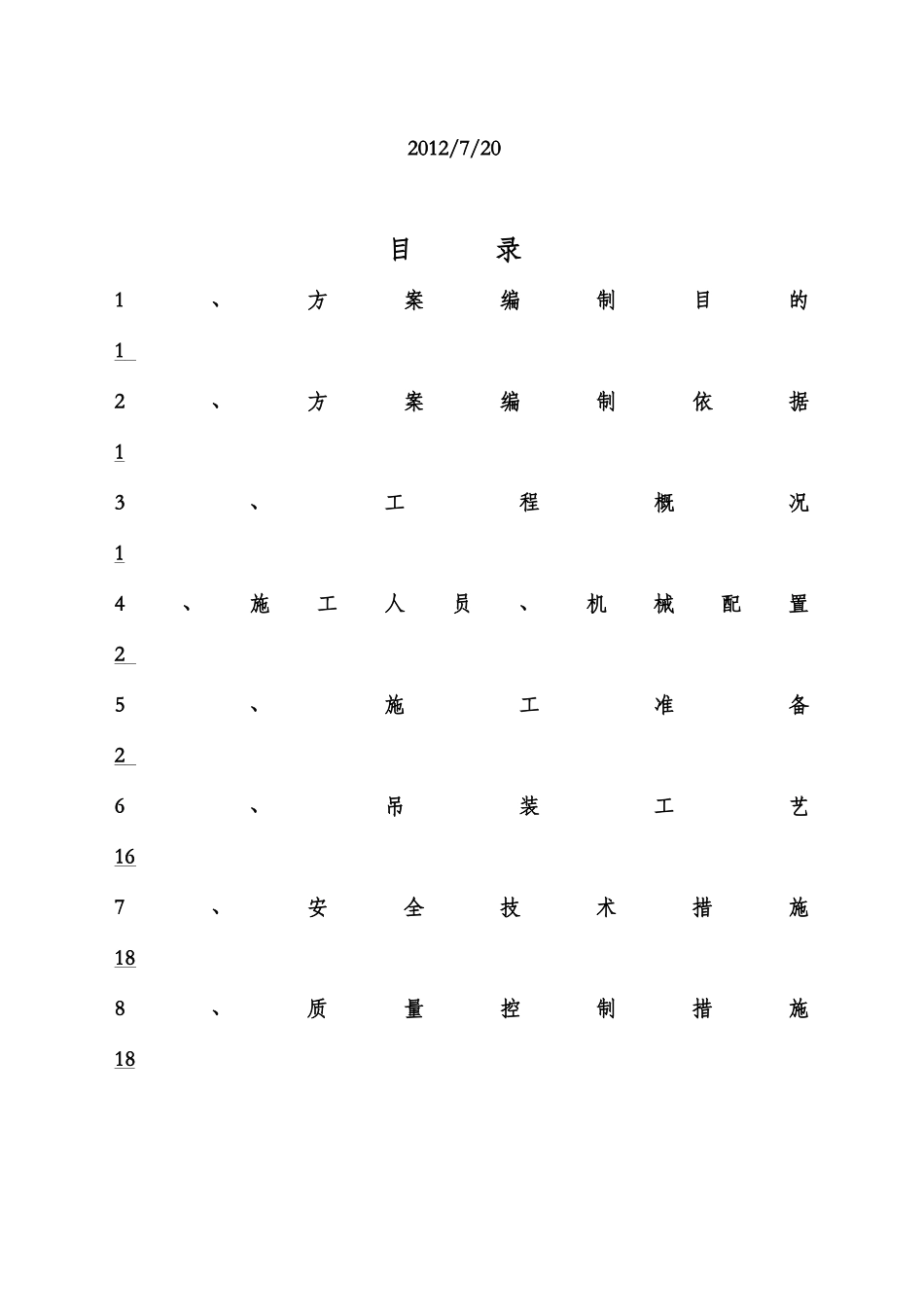

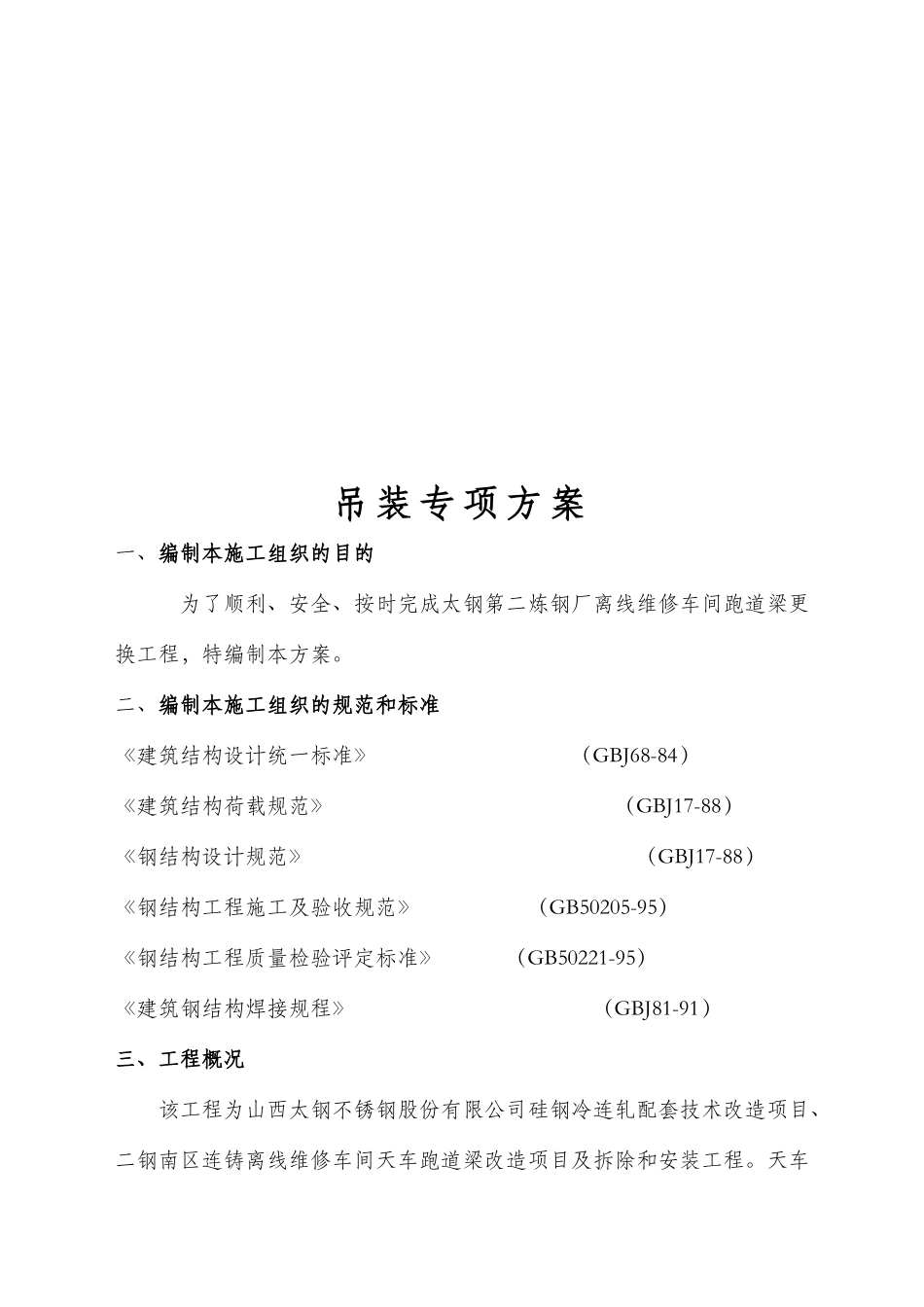

太钢第二炼钢厂离线维修车间跑道梁更换工程吊车梁吊装专项方案编制:审核:批准:山西钢建金结公司2012/7/20目录1、方案编制目的12、方案编制依据13、工程概况14、施工人员、机械配置25、施工准备26、吊装工艺167、安全技术措施188、质量控制措施18吊装专项方案一、编制本施工组织的目的为了顺利、安全、按时完成太钢第二炼钢厂离线维修车间跑道梁更换工程,特编制本方案
二、编制本施工组织的规范和标准《建筑结构设计统一标准》(GBJ68-84)《建筑结构荷载规范》(GBJ17-88)《钢结构设计规范》(GBJ17-88)《钢结构工程施工及验收规范》(GB50205-95)《钢结构工程质量检验评定标准》(GB50221-95)《建筑钢结构焊接规程》(GBJ81-91)三、工程概况该工程为山西太钢不锈钢股份有限公司硅钢冷连轧配套技术改造项目、二钢南区连铸离线维修车间天车跑道梁改造项目及拆除和安装工程
天车梁的改造更换共分两个区域:一区为6#门F、G、H跨厂房内部,其中F列100~104线将原有12米吊车梁共四套改为24米吊车梁两套;对G列99~101线间和104~106线间的24米双肩吊车梁共四根进行改造;对H列101~102线间的屋面支撑结构进行改造
二区为炼钢车间四号转炉B列7~8线间的18米吊车梁拆除及安装项目
四、施工人员、机械设备劳动力需用计划管理人员:3人,安装操作人员:40人,电工:1人,电焊工20人,合计64人
现场安装主要施工机具表序号工种规格单位数量备注1汽吊300T台12汽吊220T台13电焊机42
5KVA台64电动扭剪扳手0-500KV把35活络扳手10-20寸把106手拉葫芦5T套6五、施工准备1、技术准备通过现场调查,了解场地、设备、人员情况,合理分配加工构件的数量,场地道路及供电情况,确定合理的吊装方案
2、组织准备落实现场管理班子和安装队,保证
