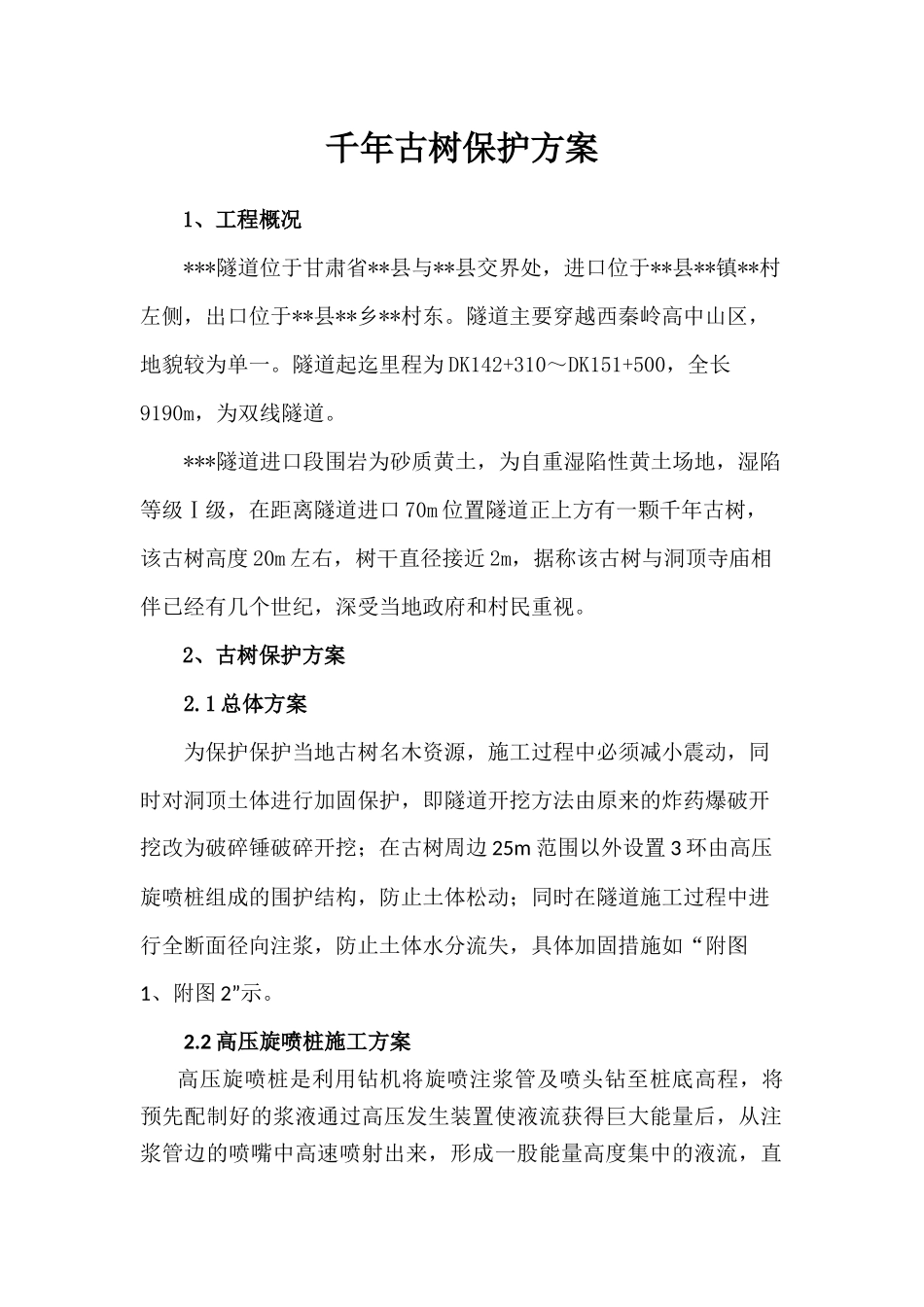

千年古树保护方案1、工程概况***隧道位于甘肃省**县与**县交界处,进口位于**县**镇**村左侧,出口位于**县**乡**村东
隧道主要穿越西秦岭高中山区,地貌较为单一
隧道起迄里程为DK142+310~DK151+500,全长9190m,为双线隧道
***隧道进口段围岩为砂质黄土,为自重湿陷性黄土场地,湿陷等级Ⅰ级,在距离隧道进口70m位置隧道正上方有一颗千年古树,该古树高度20m左右,树干直径接近2m,据称该古树与洞顶寺庙相伴已经有几个世纪,深受当地政府和村民重视
2、古树保护方案2
1总体方案为保护保护当地古树名木资源,施工过程中必须减小震动,同时对洞顶土体进行加固保护,即隧道开挖方法由原来的炸药爆破开挖改为破碎锤破碎开挖;在古树周边25m范围以外设置3环由高压旋喷桩组成的围护结构,防止土体松动;同时在隧道施工过程中进行全断面径向注浆,防止土体水分流失,具体加固措施如“附图1、附图2”示
2高压旋喷桩施工方案高压旋喷桩是利用钻机将旋喷注浆管及喷头钻至桩底高程,将预先配制好的浆液通过高压发生装置使液流获得巨大能量后,从注浆管边的喷嘴中高速喷射出来,形成一股能量高度集中的液流,直接破坏土体,喷射过程中,钻杆边旋转边提升,使浆液与土体充分搅拌混合,置换部分土体,在土中形成一定直径的柱状固结体,从而使地基得到加固
施工中一般分为两个工作流程,即先钻后喷,再下钻喷射,然后提升搅拌,保证每米桩浆液的含量和质量

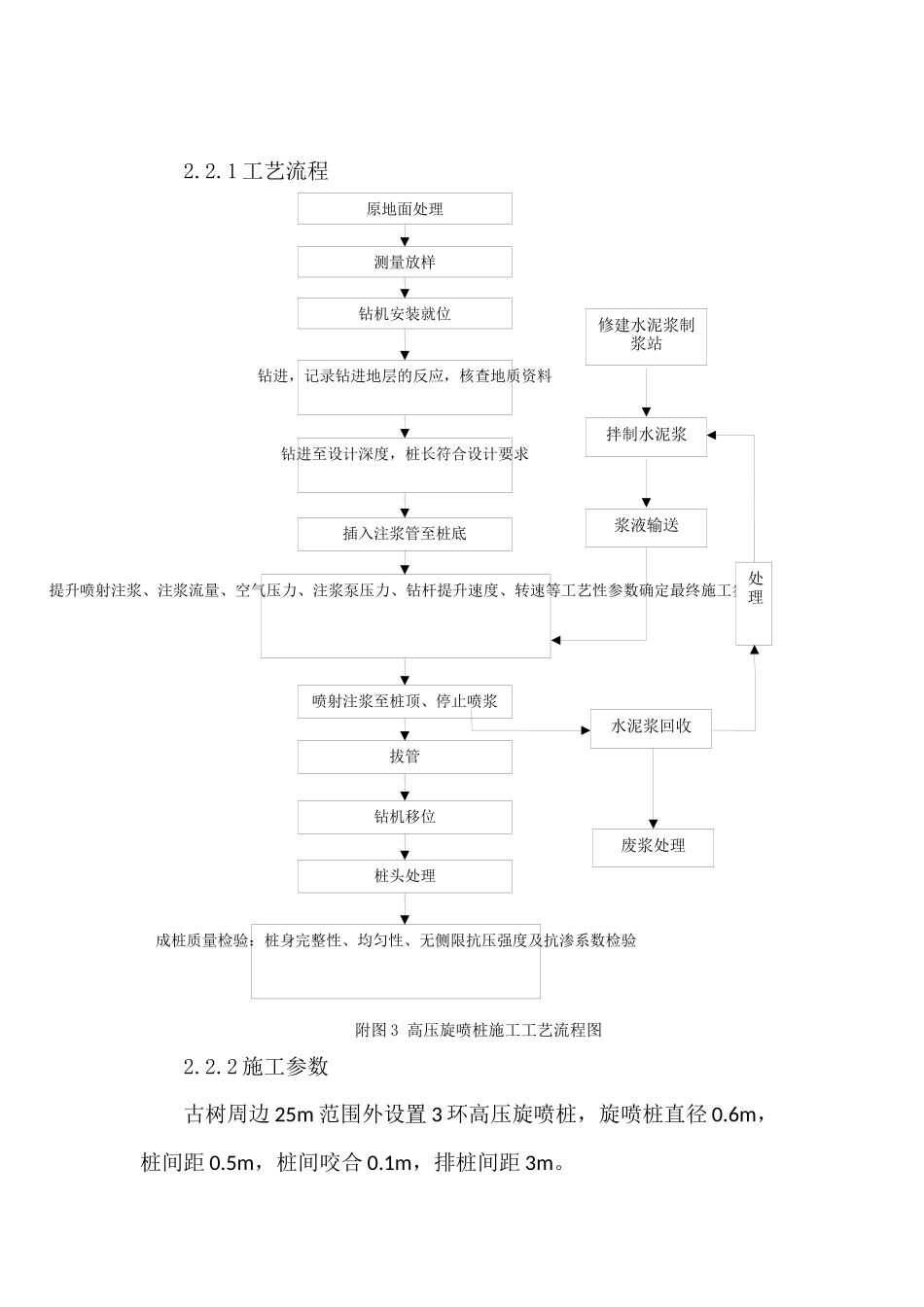

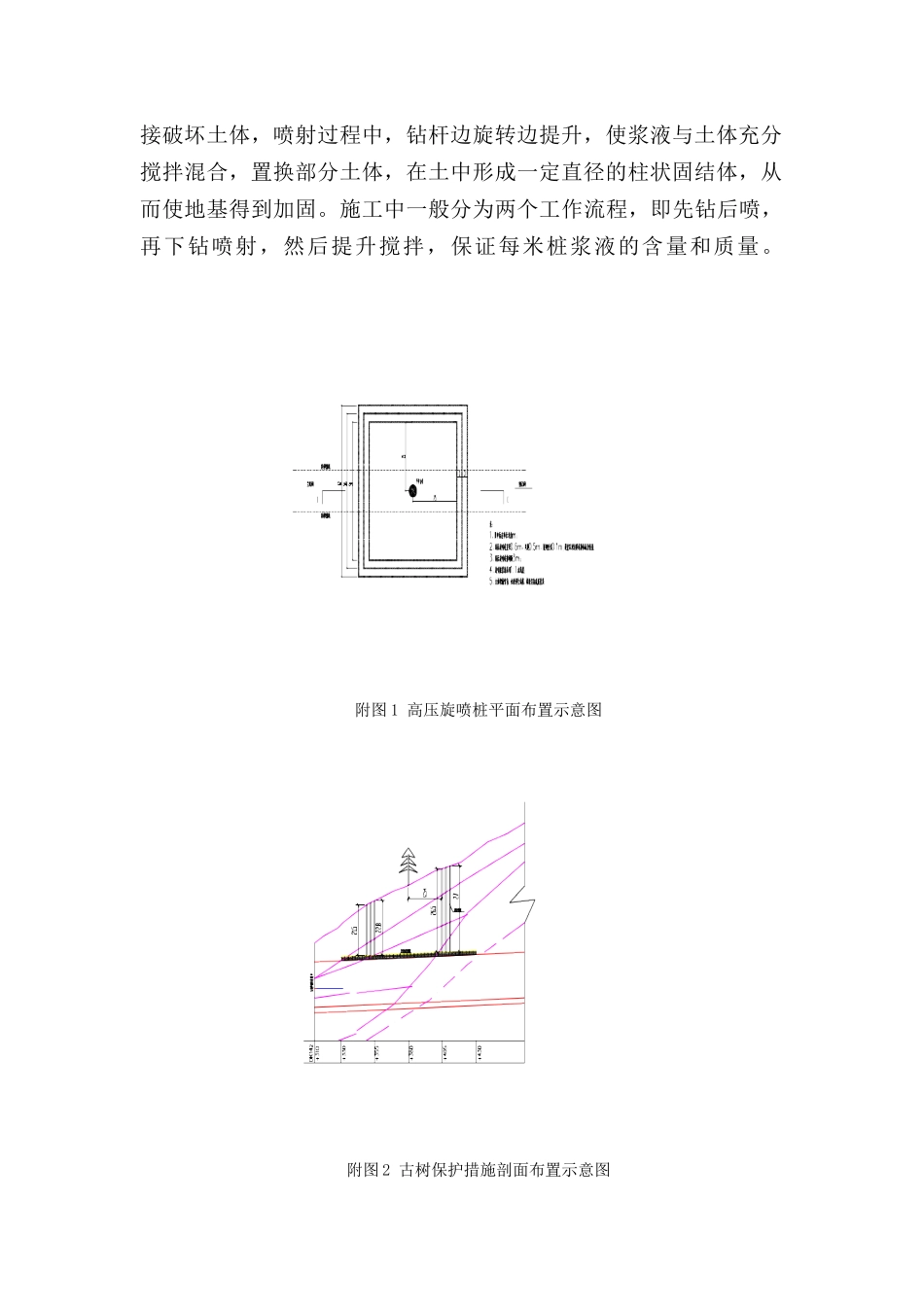

附图1高压旋喷桩平面布置示意图附图2古树保护措施剖面布置示意图原地面处理测量放样钻机安装就位钻进,记录钻进地层的反应,核查地质资料钻进至设计深度,桩长符合设计要求插入注浆管至桩底提升喷射注浆、注浆流量、空气压力、注浆泵压力、钻杆提升速度、转速等工艺性参数确定最终施工参数喷射注浆至桩顶、停止喷浆拔管钻机移位桩头处理成桩质量检验:桩身完整性、均匀性、无侧限抗压强度及抗渗
