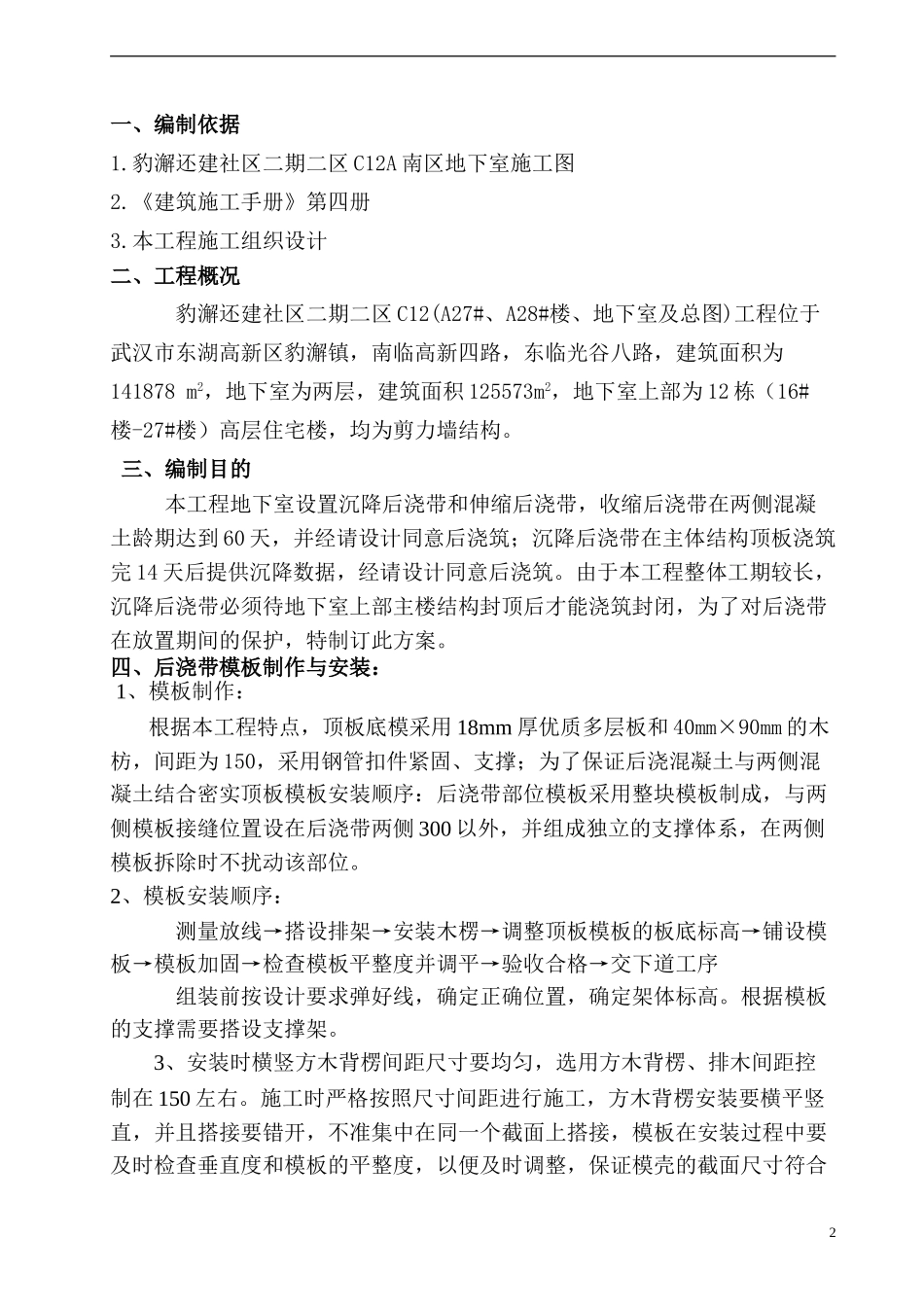

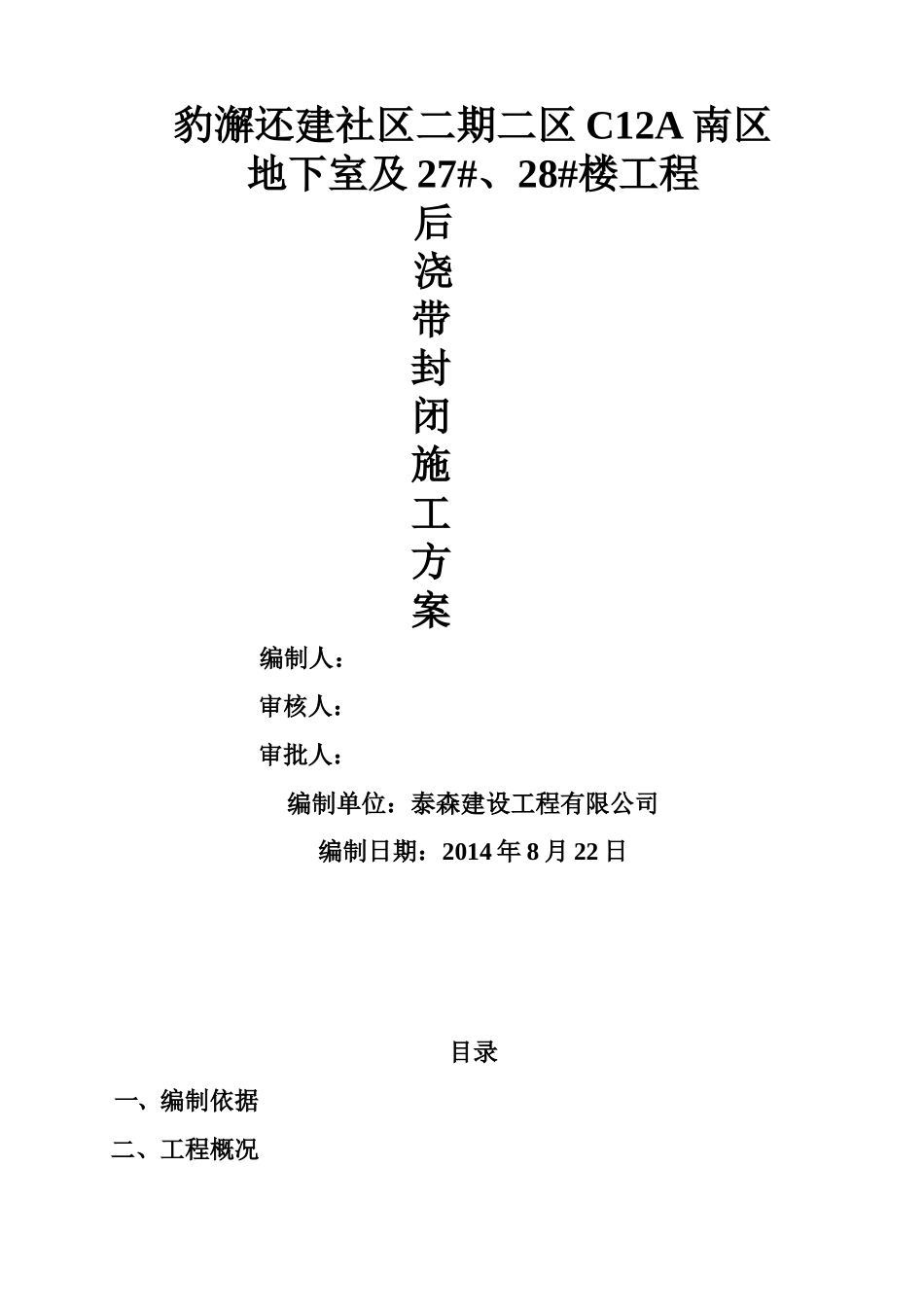

豹澥还建社区二期二区C12A南区地下室及27#、28#楼工程后浇带封闭施工方案编制人:审核人:审批人:编制单位:泰森建设工程有限公司编制日期:2014年8月22日目录一、编制依据二、工程概况三、编制目的四、后浇带模板制作与安装五、后浇带混凝土施工六、模板的拆除技术措施七、安全技术措施后浇带封闭施工方案1一、编制依据1
豹澥还建社区二期二区C12A南区地下室施工图2
《建筑施工手册》第四册3
本工程施工组织设计二、工程概况豹澥还建社区二期二区C12(A27#、A28#楼、地下室及总图)工程位于武汉市东湖高新区豹澥镇,南临高新四路,东临光谷八路,建筑面积为141878m2,地下室为两层,建筑面积125573m2,地下室上部为12栋(16#楼-27#楼)高层住宅楼,均为剪力墙结构

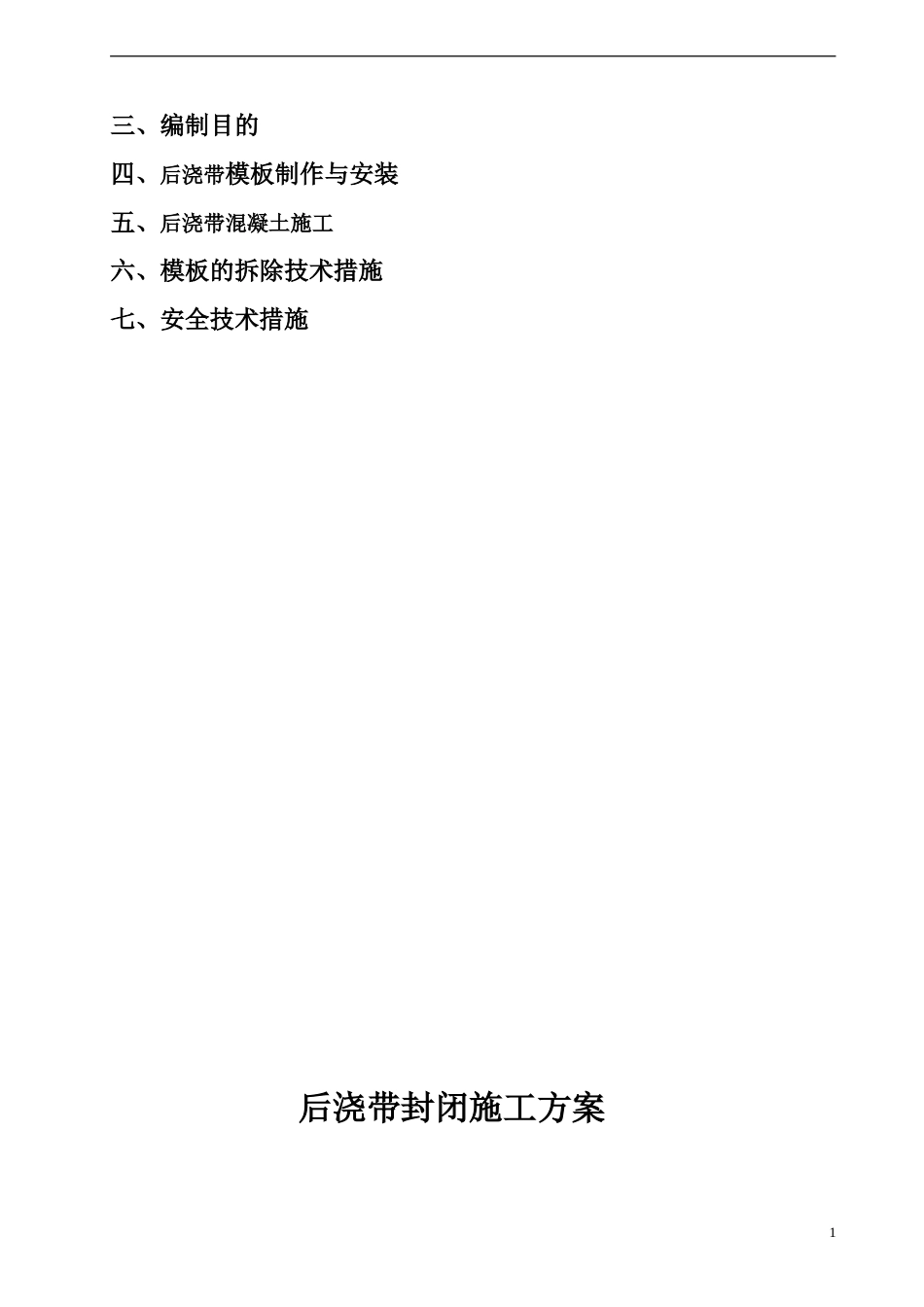

三、编制目的本工程地下室设置沉降后浇带和伸缩后浇带,收缩后浇带在两侧混凝土龄期达到60天,并经请设计同意后浇筑;沉降后浇带在主体结构顶板浇筑完14天后提供沉降数据,经请设计同意后浇筑
由于本工程整体工期较长,沉降后浇带必须待地下室上部主楼结构封顶后才能浇筑封闭,为了对后浇带在放置期间的保护,特制订此方案
四、后浇带模板制作与安装:1、模板制作:根据本工程特点,顶板底模采用18mm厚优质多层板和40mm×90mm的木枋,间距为150,采用钢管扣件紧固、支撑;为了保证后浇混凝土与两侧混凝土结合密实顶板模板安装顺序:后浇带部位模板采用整块模板制成,与两侧模板接缝位置设在后浇带两侧300以外,并组成独立的支撑体系,在两侧模板拆除时不扰动该部位
2、模板安装顺序:测量放线→搭设排架→安装木楞→调整顶板模板的板底标高→铺设模板→模板加固→检查模板平整度并调平→验收合格→交下道工序组装前按设计要求弹好线,确定正确位置,确定架体标高
根据模板的支撑需要搭设支撑架
3、安装时横竖方木背楞间距尺寸要均匀,选用方木背楞、排木
