1表C2—2技术、安全交底记录施工单位:中建一局集团第二建筑有限公司2014年3月20日编号:JG0019工程名称运城市高铁站前广场交底部位后浇带模板安装与拆除共5页第1页交底内容:1、施工准备1
1材料准备:18mm厚的多层板,50×100mm方木,钢丝网,钢管,扣件,脱模剂等;1
2机具准备:扳手、锯子、线坠、斧子、撬棍、合尺等
3作业条件1
1熟悉施工图纸、规范和洽商;1
2模板设计、配制完成;1
3所需材料均已进场并无质量缺陷;1
4钢筋绑扎完毕,绑好钢筋保护层垫块,办理隐检手续;1
5模板分规格堆放,支立前刷好脱模剂
2、施工工艺2
1基础后浇带支模本工程设有后浇带
后浇带钢筋不切断,在底板浇筑设计规定时间后,采用比设计强度高一级的微膨胀砼浇捣密实,并加强养护
后浇带两侧的砼应一次浇捣完成

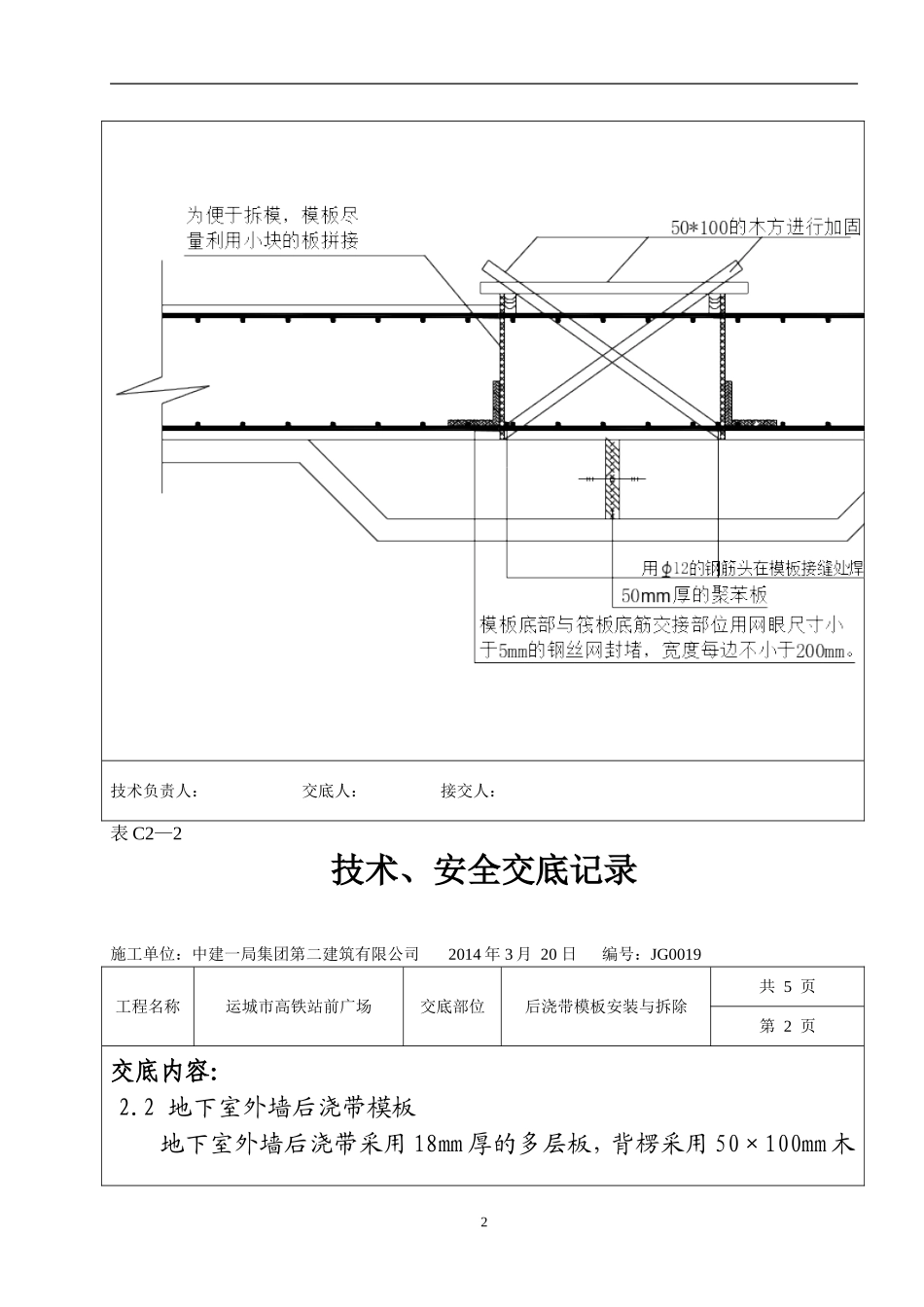

后浇带支模方法如下图所示
2技术负责人:交底人:接交人:表C2—2技术、安全交底记录施工单位:中建一局集团第二建筑有限公司2014年3月20日编号:JG0019工程名称运城市高铁站前广场交底部位后浇带模板安装与拆除共5页第2页交底内容:2
2地下室外墙后浇带模板地下室外墙后浇带采用18mm厚的多层板,背楞采用50×100mm木3方,采用钢管扣件加固
3顶板后浇带2
1顶板后浇带沿后浇带长度方向通长铺设多层板,板的厚度为保护层厚度
根据钢筋间距制作齿状多层板隔断顶在通长板带上
待浇筑完砼强度达到砼标准值30%时拆除模板,并将此处的砼凿毛
2在后浇带砼浇筑之前施工期间,该跨楼板的底模及支撑均技术负责人:交底人:接交人:4表C2—2技术、安全交底记录施工单位:中建一局集团第二建筑有限公司2014年3月20日编号:JG0019工程名称运城市高铁站前广场交底部位后浇带模板安装与拆除共5页第3页不得拆除

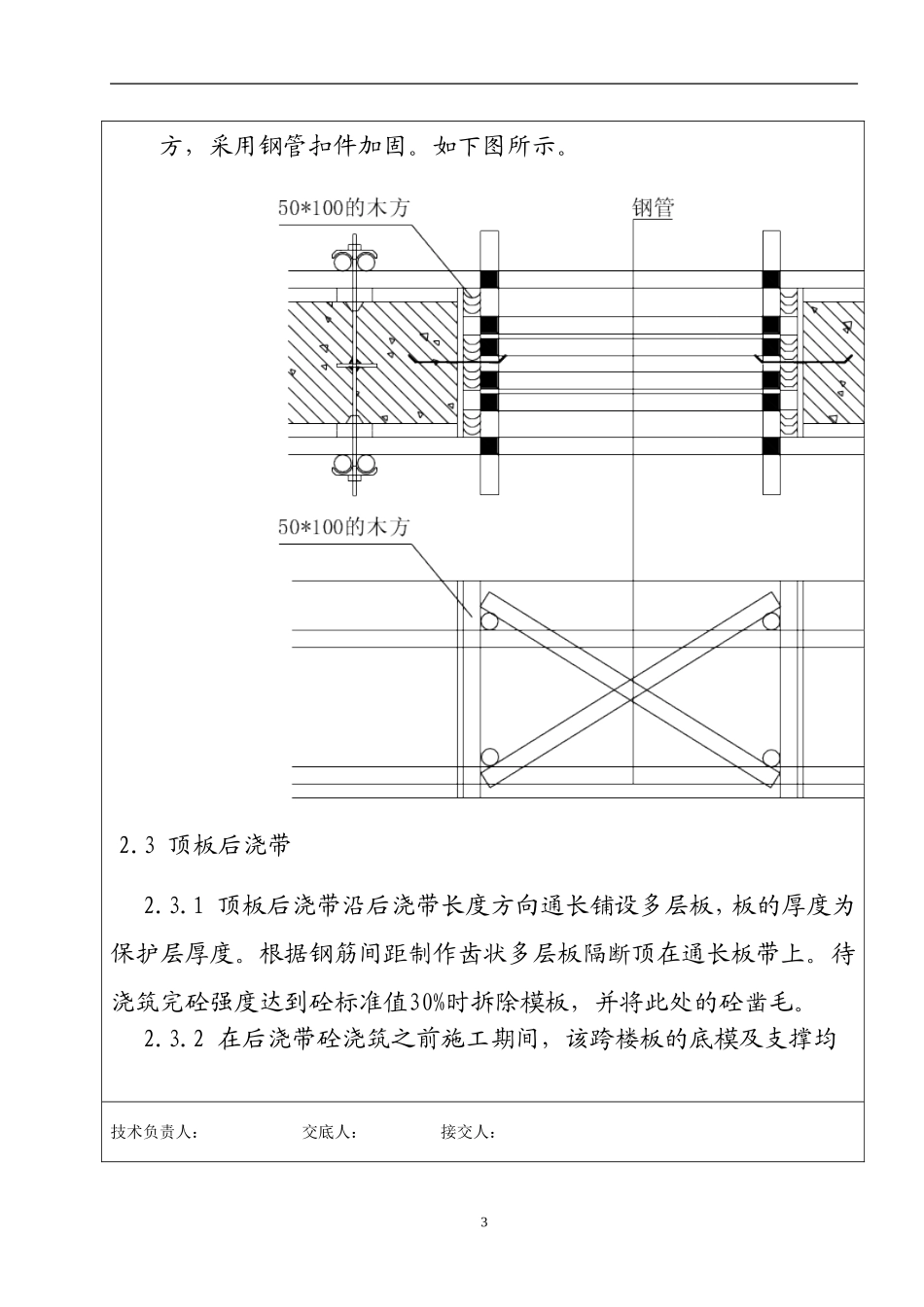

具体做法如下图:2
4模板拆除基础
