※湖南省第五工程公司·名人花园QC小组※地下室后浇带施工质量的控制与提高湖南省第五工程公司名人花园项目部QC小组一、工程概况1
工程概况:工程名称名人花园结构层次剪力墙地下室一层,地上5栋28~30层、5栋18层施工分段Ⅰ标段:1~3#楼、6#、7#楼Ⅱ标段:8~10#楼、4#楼、5#楼建筑面积Ⅰ标段:81948㎡Ⅱ标段:77714㎡总建筑面积:159662㎡建设单位温州市民营工业区建设股份有限公司设计单位温州市建筑设计研究院监理单位温州华厦建设监理有限公司施工单位湖南省第五工程公司2
工程特点:名人花园工程为全现浇剪力墙结构,由5栋26~30层和5栋18层的高层商业住宅群组成,用地面积为51602m2,总建筑面积为159662m2,其中地上建筑面积132543m2,地下室建筑面积27119m2
地下室共一层,沿东西方向长320m,宽度70~90m,分为为车库和人防工程,全部连成一个整体
主楼地下室层高为5
0m,裙楼地下室层高为4
设计在地下室底板和顶板部位设置了宽度为1m的沉降、收缩后浇带,后浇带总长度为900多米
二、QC小组简介根据公司“创安康环境,铸一流品牌”的方针,为防止本工程地下室底板后浇带施工质量影响底板渗漏水,降低后浇带处理成本,在施工时我项目将底板后浇带施工作为一个关键环节进行控制
2007年3月初我项目成立了以项目工程师朱志荣为组长的“地下室后浇带施工控制QC小组”,对地下室后浇带的质量通病进行攻关,并编制了施工实施方案及质量控制方案,要求严格1※湖南省第五工程公司·名人花园QC小组※按照后浇带工艺流程及质量保证措施实施以确保后浇带的施工质量

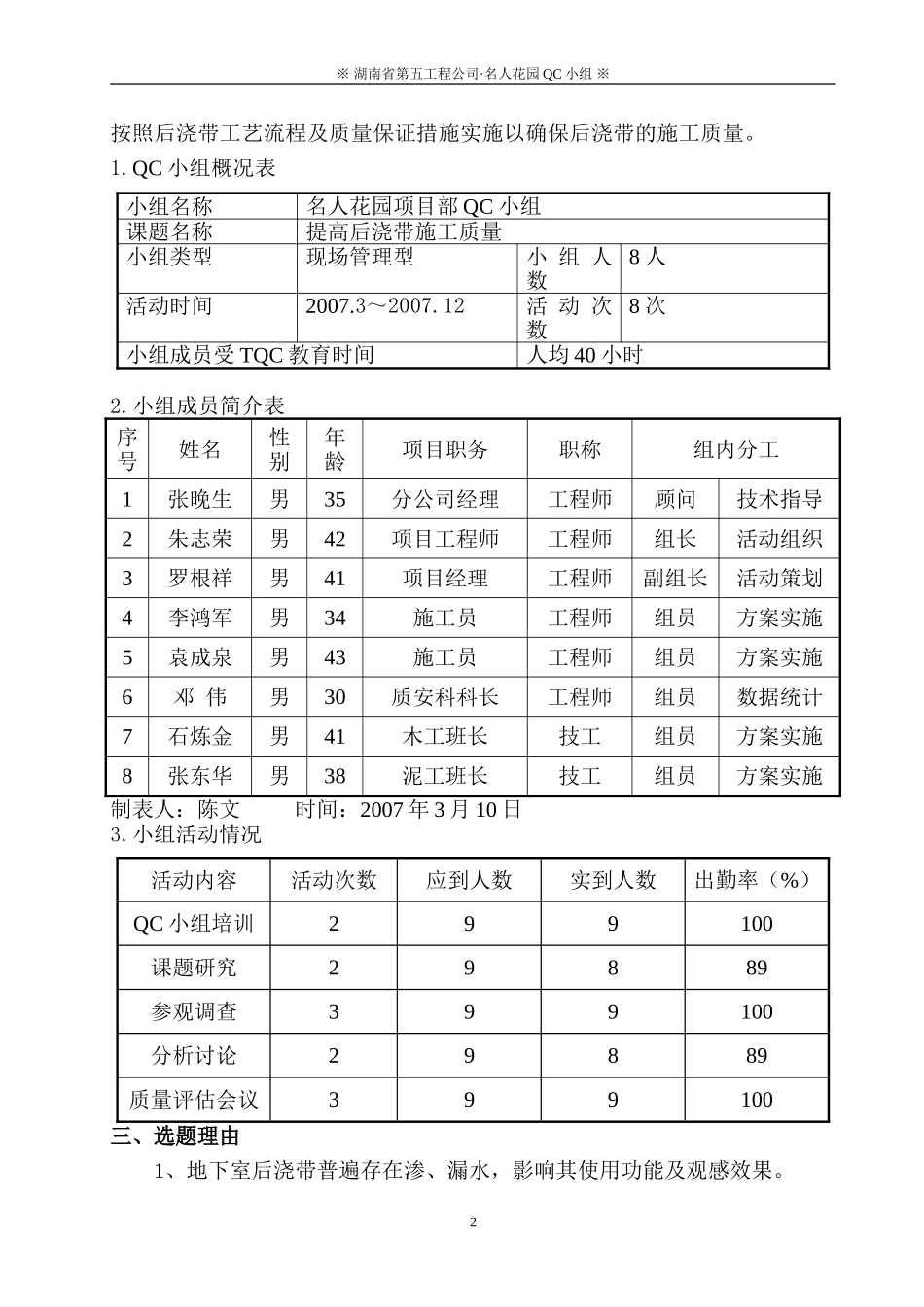

QC小组概况表小组名称名人花园项目部QC小组课题名称提高后浇带施工质量小组类型现场管理型小组人数8人活动时间2007
3~2007
12活动次数8次小组成员受TQC教育时间人均40小时2

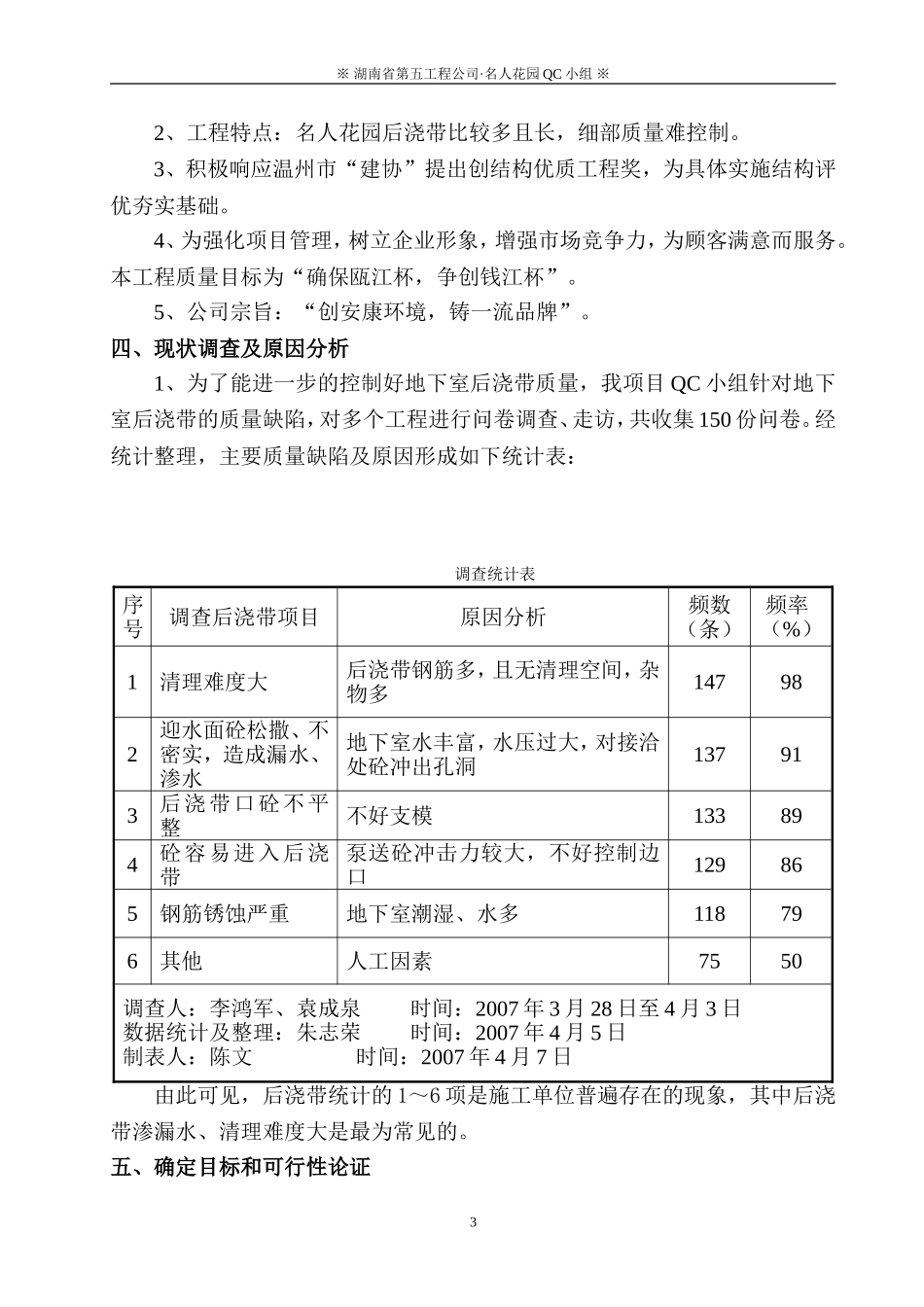

小组成员简介表
