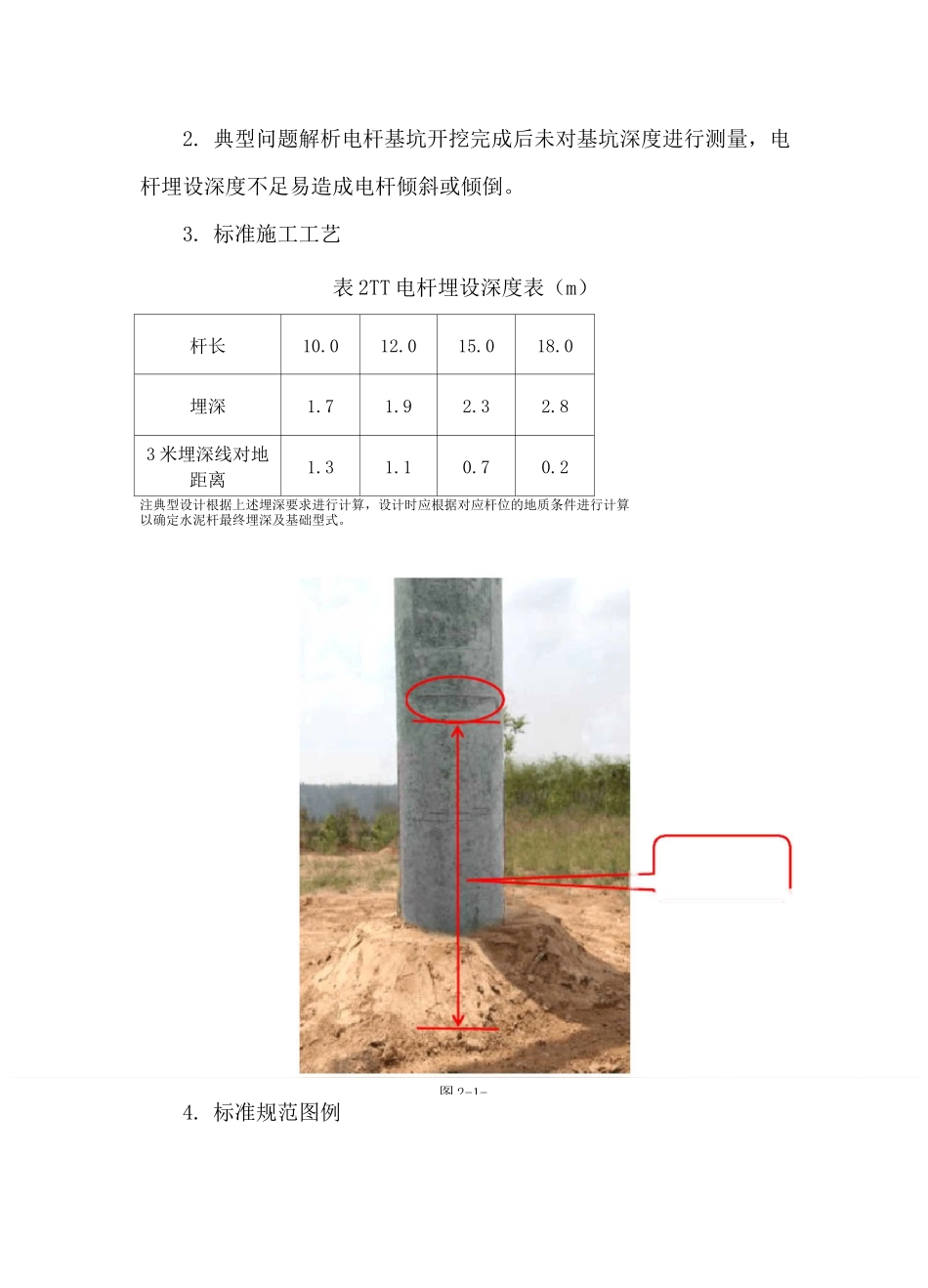

1.典型问题图2.典型问题解杆根未设置防沉土台第二章架空线路本章主要总结了架空线路施工过程中的23个典型问题,并对所列出的典型问题提出标准工艺要点。主要涉及基坑开挖及回填、杆塔组立、柱上设备、金具与绝缘子安装、拉线制作、导线架设及固定等6个主要的施工环节。第一节基坑开挖及回填本节主要介绍基坑开挖及回填中容易出现的典型问题,并对所列出的典型问题提出标准工艺要点。主要包括以下2个典型问题:基坑回填未分层夯实且杆根未设置防沉土台、电杆埋设深度不符合要求。典型问题一:基坑回填未分层夯实、未设置防沉土台(1)电杆基坑回填过程中,未进行分层夯实,易导致土层下沉、电杆基础不牢固、电杆倾斜;(2)电杆基坑回填后,未对电杆进行培土加固、设置防沉土层。3.标准施工工艺(1)基坑回填土时,土块应打碎,每回填300mm夯实一次;(2)电杆组立后,杆根处设置300mm的防沉土台。4.标准规范图例图2-1-2典型问题二:电杆埋设深度不符合要求1.典型问题图例图2-1-315m电杆,3m埋深L线距地面0.7m\>图2-1-2.典型问题解析电杆基坑开挖完成后未对基坑深度进行测量,电杆埋设深度不足易造成电杆倾斜或倾倒。3.标准施工工艺表2TT电杆埋设深度表(m)杆长10.012.015.018.0埋深1.71.92.32.83米埋深线对地距离1.31.10.70.2注典型设计根据上述埋深要求进行计算,设计时应根据对应杆位的地质条件进行计算以确定水泥杆最终埋深及基础型式。4.标准规范图例第二节杆塔组立本节主要介绍杆塔组立中容易出现的典型问题,并对所列出的典型问题提出标准工艺要点。主要包括以下3个典型问题:电杆倾斜、直线杆横线路方向偏移、地脚螺栓防护不规范。典型问题一:电杆倾斜1.典型问题图例图2-2-12.典型问题解析电杆坑底不平整;底盘、卡盘未安装或安装方式错误导致电杆歪斜。3.标准施工工艺(1)电杆的杆梢位移不大于杆梢直径的1/2;(2)基坑底部使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合设计要求。底盘的圆槽面应与电杆中心线垂直,找正后应填土夯实至底盘表面。底盘安装允许偏差,应使电杆组立后满足电杆允许偏差规定;(3)安装卡盘时:①卡盘U型抱箍距地面500mm;②直线杆:卡盘应与线路平行并在线路电杆左、右侧交替埋设;③承力杆:卡盘埋设在承力侧。4.标准规范图例图2-2-2典型问题二:直线杆横线路方向偏移1.典型问题图例图2-2-2.典型问题解直线电杆横线路方向偏移大1于50mm基坑定位不准确或底盘未放置在线路中心位置,致使电杆偏离线路中心线,当偏移过大时易造成电杆倾斜。3.标准施工工艺(1)基坑施工前的定位应符合设计要求;(2)底盘放置、电杆组立满足允许偏差值;(3)直线杆:顺线路方向位移不超过设计档距的3%,直线杆横线路方向位移不超过50mm。4.标准规范图例图2-2-4基础未做保护帽r地脚螺栓未做防护图2-2-51.典型问题图典型问题三:地脚螺栓防护不规范2.典型问题解析施工过程中地脚螺栓未做防护、钢管塔基础螺栓未做保护帽,易导致螺栓锈蚀、紧固不到位。3.标准施工工艺(1)浇筑前对地脚螺栓进行保护,浇筑完成后及时清除地脚螺栓上的残余水泥砂浆。(2)保护帽采用不小于C10级的细石混凝土。宽度不小于塔脚板边缘50mm,保护帽高度高于地脚螺栓50mm。4.标准规范图例第三节柱上设备本节主要介绍柱上设备安装过程中容易出现的典型问题,并对所列出的典型问题提出标准工艺要点。主要包括以下3个典型问题:带间隙氧化锌避雷器未接地、柱上断路器未安装避雷器、柱上断路器与绝缘架空线路的连接方式不规范。典型问题一:带间隙氧化锌避雷器未接地1.典型问题图例地脚螺栓防护地脚螺栓保护帽图2-2-图2-3-12.典型问题解析带间隙氧化锌避雷器(过电压保护器)未接地,严重影响线路安全运行。3.标准施工工艺避雷器底部应使用不小于35mm2铜芯绝缘导线短接后连接接地装置;接地电阻值不大于10Q。4.标准规范图例柱式铿绝缘f-图2-3-2柱式铿绝缘f-图2-3-2典型问题二:柱上断路器未安装避雷器1.典型问题图例图2-3-32.典型问题解析柱上断路器两侧未安装避雷器,易造成过电压损坏设备。3.标准施工工艺安装柱上断路器时,应当在柱上断路器两侧安装避雷器,接地引下线应采取防腐措施,且接...
