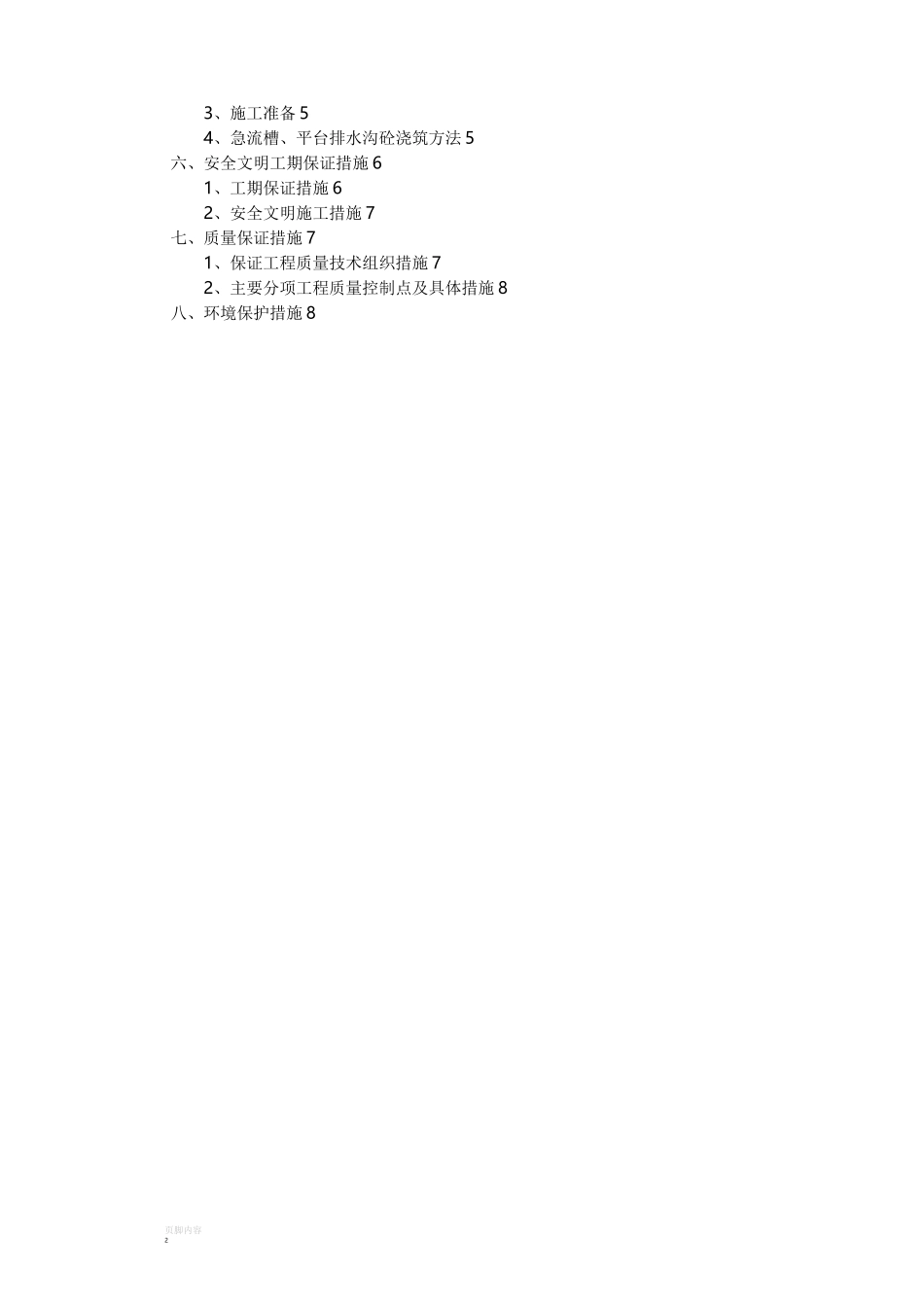

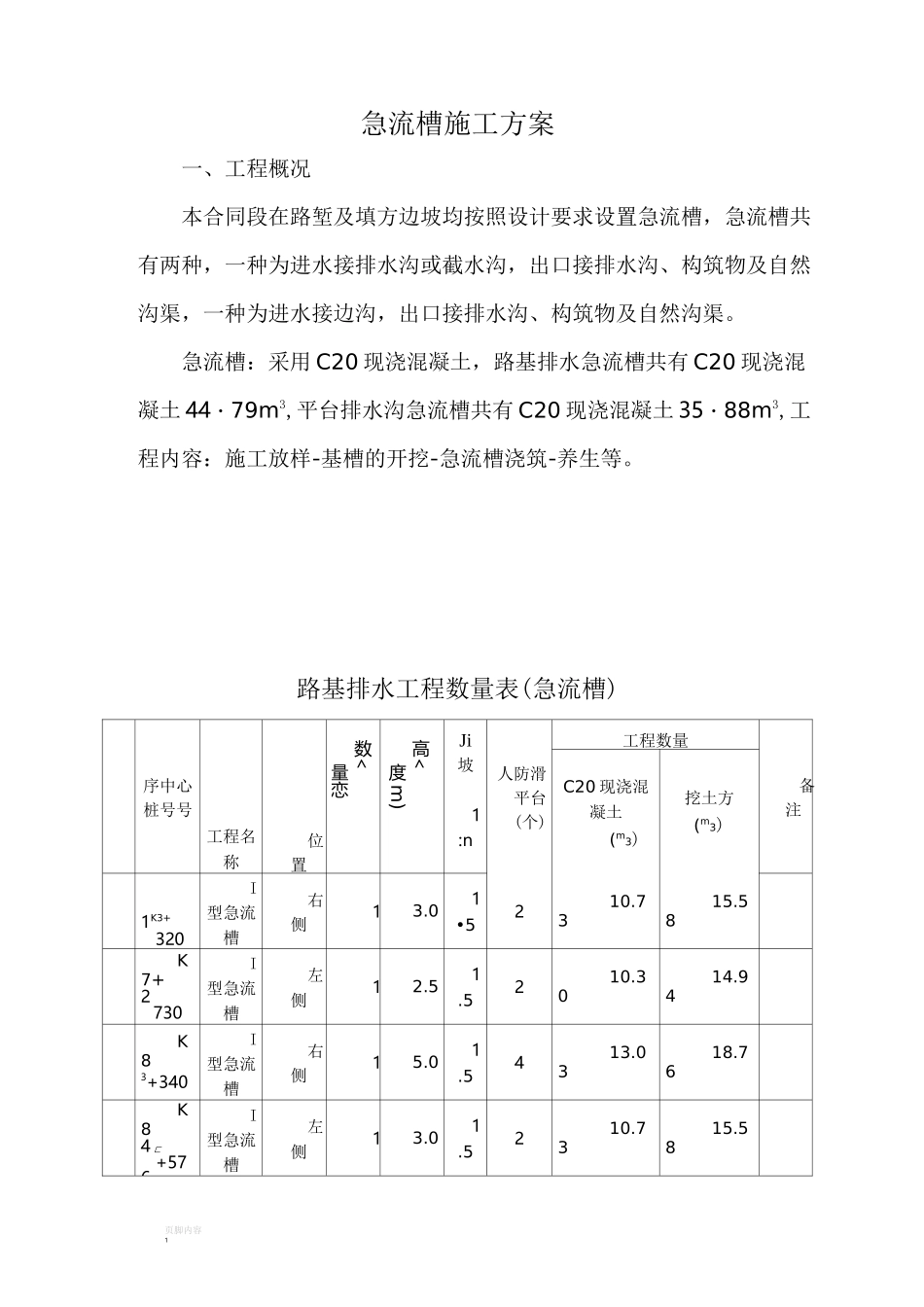

急流槽、平台排水沟施工技术方案页脚内容G316平梁至涧池段公路改建工程LJ-1标合同段(K0+000〜K10+100)核工业长沙中南建设工程集团公司G316平梁至涧池段公路改建工程LJ-1标二O一^年四月目录0一、工程概况1二、施工要求3三、施工机械设备及人员配置41、现场人员配置表42、机械设备表4四、施工计划安排4五、施工工艺及流程41、测量放线42、基槽开挖5页脚内容23、施工准备54、急流槽、平台排水沟砼浇筑方法5六、安全文明工期保证措施61、工期保证措施62、安全文明施工措施7七、质量保证措施71、保证工程质量技术组织措施72、主要分项工程质量控制点及具体措施8八、环境保护措施8页脚内容1急流槽施工方案一、工程概况本合同段在路堑及填方边坡均按照设计要求设置急流槽,急流槽共有两种,一种为进水接排水沟或截水沟,出口接排水沟、构筑物及自然沟渠,一种为进水接边沟,出口接排水沟、构筑物及自然沟渠。急流槽:采用C20现浇混凝土,路基排水急流槽共有C20现浇混凝土44・79m3,平台排水沟急流槽共有C20现浇混凝土35・88m3,工程内容:施工放样-基槽的开挖-急流槽浇筑-养生等。路基排水工程数量表(急流槽)序中心桩号号工程名称位置数<量恋高<度m)Ji坡1:n人防滑平台(个)工程数量备注C20现浇混凝土(m3)挖土方(m3)1K3+320I型急流槽右侧13.01•5210.7315.58K7+2730I型急流槽左侧12.51.5210.3014.94K83+340I型急流槽右侧15.01.5413.0318.76K84匚+576I型急流槽左侧13.01.5210.7315.58页脚内容2K105+150I型急流槽右侧13.51•5311.4516.53K106+444I型急流槽左侧12.01•529.8714.30平台排水沟:采用C20现浇混凝土,本标段共设计两处K8+690〜K8+74。右侧第一级平台排水沟,长50m,K8+955〜K9+040右侧第一级平台排水沟,长85m,平台排水沟共有C20现浇混凝土i6.2m3o路基排水工程数量表(平台排水沟急流槽)号序中心桩号型类工程名称位置急流槽C20现浇混凝土挖土方备注道数(道)1:n总咼度(m)(m3)(m3)K8+1[T第一级急流山槽右侧11:1.0&08.9715.91K8+2T第一级急流T槽右侧11:1.0&08.9715.91K8+3955T第一级急流T槽右侧11:1.0&08.9715.91K9+4040T第一级急流T槽右侧11:1.0&08.9715.91路基排水工程数量表(平台排水沟)号序起讫桩号型建工程名称置.长度(m)C20现浇混凝土(m3)C20预制混凝土挖土方(m3)备注12345678910KK8+1〜/8+690740第一级平台排水沟右侧亍50.06.0013.00KK9+2〜8+955040第一级平台排水沟右侧亍85.010.2022.10页脚内容3二、施工要求1、技术交底在开工前,由项目总工按照设计文件、施工规范及质量检验标准对技术人员、施工人员进行技术交底,进一步提高他们的业务能力和操作水平,各级人员需依照技术交底中的相关要求和说明严格执行和落实,严格控制工程质量。2、原材料质量控制要求进场使用的各种原材料经过试验检测且经监理工程师签字认可。不合格的材料清除出场,不同来源的材料进行分堆储存。各种材料来源如下:1)碎石:取自石泉石料场,可用于路基防护工程及排水工程。2)砂:取自石泉中砂,砂从砂砾中筛取,含泥量大,洗后可提供路面、排水及防护工程用料,运输道路畅通。3)水泥:尧柏水泥厂,现生产各种规格水泥。4)水:施工用水取自K0+146桥处月河水,水的各项技术指标均满足设计要求。3、混凝土的拌和和运输现浇砼的配合比应满足强度、抗渗及和易性要求。水灰比的最大允许值为0・6,砼的坍落度控制在i~3cm,须采用机械拌和。低温季节或沟床面较湿润时,坍落度宜适当减小;高温季节或沟床面较干燥时,宜适当增大。页脚内容4砼统一采用LJ-1标拌合站1000L搅拌机拌和,严格按施工配合比进行掺配,对混凝土各项技术性能要进行检测,且结果需符合规定要求。统一采用混凝土罐车运输,拌和完成后立即运到施工现场进行施工。超过水泥终凝时间的混凝土做废弃处理。混凝土浆按要求预留试件,采用标准条件养生。三、施工机械设备及人员配置1、现场人员配置表管理人员2人,测量工2人,技术人员2人,木工8人,电工1人,砂浆搅拌工4人,杂工10人。2、机械设备表搅拌机1台,混凝土运输车3台,50装载机1台。四、施工计划安排根据路基施工情况,急流槽首件工程定为城关镇五一村K8+955~K9+O4。右侧拱形骨架护坡...
