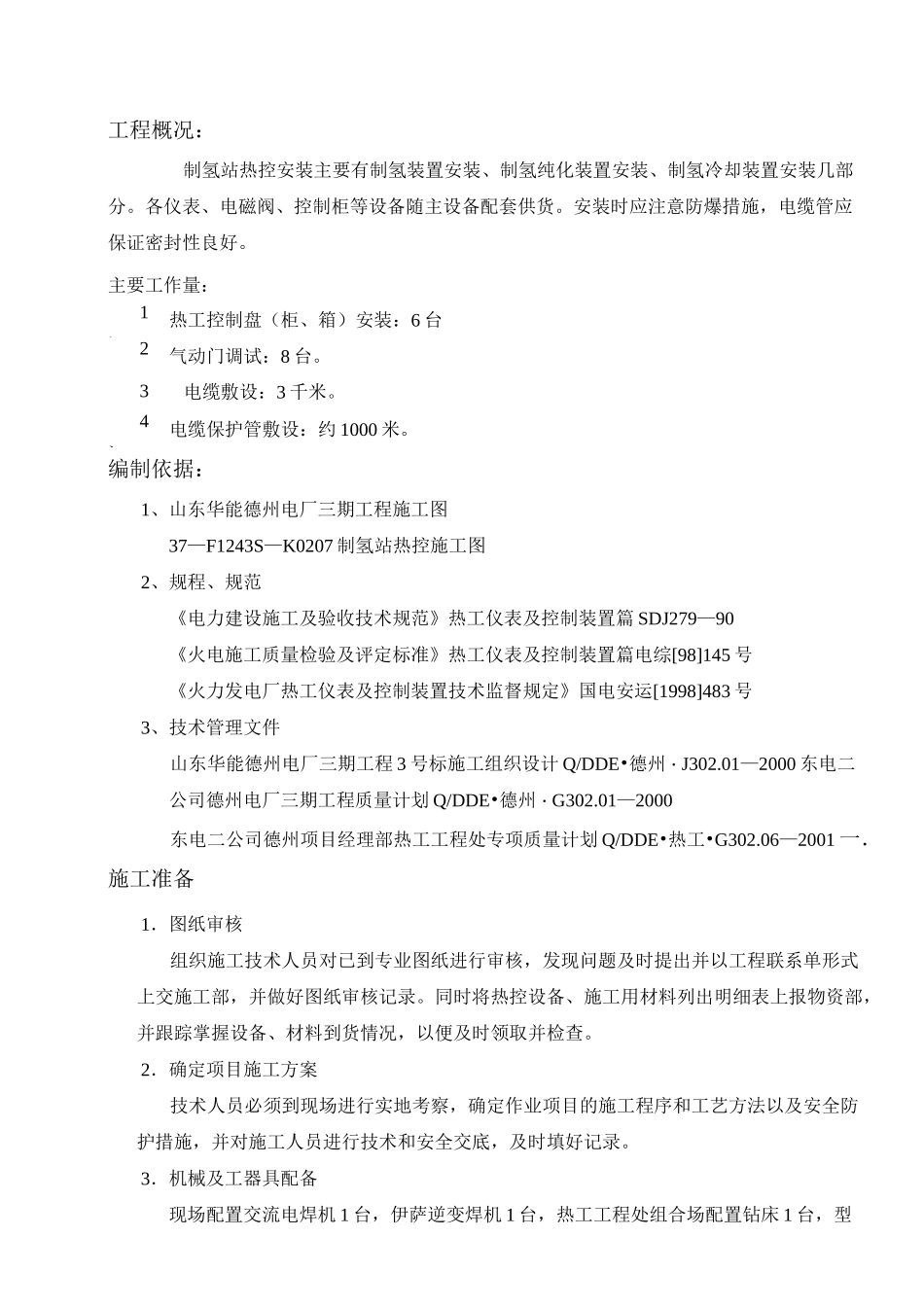

工程概况:制氢站热控安装主要有制氢装置安装、制氢纯化装置安装、制氢冷却装置安装几部分
各仪表、电磁阀、控制柜等设备随主设备配套供货
安装时应注意防爆措施,电缆管应保证密封性良好
主要工作量:1、热工控制盘(柜、箱)安装:6台2、气动门调试:8台
3、电缆敷设:3千米
4、电缆保护管敷设:约1000米
编制依据:1、山东华能德州电厂三期工程施工图37—F1243S—K0207制氢站热控施工图2、规程、规范《电力建设施工及验收技术规范》热工仪表及控制装置篇SDJ279—90《火电施工质量检验及评定标准》热工仪表及控制装置篇电综[98]145号《火力发电厂热工仪表及控制装置技术监督规定》国电安运[1998]483号3、技术管理文件山东华能德州电厂三期工程3号标施工组织设计Q/DDE•德州・J302
01—2000东电二公司德州电厂三期工程质量计划Q/DDE•德州・G302
01—2000东电二公司德州项目经理部热工工程处专项质量计划Q/DDE•热工•G302
06—2001一.施工准备1.图纸审核组织施工技术人员对已到专业图纸进行审核,发现问题及时提出并以工程联系单形式上交施工部,并做好图纸审核记录
同时将热控设备、施工用材料列出明细表上报物资部,并跟踪掌握设备、材料到货情况,以便及时领取并检查
2.确定项目施工方案技术人员必须到现场进行实地考察,确定作业项目的施工程序和工艺方法以及安全防护措施,并对施工人员进行技术和安全交底,及时填好记录
3.机械及工器具配备现场配置交流电焊机1台,伊萨逆变焊机1台,热工工程处组合场配置钻床1台,型钢切割机2台,电动弯管机1台,其它小型电动、手动工具(电钻、电锤、角向、弯管器等)及测量器具齐全、充足,各种调试设备、器具放置在实验室中
4.人员构成工程技术人员3人,质检员1人,安全员1人,施工人员:A级工4人,C级工8人,起重工1人

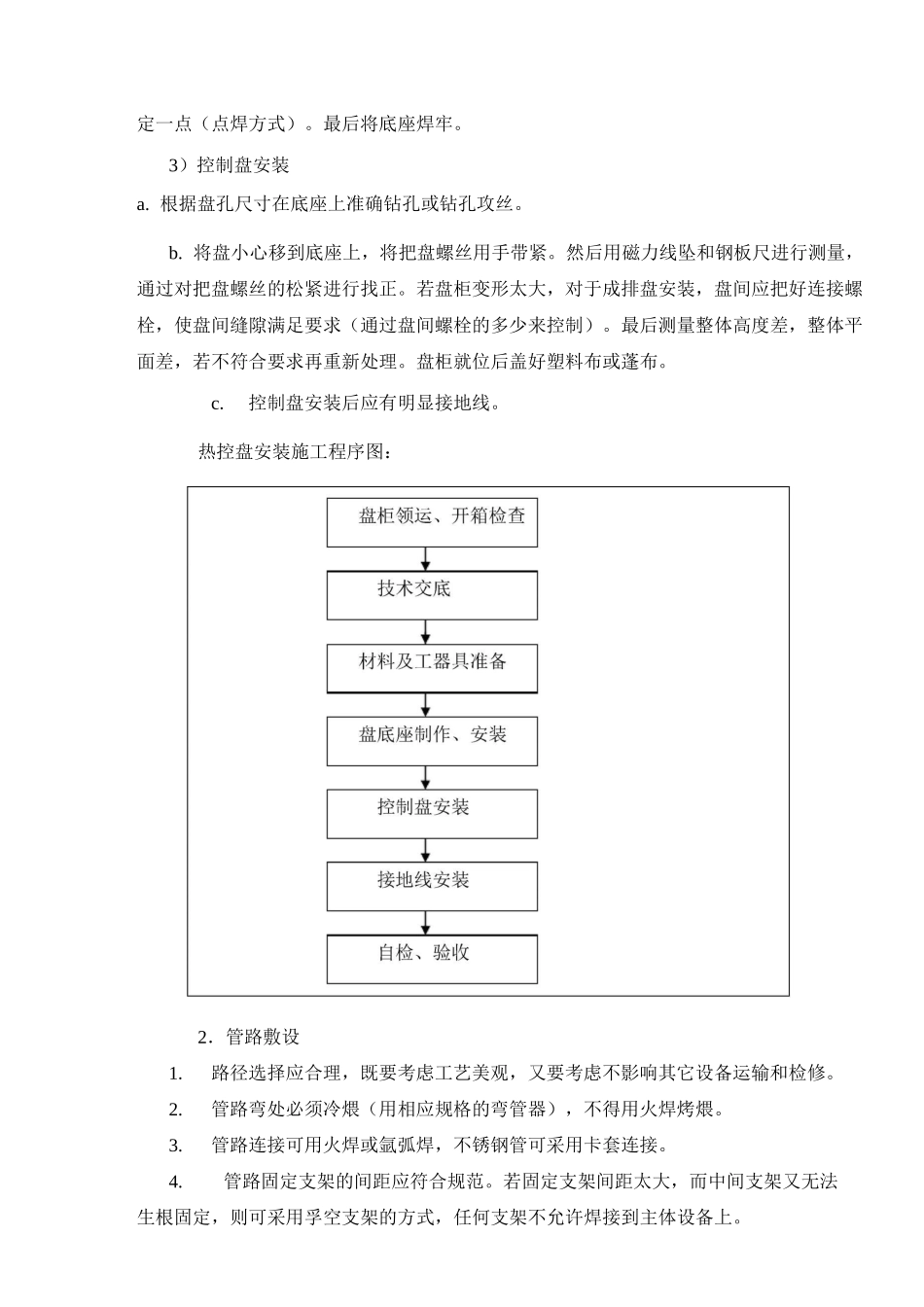

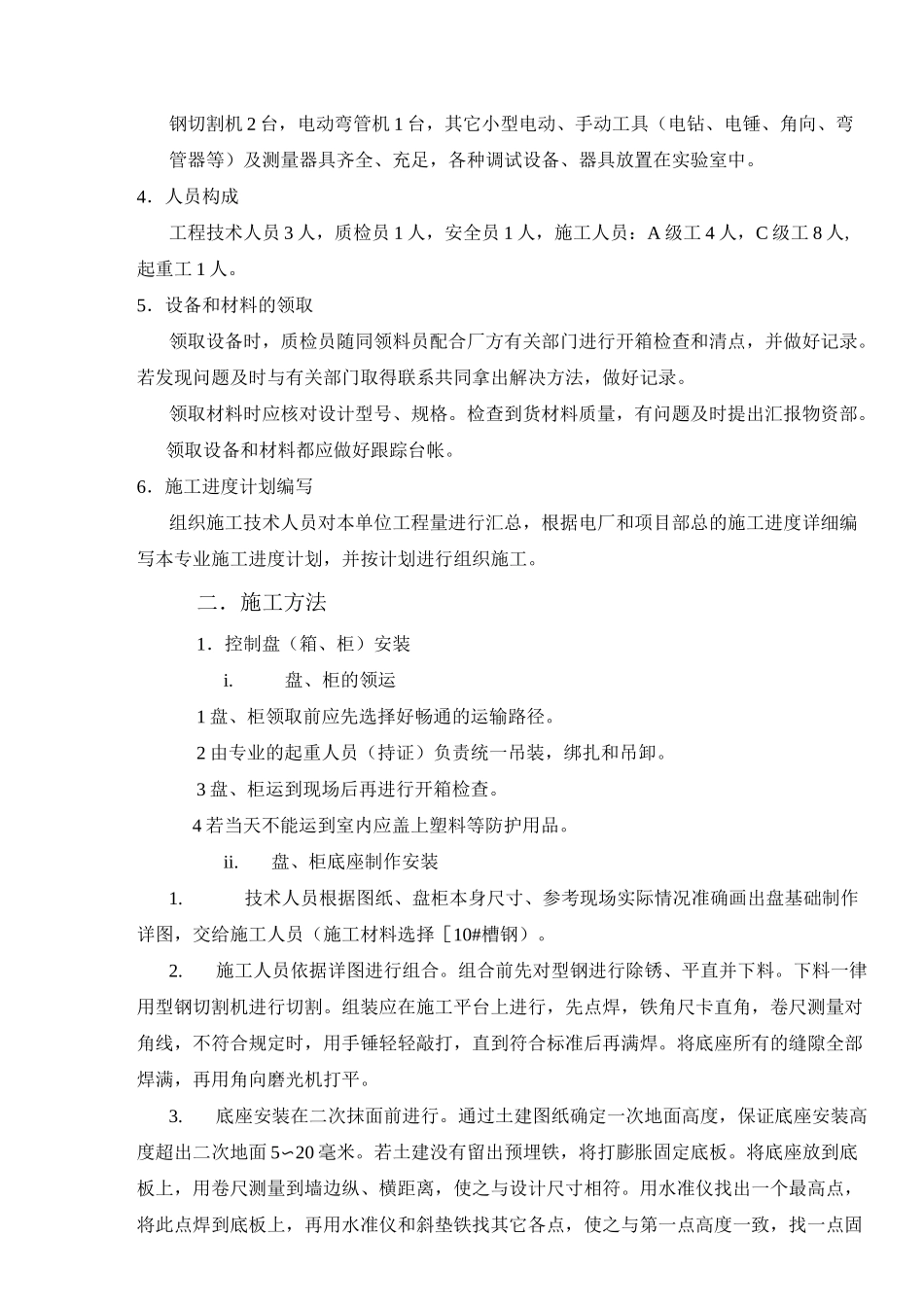

5.设备和材
