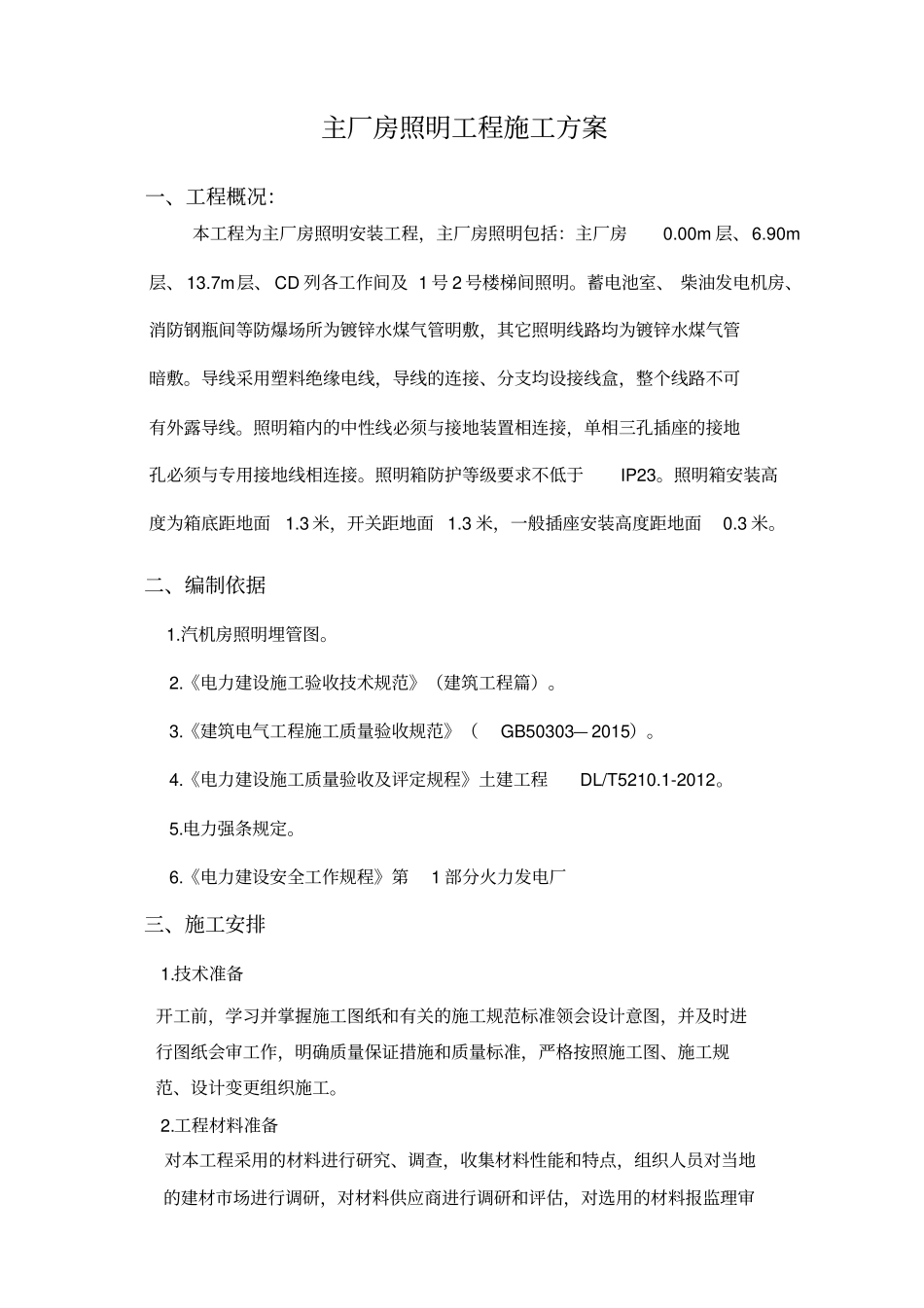

主厂房照明工程施工方案一、工程概况:本工程为主厂房照明安装工程,主厂房照明包括:主厂房0
00m层、6
90m层、13
7m层、CD列各工作间及1号2号楼梯间照明
蓄电池室、柴油发电机房、消防钢瓶间等防爆场所为镀锌水煤气管明敷,其它照明线路均为镀锌水煤气管暗敷
导线采用塑料绝缘电线,导线的连接、分支均设接线盒,整个线路不可有外露导线
照明箱内的中性线必须与接地装置相连接,单相三孔插座的接地孔必须与专用接地线相连接
照明箱防护等级要求不低于IP23
照明箱安装高度为箱底距地面1
3米,开关距地面1
3米,一般插座安装高度距地面0
二、编制依据1
汽机房照明埋管图
《电力建设施工验收技术规范》(建筑工程篇)
《建筑电气工程施工质量验收规范》(GB50303—2015)
《电力建设施工质量验收及评定规程》土建工程DL/T5210
1-2012
电力强条规定
《电力建设安全工作规程》第1部分火力发电厂三、施工安排1
技术准备开工前,学习并掌握施工图纸和有关的施工规范标准领会设计意图,并及时进行图纸会审工作,明确质量保证措施和质量标准,严格按照施工图、施工规范、设计变更组织施工
工程材料准备对本工程采用的材料进行研究、调查,收集材料性能和特点,组织人员对当地的建材市场进行调研,对材料供应商进行调研和评估,对选用的材料报监理审批

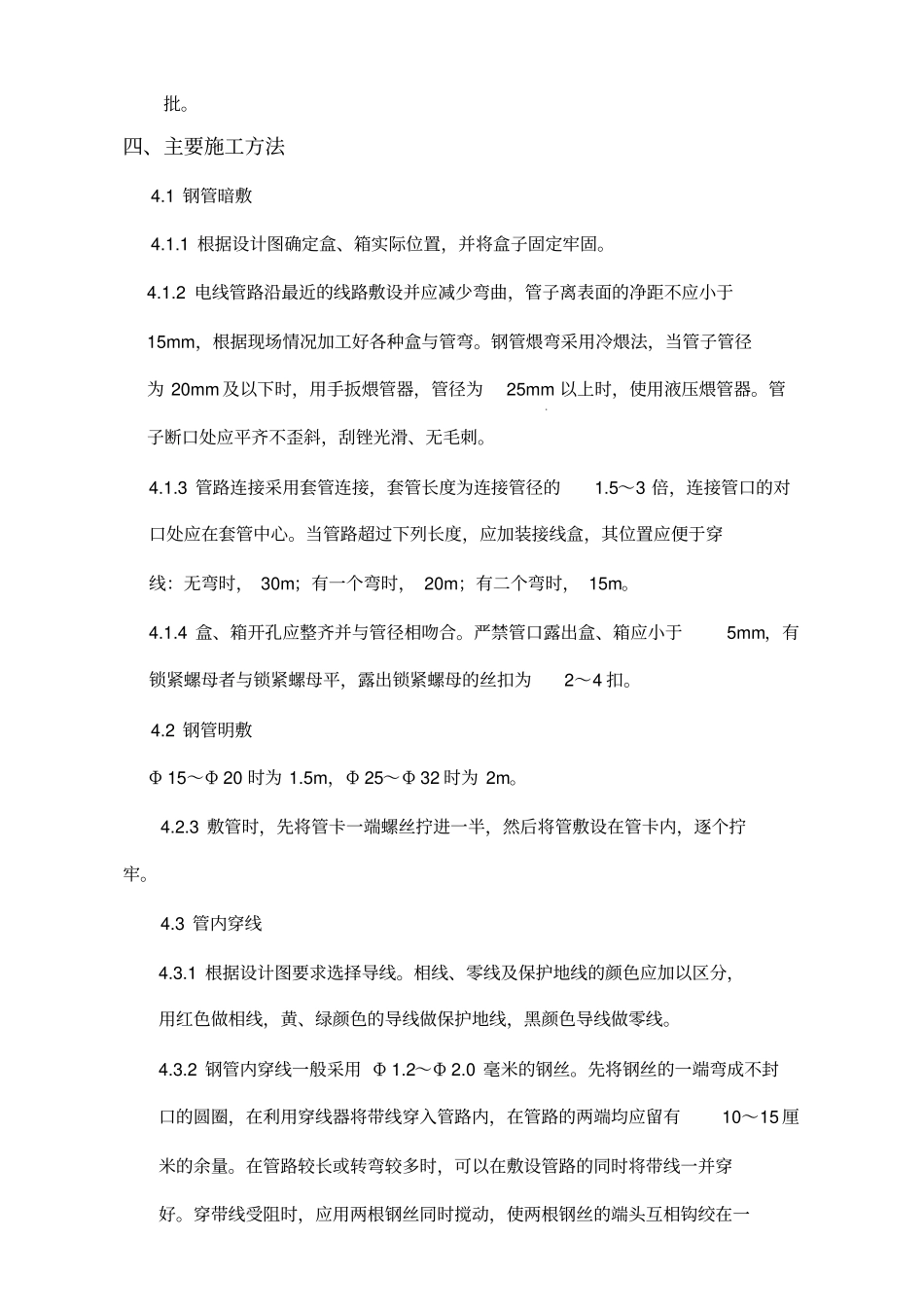

四、主要施工方法4
1钢管暗敷4
1根据设计图确定盒、箱实际位置,并将盒子固定牢固
2电线管路沿最近的线路敷设并应减少弯曲,管子离表面的净距不应小于15mm,根据现场情况加工好各种盒与管弯
钢管煨弯采用冷煨法,当管子管径为20mm及以下时,用手扳煨管器,管径为25mm以上时,使用液压煨管器
管子断口处应平齐不歪斜,刮锉光滑、无毛刺
3管路连接采用套管连接,套管长度为连接管径的1

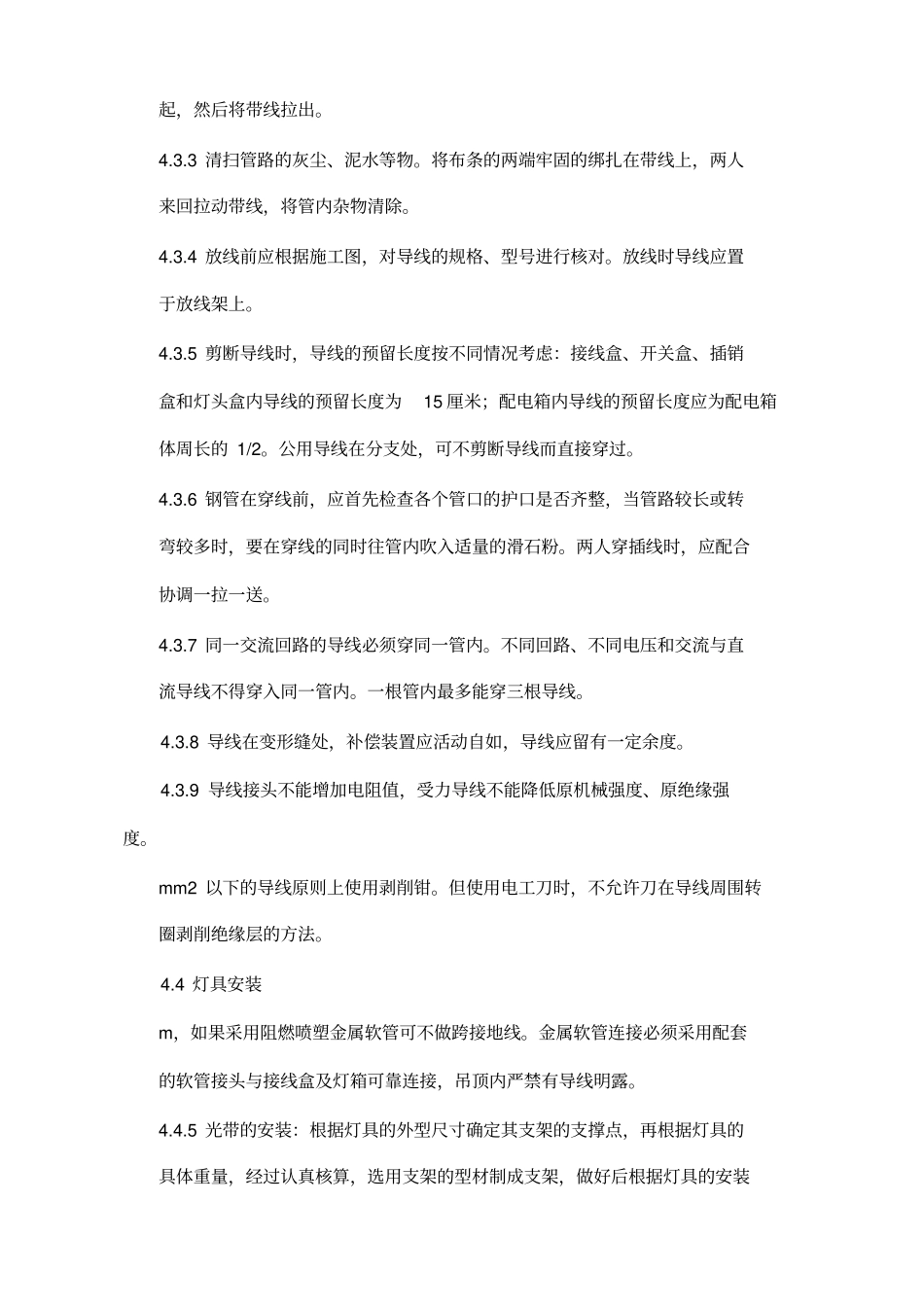

5~3倍,连接管口的对口处应在套
