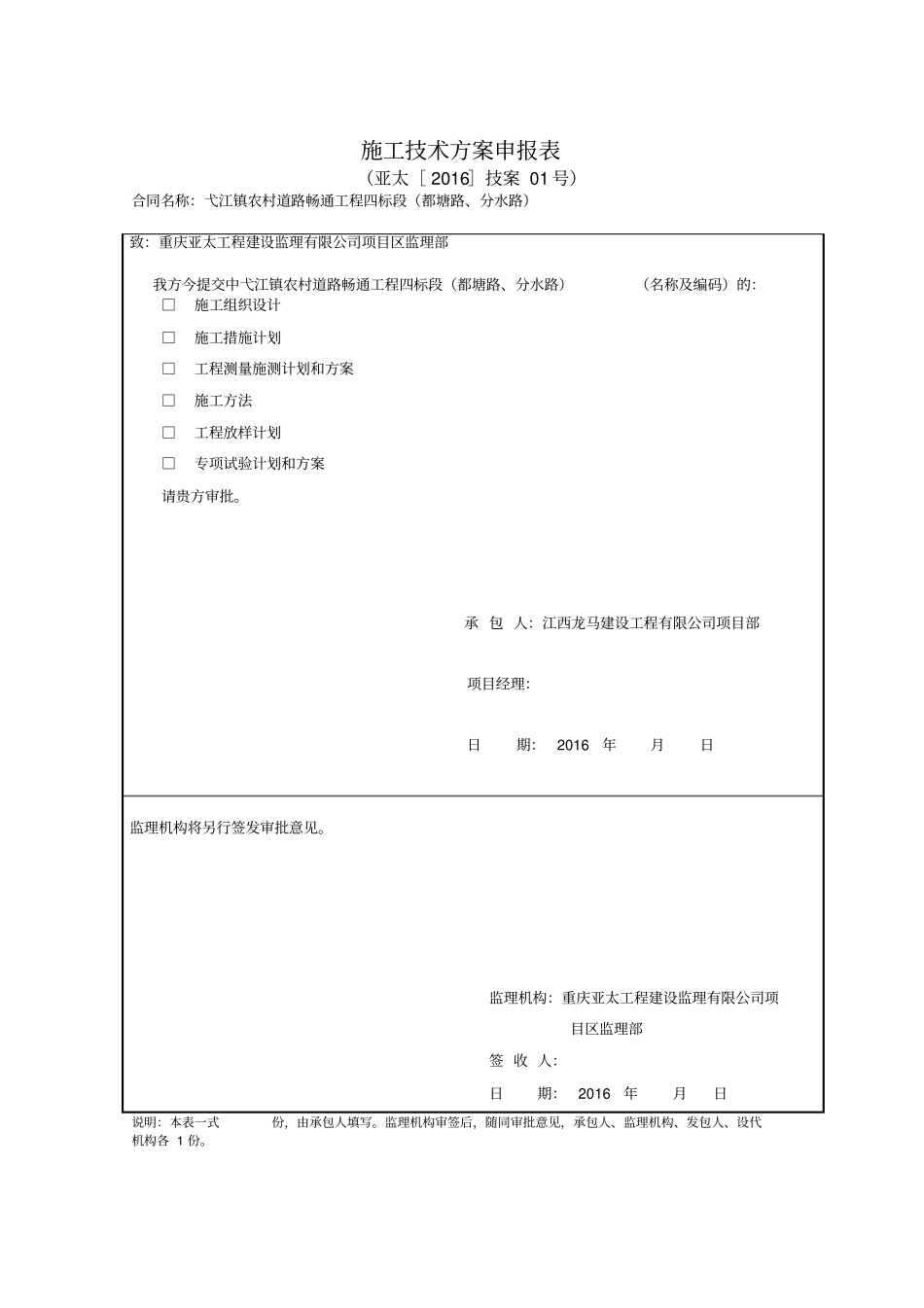

施工技术方案申报表(亚太[2016]技案01号)合同名称:弋江镇农村道路畅通工程四标段(都塘路、分水路)致:重庆亚太工程建设监理有限公司项目区监理部我方今提交中弋江镇农村道路畅通工程四标段(都塘路、分水路)(名称及编码)的:□施工组织设计□施工措施计划□工程测量施测计划和方案□施工方法□工程放样计划□专项试验计划和方案请贵方审批
承包人:江西龙马建设工程有限公司项目部项目经理:日期:2016年月日监理机构将另行签发审批意见
监理机构:重庆亚太工程建设监理有限公司项目区监理部签收人:日期:2016年月日说明:本表一式份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份

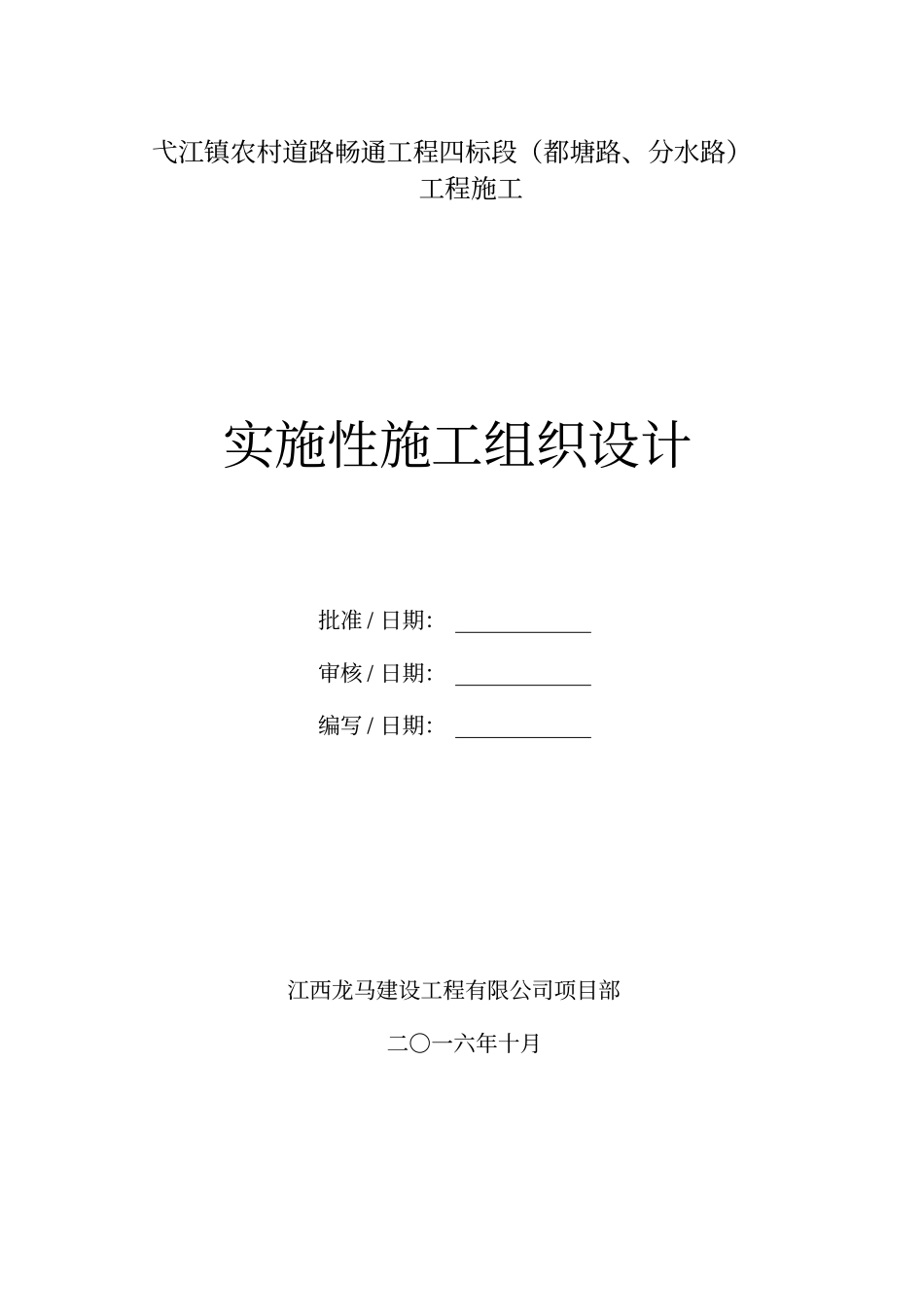

弋江镇农村道路畅通工程四标段(都塘路、分水路)工程施工实施性施工组织设计批准/日期:审核/日期:编写/日期:江西龙马建设工程有限公司项目部二〇一六年十月弋江镇农村道路畅通工程四标段(都塘路、分水路)施工实施性施工组织设计I弋江镇农村道路畅通工程四标段(都塘路、分水路)施工实施性施工组织设计1第一章综合说明一、编制依据1
弋江镇农村道路畅通工程四标段(都塘路、分水路)施工图纸、施工纪要、参考资料
我公司对施工现场踏勘所获得的有关资料
国家及安徽省政府及有关部门制定的交通、文明施工、环境保护、防汛抗洪等有关规定、措施及办法
我公司现有的企业管理水平、劳力设备、机械设备、技术能力
我公司拥有的科技工法成果以及从事水利水电工程建设所积累的丰富施工经验
依据国颁、部颁有关标准及本项目施工技术规范进行编制
二、编制范围弋江镇农村道路畅通工程四标段(都塘路、分水路)路基与路面等工程
弋江镇农村道路畅通工程四标段(都塘路、分水路)施工实施性施工组织设计2第二章施工总体部署第一节施工组织机构设置及任务划分一、施工组织机构设置和主要人员配置(一)施工组织机构设置我单位根据该合
