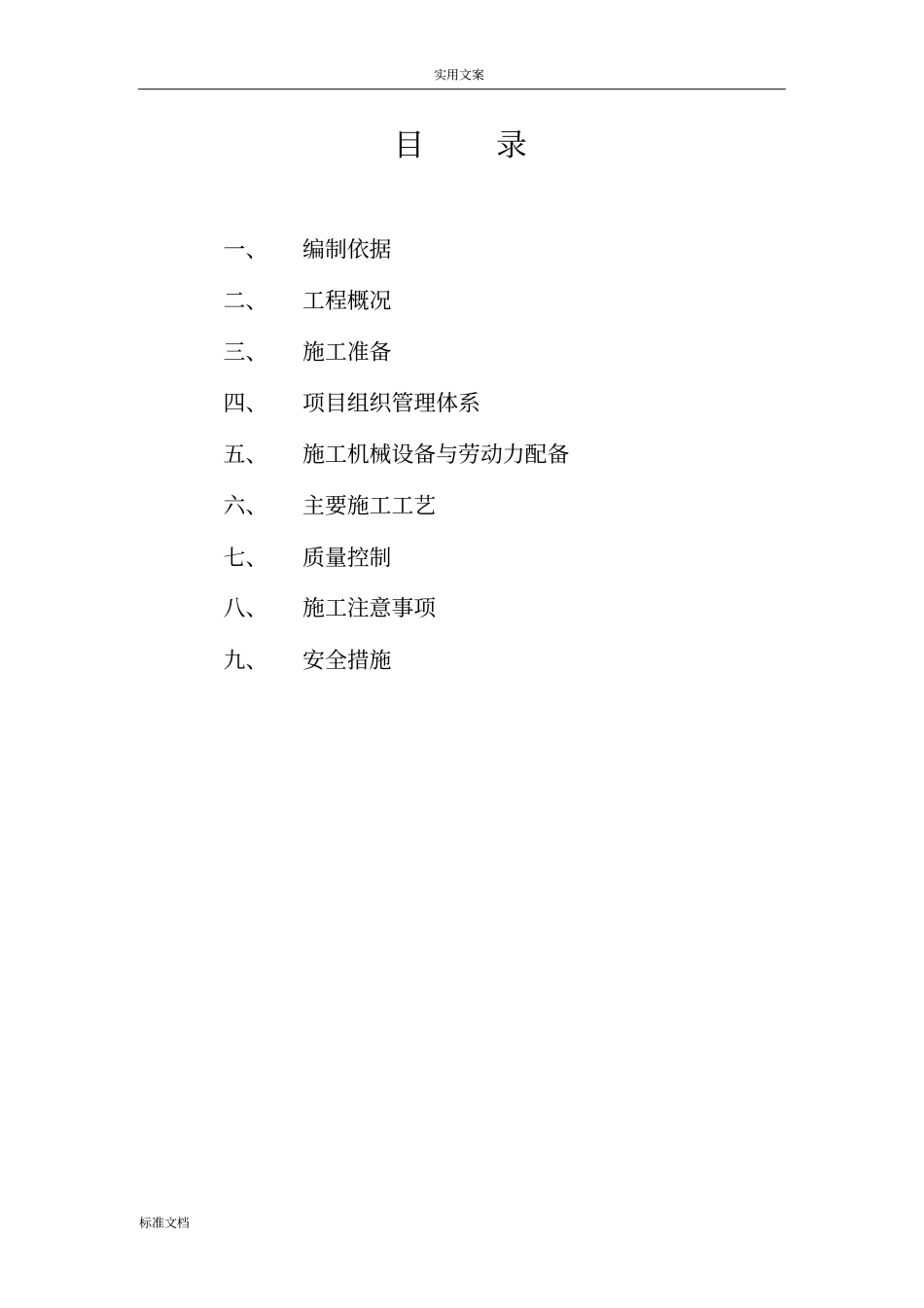

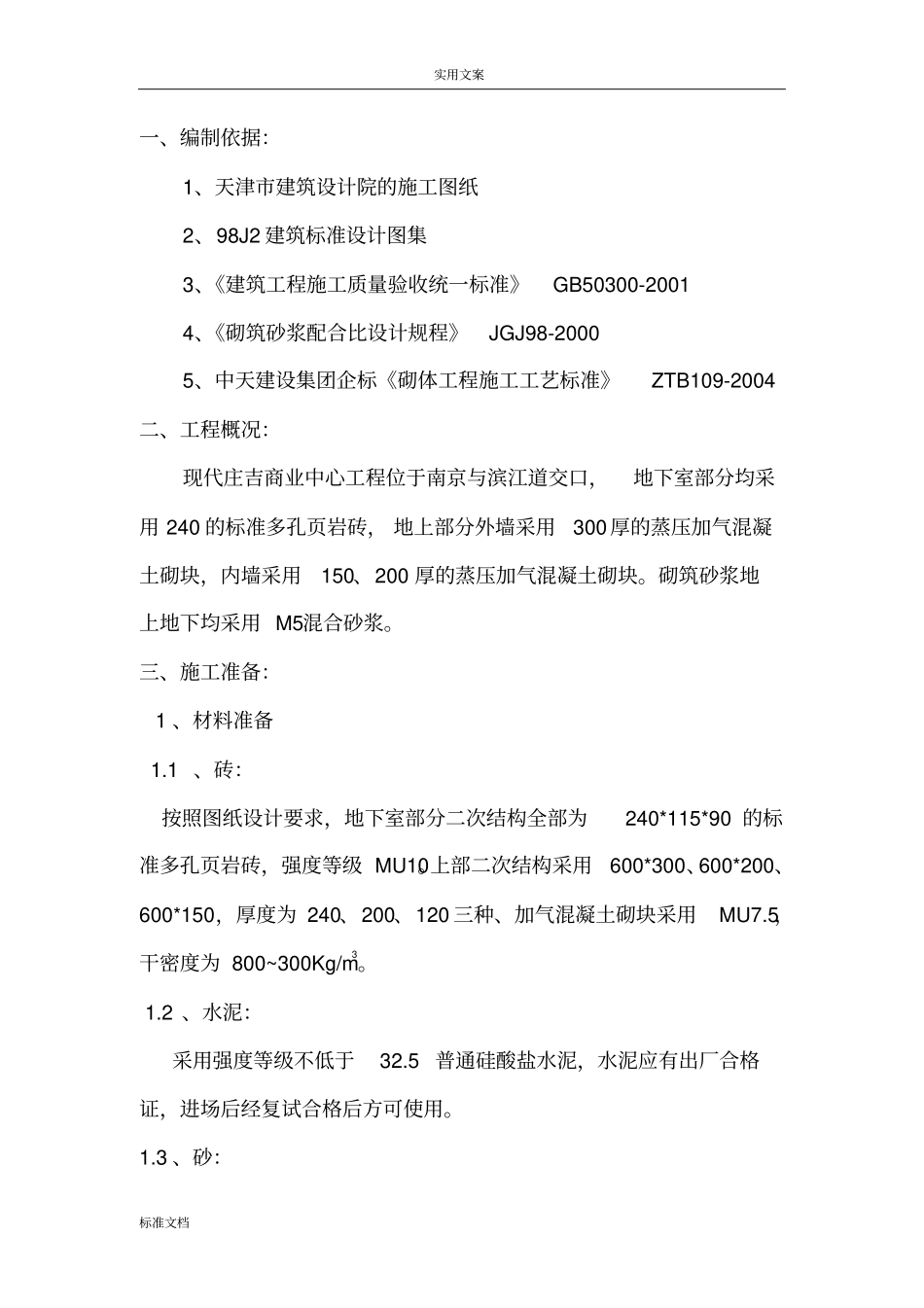

实用文案标准文档目录一、编制依据二、工程概况三、施工准备四、项目组织管理体系五、施工机械设备与劳动力配备六、主要施工工艺七、质量控制八、施工注意事项九、安全措施实用文案标准文档一、编制依据:1、天津市建筑设计院的施工图纸2、98J2建筑标准设计图集3、《建筑工程施工质量验收统一标准》GB50300-20014、《砌筑砂浆配合比设计规程》JGJ98-20005、中天建设集团企标《砌体工程施工工艺标准》ZTB109-2004二、工程概况:现代庄吉商业中心工程位于南京与滨江道交口,地下室部分均采用240的标准多孔页岩砖,地上部分外墙采用300厚的蒸压加气混凝土砌块,内墙采用150、200厚的蒸压加气混凝土砌块。砌筑砂浆地上地下均采用M5混合砂浆。三、施工准备:1、材料准备1.1、砖:按照图纸设计要求,地下室部分二次结构全部为240*115*90的标准多孔页岩砖,强度等级MU10。上部二次结构采用600*300、600*200、600*150,厚度为240、200、120三种、加气混凝土砌块采用MU7.5,干密度为800~300Kg/m3。1.2、水泥:采用强度等级不低于32.5普通硅酸盐水泥,水泥应有出厂合格证,进场后经复试合格后方可使用。1.3、砂:实用文案标准文档采用中砂,并通过5mm筛孔,配制的砂浆级配必须由试验室根据水泥及骨料的含水量及含泥量进行试配,配制≤5M的水泥混合砂浆,其黄砂的含泥量不得大于10%。1.4、掺合料:本工程水泥混合砂浆采用石灰膏,石灰膏的熟化时间不应少于7D,严禁用冻结或脱水硬化的石灰膏。1.5、其它材料:墙体拉结筋、Ф6膨胀螺栓、预埋铁件、木砖等。2、机械工具准备:应备有砂浆搅拌机、筛子、垂直运输工具、大铲、刨锛、瓦刀、托线板、线坠、水平尺、皮数杆、泥桶、存灰槽、砖夹、运砖车、勾缝条、灰浆车、砖笼、磅秤、手锯等。3、作业条件:3.1、页岩砖作业条件:砌筑前,地下室主体结构应验收合格,砌筑部位弹好墙身轴线、墙边线、门窗洞口和柱子的位置线。在墙转角处、纵横墙交接处,已按标高立好皮数杆;皮数杆的间距以15~20m为宜,并办好预检手续。砌筑部位的灰渣、杂物清除干净,并浇水湿润。砂浆由试验室做好试配,确定配合比;准备好砂浆试模。3.2、蒸压加气混凝土砌块作业条件:砌筑前,将楼地面基层水泥浮浆及施工垃圾清理干净。实用文案标准文档弹出楼层轴线及墙身边线,经复核,办理相关手续。根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部位复核,办理相关手续。根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15细石混凝土找平。严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。构造柱钢筋绑扎,隐检验完毕。做好水电管线的预留预埋工作。“三宝”(安全帽、安全带、安全网)配备齐全,“四口”(楼梯口、电梯井口、通道口、预留洞口)和临边做好防护。框架外墙施工时,外防护脚手架应随着楼层搭设完毕,墙体与外架间的间隙应水平防护,防止高空坠物。内墙已准备好工具式脚手架。四、项目组织管理:二次结构作为主体结构的辅助功能分隔作用,是整体施工质量的重要组成部分。项目部指定专职工长对二次结构分项工程进行管理,项目部技术、质检部门对施工班组与项目部管理人员进行系统的技术、质量、安全交底。实用文案标准文档空调通风张渭元二次结构吴大平水电班组杨绍祥电气工长庞卫东土建工长曾仁义测量员程炳永安全员吴发光资料员宋倩质检员胡仲生水暖工长吴国新商务经理:吴维德技术负责人:吴永伟执行经理:吴开平二次结构施工管理小组五、计划投入机械设备与劳动力本工程二次结构从地下二层开始,由于要根据专业安装工程的进度而施工。前期投入的人员较少,计划投入机械设备与劳动力如下:序号机械(工具)名称数量1混凝土搅拌机12砂浆搅拌机33施工电梯34手推小车20实用文案标准文档劳动力投入:序号工种人数1砖瓦工752普工153木工84钢筋工55混凝土6六、施工工艺:6.1、页岩砖:A、砖墙砌筑前应先在楼地面上根据弹好的位置线进行排砖,第一排应为丁砖,前后排顺砖。窗间墙、扶壁柱的位置尺寸应符合排砖模数,若不符合模数...
