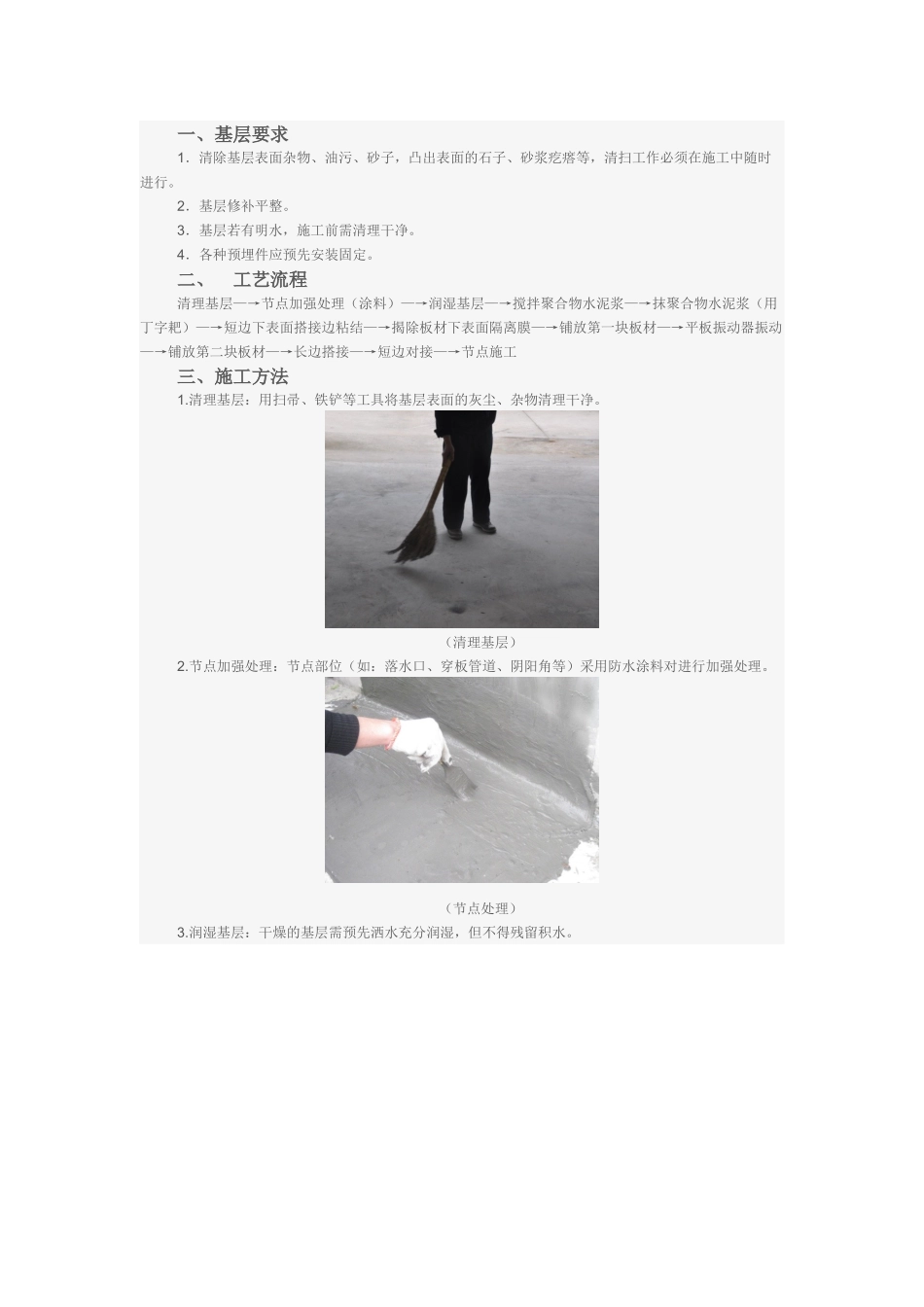

一、基层要求1.清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等,清扫工作必须在施工中随时进行。2.基层修补平整。3.基层若有明水,施工前需清理干净。4.各种预埋件应预先安装固定。二、工艺流程清理基层—→节点加强处理(涂料)—→润湿基层—→搅拌聚合物水泥浆—→抹聚合物水泥浆(用丁字耙)—→短边下表面搭接边粘结—→揭除板材下表面隔离膜—→铺放第一块板材—→平板振动器振动—→铺放第二块板材—→长边搭接—→短边对接—→节点施工三、施工方法1.清理基层:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净。(清理基层)2.节点加强处理:节点部位(如:落水口、穿板管道、阴阳角等)采用防水涂料对进行加强处理。(节点处理)3.润湿基层:干燥的基层需预先洒水充分润湿,但不得残留积水。(润湿基层)4.搅拌聚合物水泥浆:9㎡“WiCi外喜”板使用一包半水泥(75kg),平均约8kg/㎡,加水和聚合物搅拌,采用手动搅拌器搅拌均匀。(搅拌聚合物水泥浆)5.抹聚合物水泥浆:将配置好的聚合物水泥浆倒在基层上,并用配套丁字耙将聚合物水泥浆抹平,丁字耙顺着“WiCi外喜”板长边的方向铺抹,使聚合物水泥浆表面平整,厚度均匀。(抹聚合物水泥浆)6.短边下表面搭接边粘结:在“WiCi外喜”板短边部位加贴一条160mm宽MAC高分子双面自粘防水卷材,同时撕掉隔离膜,以用于短边搭接。(短边粘结搭接边)7.揭除板材下表面隔离膜:揭除“WiCi外喜”板下表面卷材的隔离膜。(揭除隔离膜)8.铺放第一块板材:将“WiCi外喜”板抬起,铺在已抹聚合物水泥浆的基层上,并摆正位置。(铺放板材)9.平板振动器振动:“WiCi外喜”板固定好后,采用配套平板振动器放置在“WiCi外喜”板上表面,开机振动,排出“WiCi外喜”板下表面空气,使其与基层粘结密实,振动完成后,撤除定位器。(振动器振动)10.铺放第二块板材:将第一块板材下表面卷材的长边搭接边的上表面隔离膜揭除,在第一块“WiCi外喜”板旁用丁字耙抹聚合物水泥浆,丁字耙顺着“WiCi外喜”板长边的方向铺抹,使聚合物水泥浆表面平整,厚度均匀;然后揭除第二块“WiCi外喜”板下表面卷材的隔离膜,紧靠第一块“WiCi外喜”板铺放第二块“WiCi外喜”板,同时将两块板材下表面卷材长边(或短边)搭接边抹上聚合物水泥浆后进行搭接,且不得有较大板缝出现。若存在较大板缝,可用专用填缝剂填充板缝。“WiCi外喜”板位置确定后,采用配套平板振动器放置在“WiCi外喜”板上表面,开机振动,排出“WiCi外喜”板下表面空气,使其与基层粘结密实。11.长边搭接:“WiCi外喜”板铺完后,立即进行板材上表面卷材的长边连接。将“WiCi外喜”板上表面卷材搭接边清理干净,然后采用自动爬行热风焊接机将预留的搭接边焊接在一起。(长边搭接)12.短边对接:短边连接采用对接的形式,裁剪一块宽度为160mm的单层TPO防水卷材,以接缝为中心,两边各80mm,采用手持热风焊枪焊接在板材表面上。(短边对接)说明:1.在北方寒冷地区或是冬季施工时,可根据现场实际情况,将加热后的10#沥青作为粘结剂涂刷在基面上,然后铺贴“WiCi外喜”板。2.“WiCi外喜”板PVC型施工工艺与TPO型一致,节点部位使用PVC型专用辅材。四、节点施工1.女儿墙(全做保温)1)女儿墙阴角处先抹水泥浆加贴一条MAC高分子双面自粘防水卷材,卷材平面方向的宽度为80mm,立面方向的宽度根据现场情况确定;2)大面铺抹聚合物水泥浆,紧靠着女儿墙铺放平面的“WiCi外喜”板,同时将板材下表面卷材与女儿墙阴角部位加贴的卷材粘结在一起;3)平面“WiCi外喜”板铺完后,在女儿墙立面铺抹聚合物水泥浆,然后铺放女儿墙立面的板材,铺放位置如图所示,立面板材下表面卷材与女儿墙阴角部位加贴的卷材粘结在一起;4)平面和立面的“WiCi外喜”板铺完后,采用一块宽度为160mm厚度为1.2mm的TPO防水卷材铺贴在女儿墙阴角部位,TPO防水卷材通过焊接与板材上表面的TPO防水卷材粘结在一起。2.女儿墙(不做保温)1)女儿墙阴角处先抹水泥浆加贴一条MAC高分子双面自粘防水卷材,平面方向的宽度为80mm,立面方向的宽度不小于平面完成面以上250mm;2)大面铺抹聚合物水泥浆,紧靠着女儿墙铺放...
