国道309张店立交工程第二合同段砼拌制作业指导书编制:复核:国道309张店立交工程二合同项目部二○○六年三月三日混凝土拌制作业指导书1

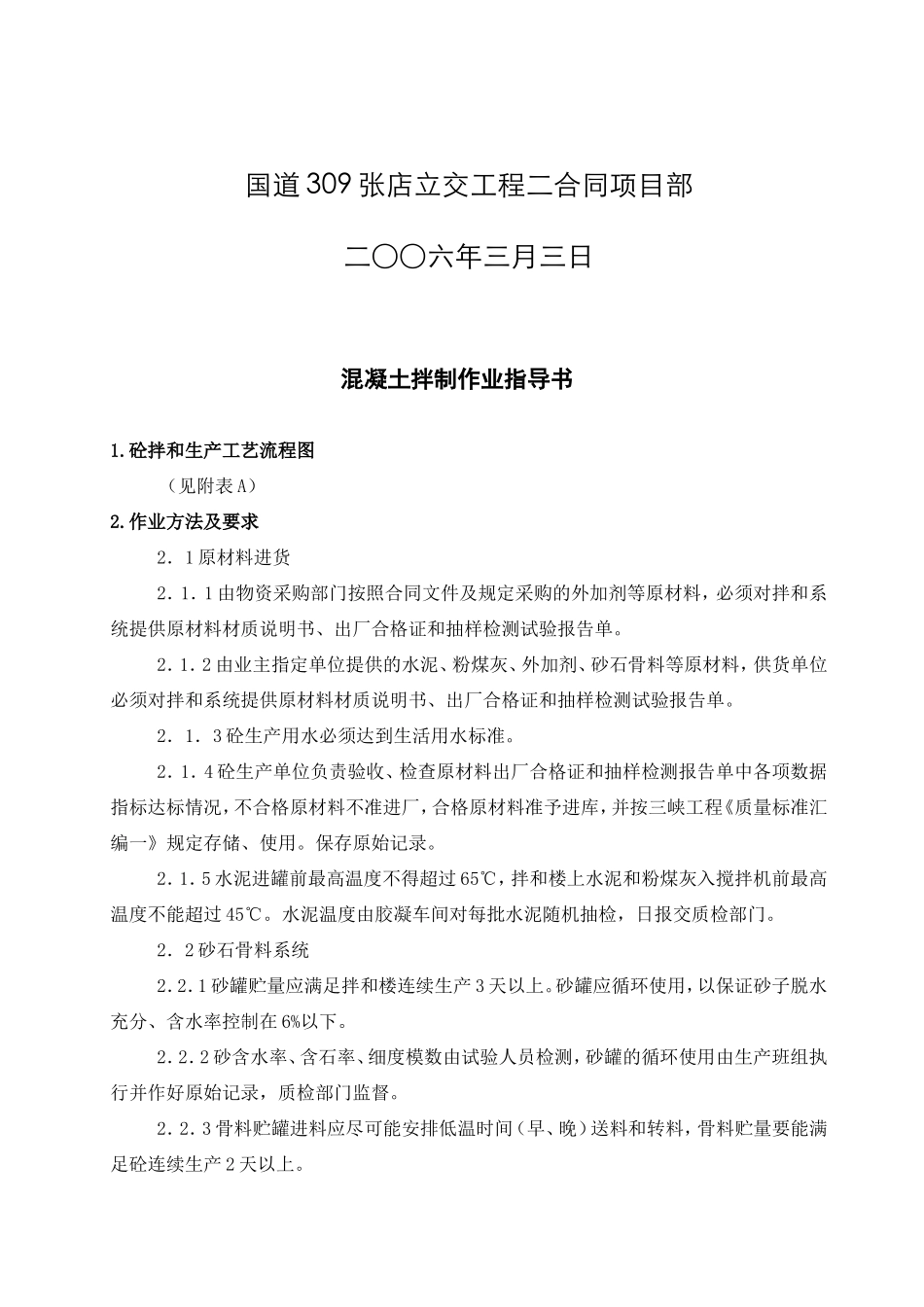

砼拌和生产工艺流程图(见附表A)2
作业方法及要求2.1原材料进货2.1.1由物资采购部门按照合同文件及规定采购的外加剂等原材料,必须对拌和系统提供原材料材质说明书、出厂合格证和抽样检测试验报告单
2.1.2由业主指定单位提供的水泥、粉煤灰、外加剂、砂石骨料等原材料,供货单位必须对拌和系统提供原材料材质说明书、出厂合格证和抽样检测试验报告单
2.1.3砼生产用水必须达到生活用水标准
2.1.4砼生产单位负责验收、检查原材料出厂合格证和抽样检测报告单中各项数据指标达标情况,不合格原材料不准进厂,合格原材料准予进库,并按三峡工程《质量标准汇编一》规定存储、使用
保存原始记录
2.1.5水泥进罐前最高温度不得超过65℃,拌和楼上水泥和粉煤灰入搅拌机前最高温度不能超过45℃
水泥温度由胶凝车间对每批水泥随机抽检,日报交质检部门
2.2砂石骨料系统2.2.1砂罐贮量应满足拌和楼连续生产3天以上
砂罐应循环使用,以保证砂子脱水充分、含水率控制在6%以下
2.2.2砂含水率、含石率、细度模数由试验人员检测,砂罐的循环使用由生产班组执行并作好原始记录,质检部门监督
2.2.3骨料贮罐进料应尽可能安排低温时间(早、晚)送料和转料,骨料贮量要能满足砼连续生产2天以上
2.2.4粗骨料二次筛分前质检员必须检查筛网质量,合格后方可生产
作好原始记录
2.2.5粗骨料筛分时,必须按照质检人员给定的放料频率放料
每班质检员在进料过程中必须做粗骨料超逊径检测试验,发现问题及时停机处理
作好当班原始记录
2.2.6粗骨料在二次筛分中应冲洗干净,充分脱水

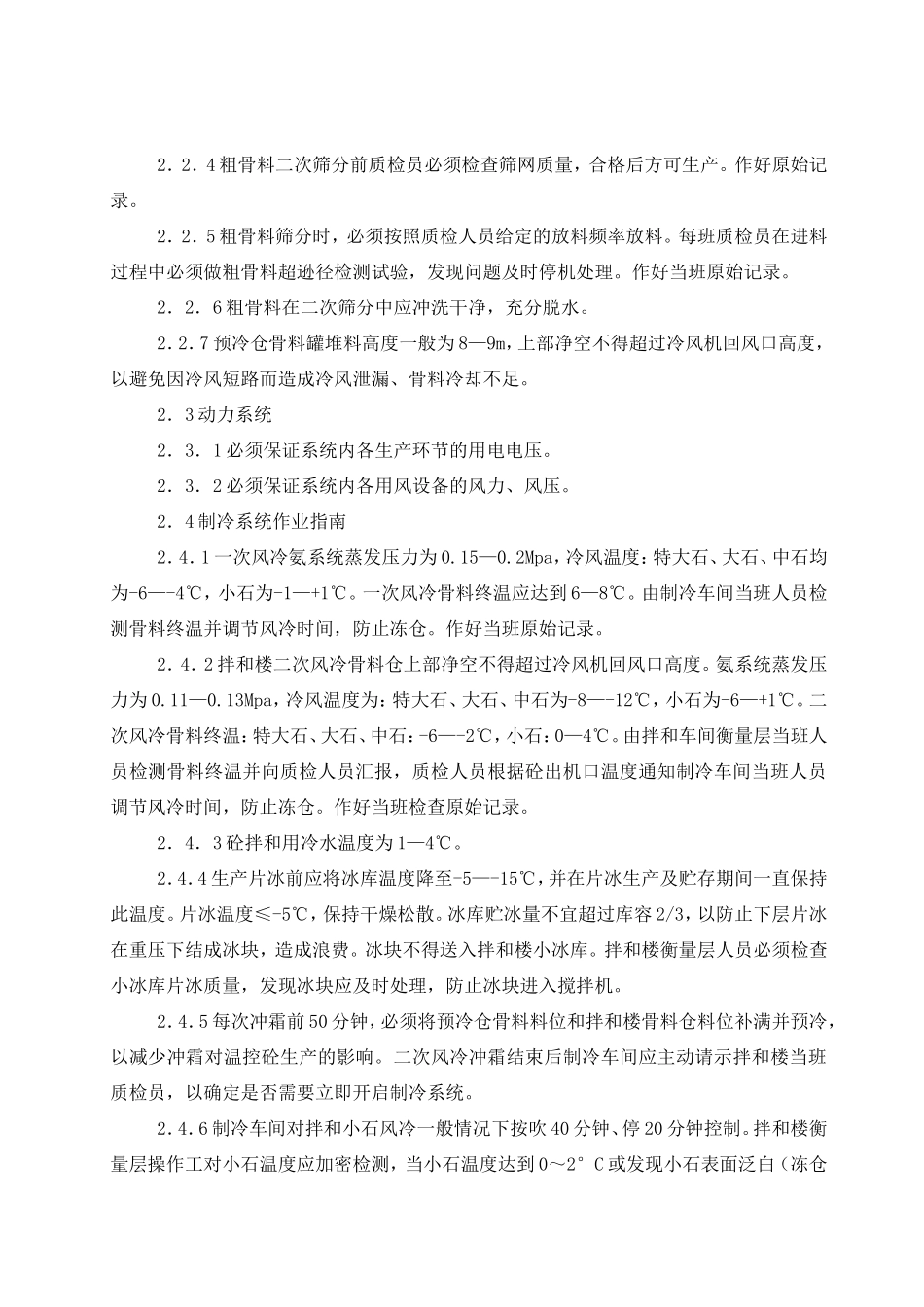

2.2.7预冷仓骨料罐堆料高度一般为8—9m,上部净空不得超过冷风机回风口高度,以避免因冷风短路而造成冷风泄漏、骨料冷却
