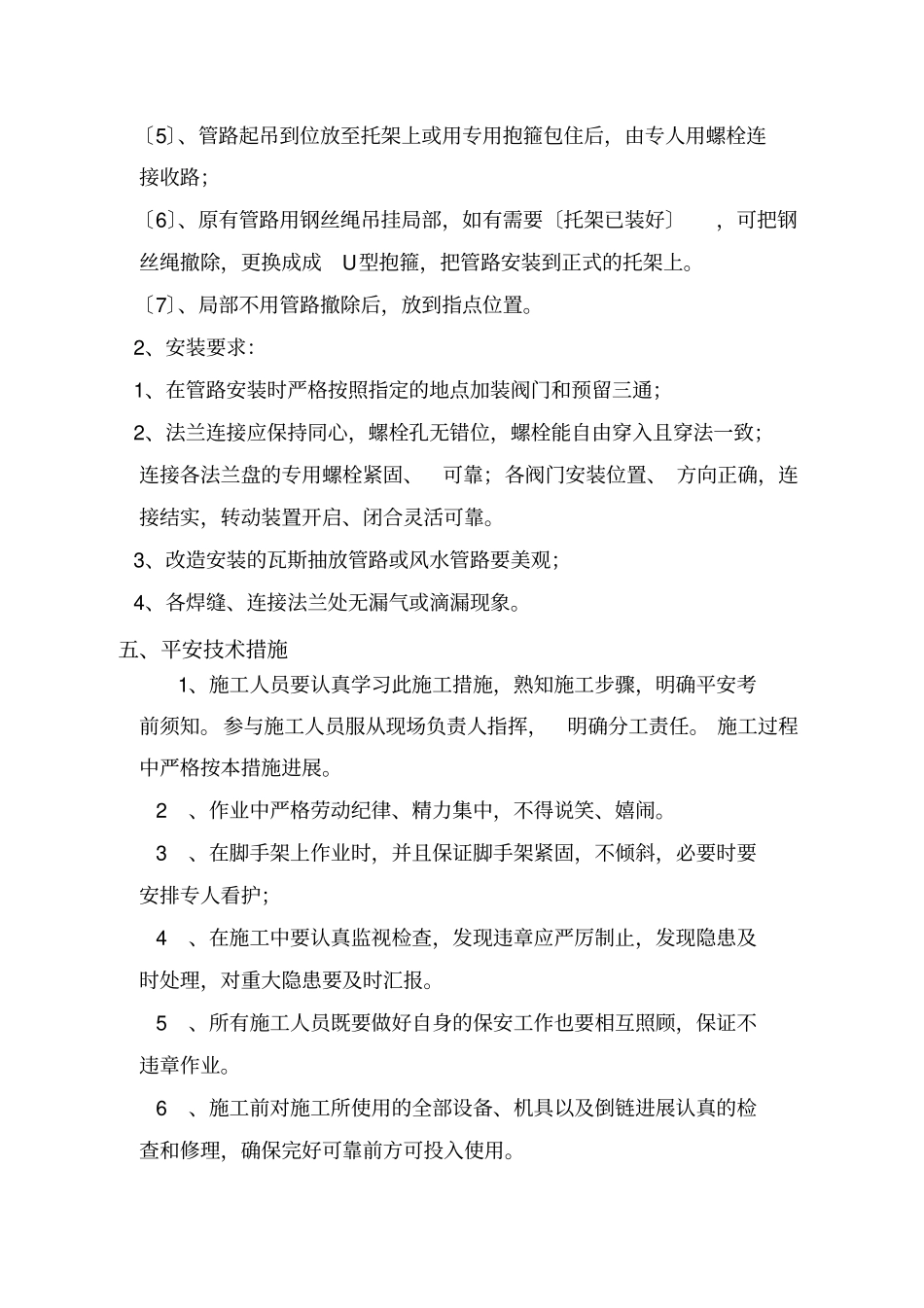

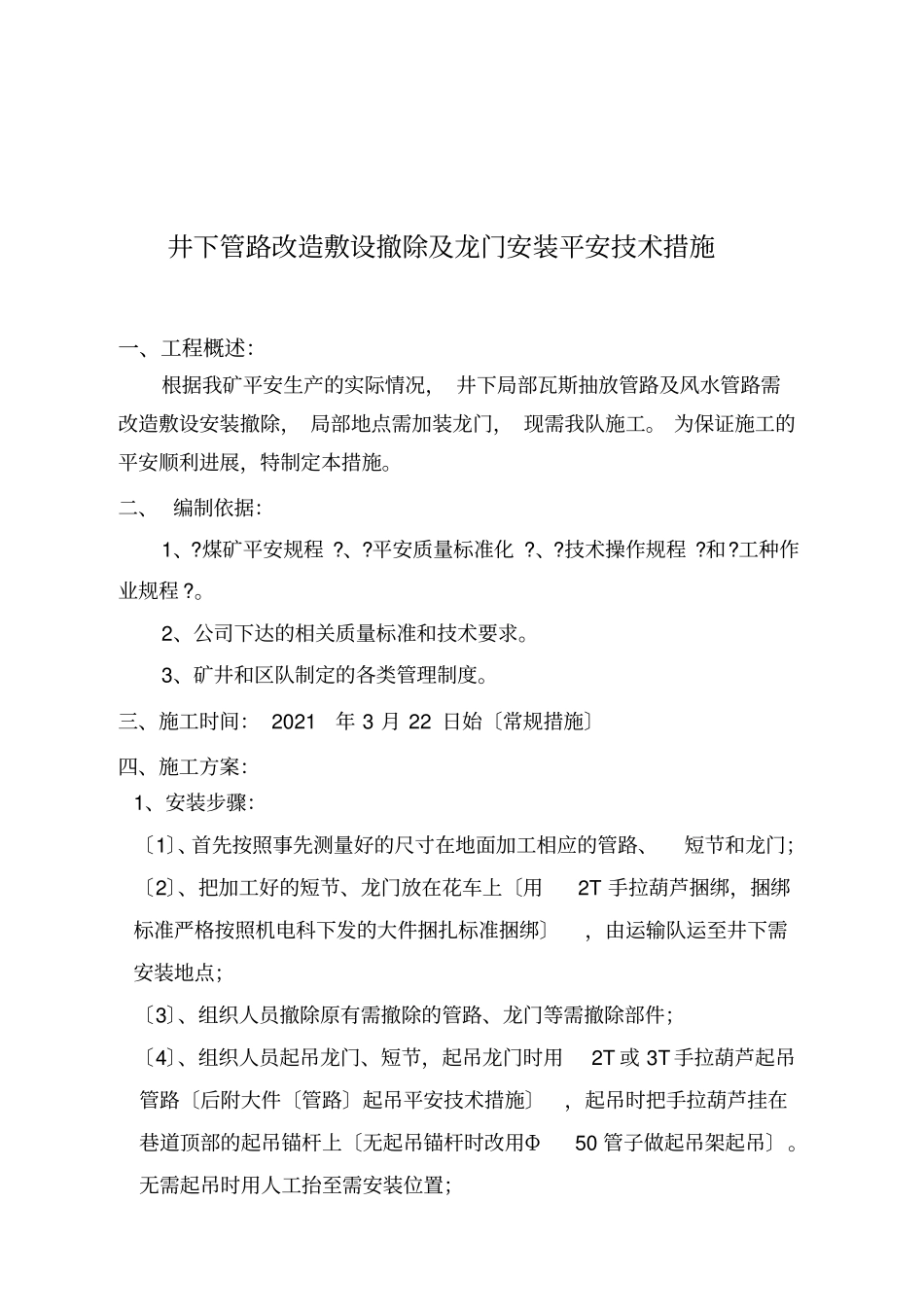

井下管路改造敷设撤除及龙门安装平安技术措施编制:编制单位:机电队编制时间:2021年3月22日井下管路改造敷设撤除及龙门安装平安技术措施一、工程概述:根据我矿平安生产的实际情况,井下局部瓦斯抽放管路及风水管路需改造敷设安装撤除,局部地点需加装龙门,现需我队施工。为保证施工的平安顺利进展,特制定本措施。二、编制依据:1、?煤矿平安规程?、?平安质量标准化?、?技术操作规程?和?工种作业规程?。2、公司下达的相关质量标准和技术要求。3、矿井和区队制定的各类管理制度。三、施工时间:2021年3月22日始〔常规措施〕四、施工方案:1、安装步骤:〔1〕、首先按照事先测量好的尺寸在地面加工相应的管路、短节和龙门;〔2〕、把加工好的短节、龙门放在花车上〔用2T手拉葫芦捆绑,捆绑标准严格按照机电科下发的大件捆扎标准捆绑〕,由运输队运至井下需安装地点;〔3〕、组织人员撤除原有需撤除的管路、龙门等需撤除部件;〔4〕、组织人员起吊龙门、短节,起吊龙门时用2T或3T手拉葫芦起吊管路〔后附大件〔管路〕起吊平安技术措施〕,起吊时把手拉葫芦挂在巷道顶部的起吊锚杆上〔无起吊锚杆时改用Φ50管子做起吊架起吊〕。无需起吊时用人工抬至需安装位置;〔5〕、管路起吊到位放至托架上或用专用抱箍包住后,由专人用螺栓连接收路;〔6〕、原有管路用钢丝绳吊挂局部,如有需要〔托架已装好〕,可把钢丝绳撤除,更换成成U型抱箍,把管路安装到正式的托架上。〔7〕、局部不用管路撤除后,放到指点位置。2、安装要求:1、在管路安装时严格按照指定的地点加装阀门和预留三通;2、法兰连接应保持同心,螺栓孔无错位,螺栓能自由穿入且穿法一致;连接各法兰盘的专用螺栓紧固、可靠;各阀门安装位置、方向正确,连接结实,转动装置开启、闭合灵活可靠。3、改造安装的瓦斯抽放管路或风水管路要美观;4、各焊缝、连接法兰处无漏气或滴漏现象。五、平安技术措施1、施工人员要认真学习此施工措施,熟知施工步骤,明确平安考前须知。参与施工人员服从现场负责人指挥,明确分工责任。施工过程中严格按本措施进展。2、作业中严格劳动纪律、精力集中,不得说笑、嬉闹。3、在脚手架上作业时,并且保证脚手架紧固,不倾斜,必要时要安排专人看护;4、在施工中要认真监视检查,发现违章应严厉制止,发现隐患及时处理,对重大隐患要及时汇报。5、所有施工人员既要做好自身的保安工作也要相互照顾,保证不违章作业。6、施工前对施工所使用的全部设备、机具以及倒链进展认真的检查和修理,确保完好可靠前方可投入使用。7、施工完毕后,把施工地点杂物清理干净,保证巷道整洁。8、其他未尽平安事项严格按照审批意见及矿井相关规定执行。附:大件〔管路〕起吊平安措施大件〔管路〕起吊平安技术措施1、进展起吊及搬运作业时必须指定平安负责人统一指挥,所有施工人员要精力集中,严禁说笑打闹,以确保施工过程中的平安。2、所有参加施工的人员工作前不准喝酒,必须认真熟悉现场的作业环境,选择好出现不平安情况时的躲避空间或路线。3、起重机械、工具、卡具和绳索〔绳套〕等要按规定进展使用前得检查,不合格的严禁使用。4、选择起吊点时,根据现场具体合理选择起吊点或支撑架,起吊锚固点或支撑架要生根结实。确保起吊平安。5、各种葫芦在使用前必须对其磨损情况及完好情况进展检查、试吊,以确保葫芦在使用过程中平安可靠,拉小链时应双手均匀用力,不得过猛过快,主链发生卡阻时必须检查卡阻原因并及时处理,严禁强行拉拽,起吊重物需要悬空停留时,应将手拉小链拴在大链上。6、不得站在重物上起吊。进展起重作业时,不能站在重物下面〔下边〕起重臂下或重物运动前方等不平安的地方,只能在重物侧面作业。7、将起吊绳逐渐张紧,使物体微离地面,进展试吊。检查物体平衡,捆绑应无松动,吊运工具、机械正常无异响时方准起吊。8、被吊物件的活动部件必须采取可靠的固定方式,或卸下分别进展吊运。9、大件起吊时要试吊1—2次,确认可靠后在进展正式起吊作业;在有角度起吊作业时,必须对大件采取防回荡措施或人员要躲开大件可能的回荡范围。10、用人力搬抬重物时,要有专人统一指挥,齐心协力,喊齐口...
