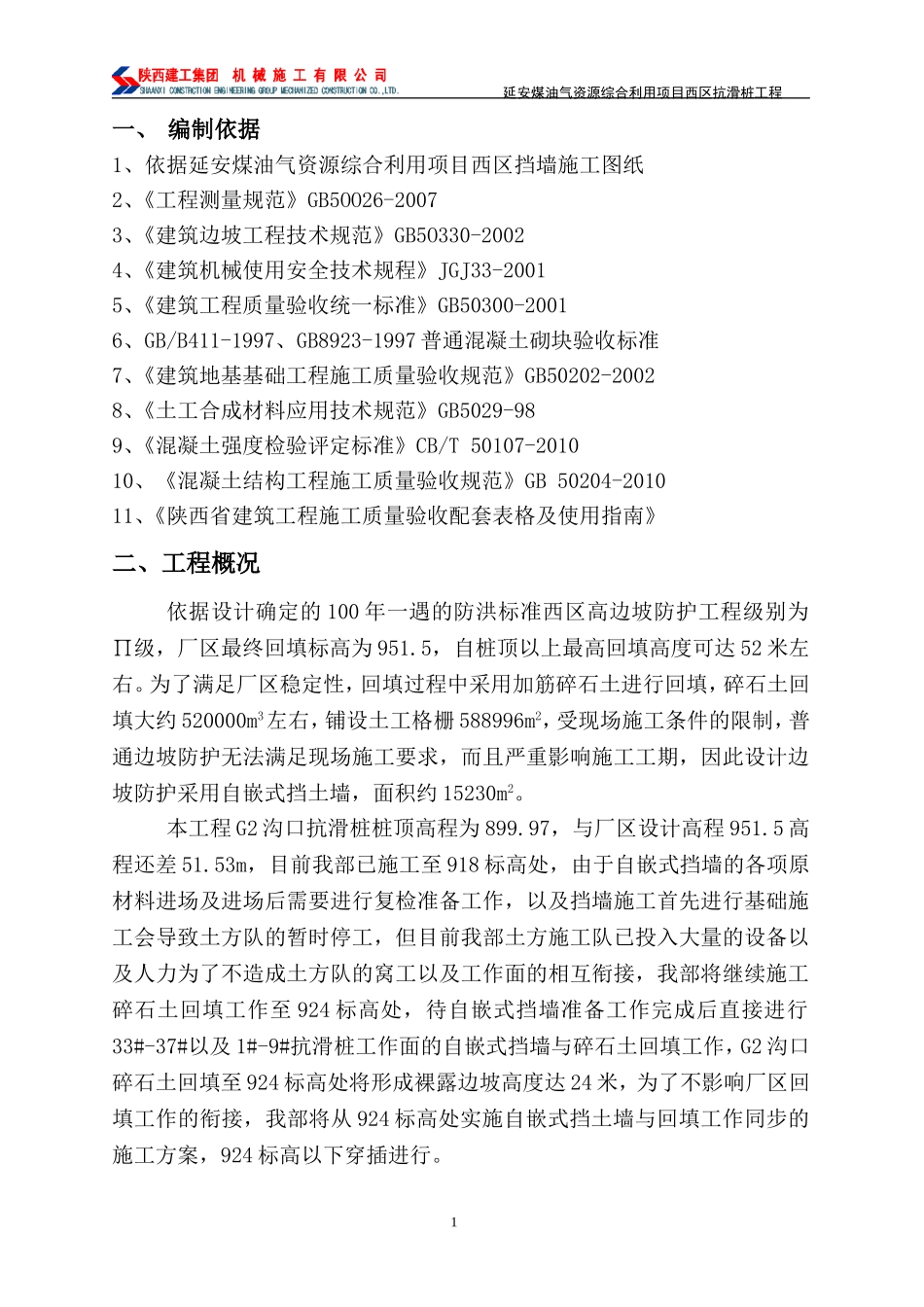

延安煤油气资源综合利用项目西区抗滑桩工程一、编制依据1、依据延安煤油气资源综合利用项目西区挡墙施工图纸2、《工程测量规范》GB5OO26-20073、《建筑边坡工程技术规范》GB5O330-20024、《建筑机械使用安全技术规程》JGJ33-20015、《建筑工程质量验收统一标准》GB50300-20016、GB/B411-1997、GB8923-1997普通混凝土砌块验收标准7、《建筑地基基础工程施工质量验收规范》GB50202-20028、《土工合成材料应用技术规范》GB5029-989、《混凝土强度检验评定标准》CB/T50107-201010、《混凝土结构工程施工质量验收规范》GB50204-201011、《陕西省建筑工程施工质量验收配套表格及使用指南》二、工程概况依据设计确定的100年一遇的防洪标准西区高边坡防护工程级别为∏级,厂区最终回填标高为951
5,自桩顶以上最高回填高度可达52米左右
为了满足厂区稳定性,回填过程中采用加筋碎石土进行回填,碎石土回填大约520000m3左右,铺设土工格栅588996m2,受现场施工条件的限制,普通边坡防护无法满足现场施工要求,而且严重影响施工工期,因此设计边坡防护采用自嵌式挡土墙,面积约15230m2
本工程G2沟口抗滑桩桩顶高程为899
97,与厂区设计高程951
5高程还差51
53m,目前我部已施工至918标高处,由于自嵌式挡墙的各项原材料进场及进场后需要进行复检准备工作,以及挡墙施工首先进行基础施工会导致土方队的暂时停工,但目前我部土方施工队已投入大量的设备以及人力为了不造成土方队的窝工以及工作面的相互衔接,我部将继续施工碎石土回填工作至924标高处,待自嵌式挡墙准备工作完成后直接进行33#-37#以及1#-9#抗滑桩工作面的自嵌式挡墙与碎石土回填工作,G2沟口碎石土回填至924标高处将形成裸露边坡高度达24米,为
