4施工工艺及要求4
7所有墙体在相互连接处及转角处均应设置墙身拉接筋2Φ6@500(实心墙体)或2Φ4@250钢筋网片(空心墙体)
相互伸入墙身不少于1000,在墙体与混凝土墙、柱连接处应设置上述拉接钢筋或钢筋网片
9填充墙与钢筋混凝土构件相接处,应在该处双面粉饰层内,设置通长钢板网片(规格:丝梗厚度0
8mm、丝梗宽度0
7mm、孔眼宽度9mm、节距21mm)、宽度为600,以两种材料的分界线为中线,居中布置
5构造要求本工程圈梁及构造柱砼为C20,过梁砼为C25
填充墙或隔墙的砌筑,应先砌墙后浇构造柱,且应满足相应砌体结构的有关施工规定;砌体施工质量控制等级为B级
(HPB300—C20—39d、HPB300—C25—34d、HRB400—C25—40d)5

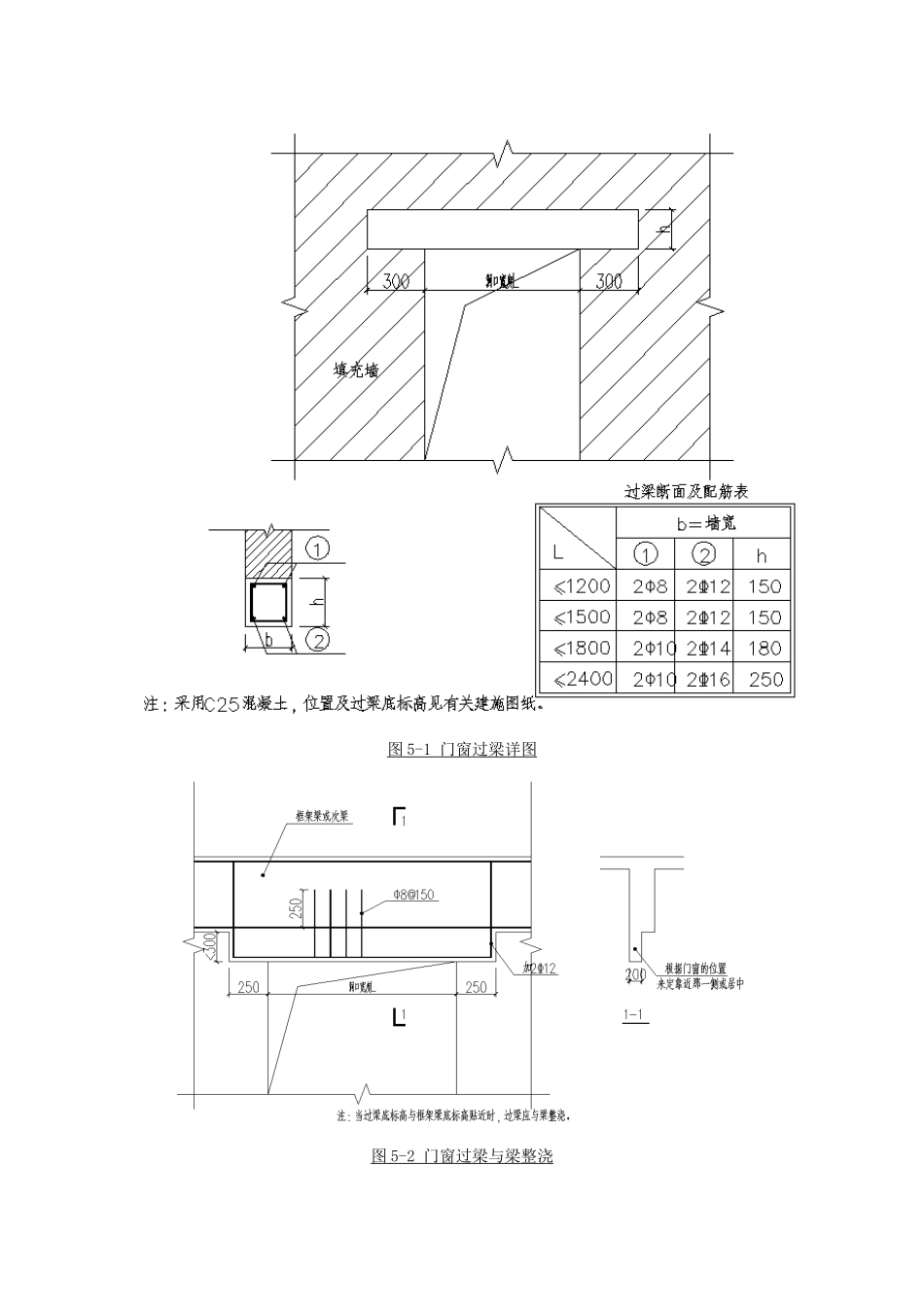

1过梁的设置门窗洞口过梁选用图集《钢筋混凝土过梁》(13G322)
附加线荷载等级为0级,过梁支承长度为300mm
过梁底标高为洞顶标高
当过梁与框架柱相连时,主体结构施工时应在柱内预留过梁纵筋,待砌筑墙体时后浇过梁;当门窗洞边无砖墩可搁置过梁时,应在相应洞顶位置的混凝土墙、柱上预埋铁件,以便和过梁中的钢筋焊接

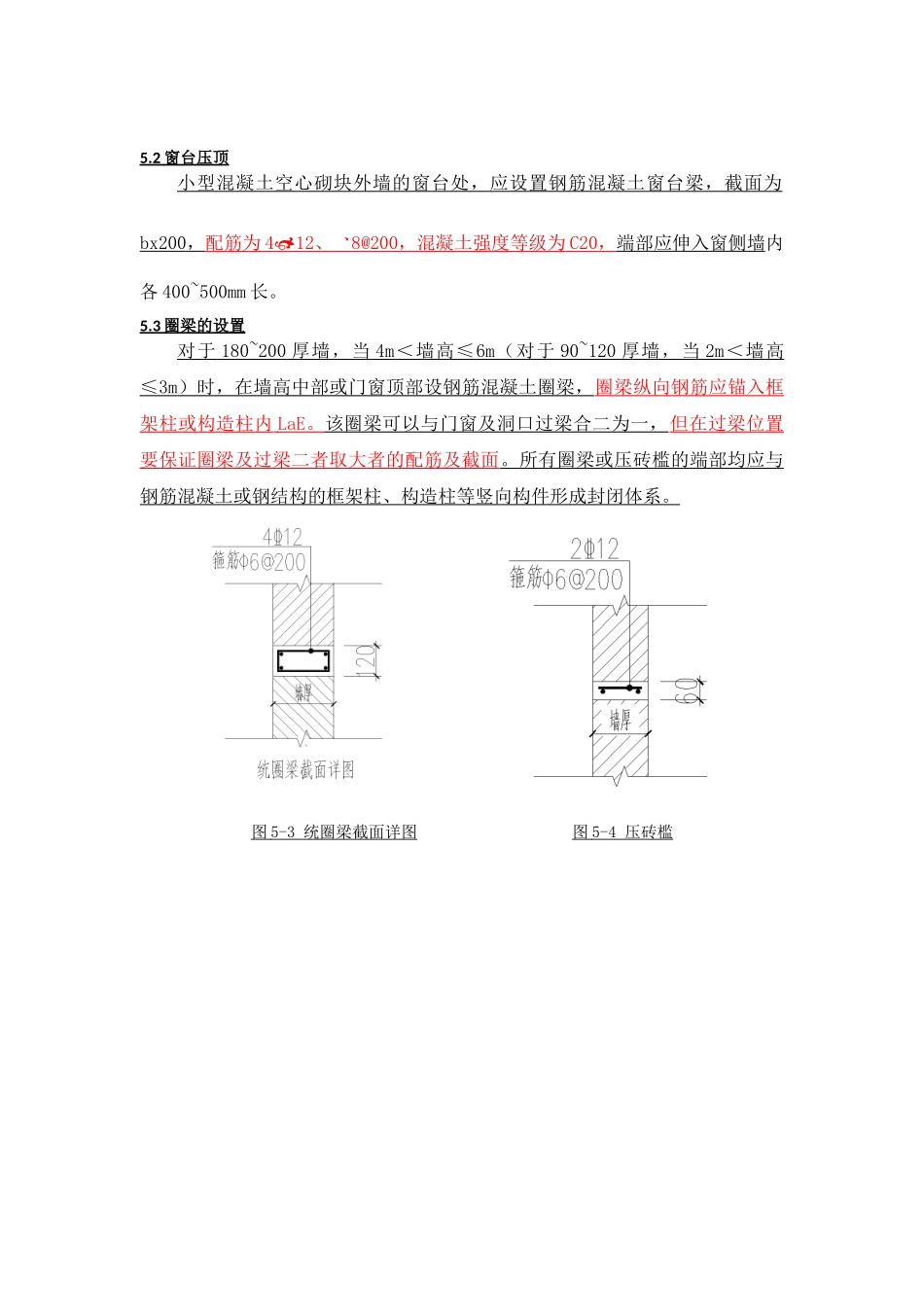

过梁浇筑时,应做出洞口企口
当圈梁在门窗洞处切断时,则门窗洞处的过梁应伸过洞口≥1000、并不小于圈(过)梁高差的2倍
窗(门)顶至梁底高度
