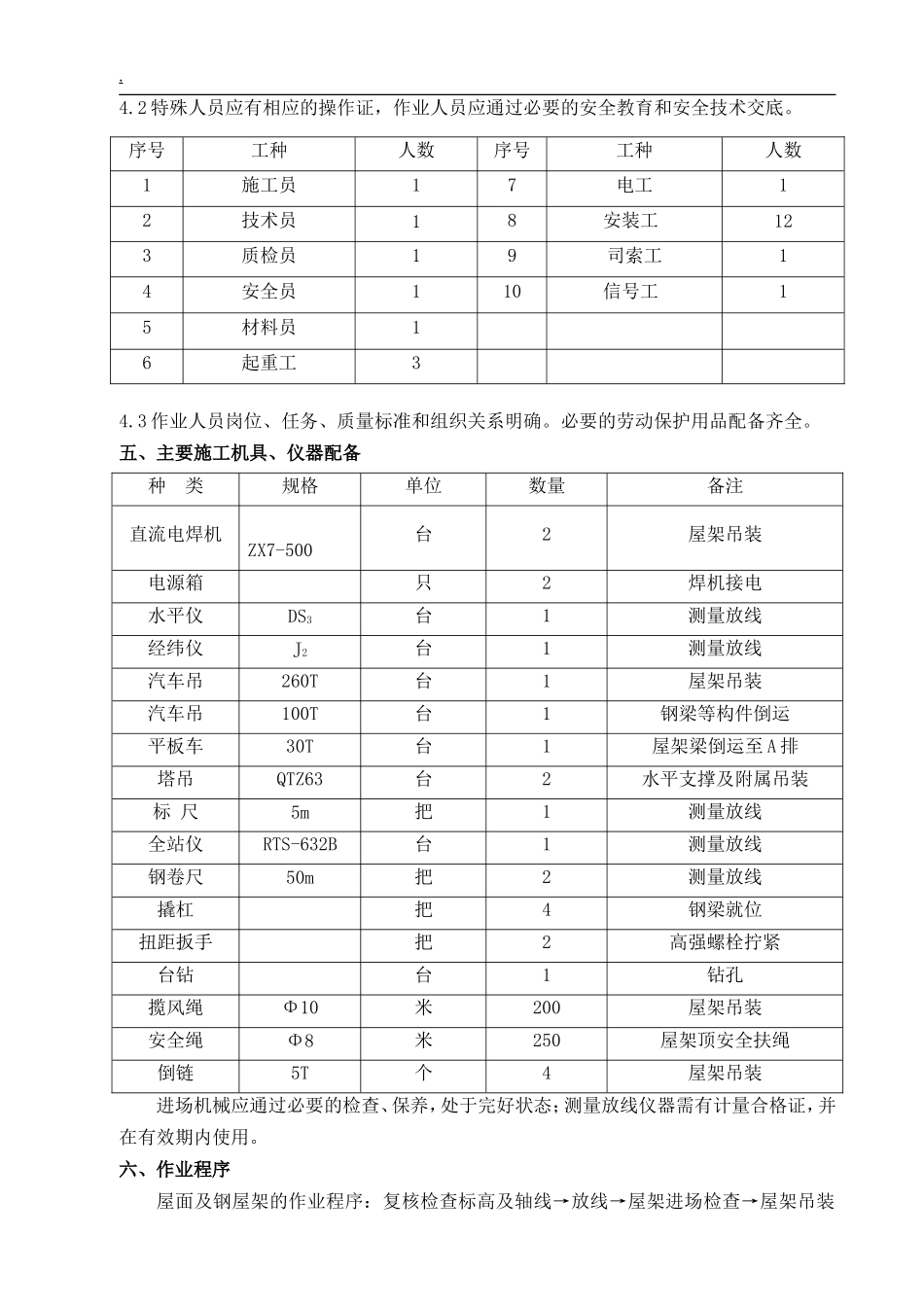

.编写内容一、工程概述二、编制依据三、作业条件及进度计划四、劳动力组织五、施工机具、仪器配备六、作业程序七、施工技术措施八、质量控制及保证措施九、危险点控制十、安全、文明施工策划与管理十一、环境、安全控制措施及要求十二、强制性条文一、工程概况:1.1本工程为抚顺热电厂“上大压小”新建项目工程,位于抚顺市演武街。我方承建的汽机房A—B轴线跨度为27米,1—8a轴8个轴线跨度为66米,屋面为单坡形式,汽机房总高度为33.90米,钢屋架位于A排29.63米、B排32.33米高处。钢屋架为钢板焊接型H.型钢梁,截面尺寸为HA(1200~1550)*400*20*28,为重型屋架梁,分WJL-1、2两个类型,共8榀,单榀重14T,钢屋架之间的水平连接钢梁单重最大1.5T。屋架系统钢结构总重量约170T。1.2主要施工内容:钢屋架的吊装、支撑、钢次梁及其附属的安装。二、编制依据2.1施工图纸a)汽机房屋盖结构施工图ZJ-F1791S-T0307b)主厂房19.6m以上框架施工图ZJ-F1791S-T0312c)汽机房A排12.56m以上施工图ZJ-F1791S-T03222.2《电力建设施工质量验收及评定规程》(土建工程)(DL/T5210.1-2012);2.3《钢结构焊接规范》(GB50661-2011)2.3《起重设备安装工程施工及验收规范》(GB50278-2010);2.4《施工现场临时用电安全技术规范》(JGJ46-2012);2.5《电力建设安全工作规程》第一篇火力发电厂(DL5009.1—2002)2.6《钢结构工程施工质量验收规范》(GB50205-2011)2.7《低合金高强度钢结构》(GB/T1591-2008)2.8《碳素钢结构》(GB/T700)三、作业条件及进度计划3.1作业条件3.1.1框架施工完成。3.1.2施工所需图纸及配套图集已基本齐全并已会审。3.1.3劳动力及施工机具已组织进场,机具试运转后一切正常。3.1.4编制施工预算和施工图预算以及起重机械设备进场计划、铁件加工计划、进度计划、资金使用计划。3.1.5提前做好施工前的预算、加工、进度计划步骤安排,向甲方提供材料供应计划,方可保证原材料、半成品、成品构件等按时进场待用3.2工程进度:2014年07月20日—2014年08月20日3.3施工机械满足施工工艺需要是工程是否能够按计划完成重要保证,因此我们根据施工工艺的需要安排合理的施工机械进场,同时确保机械进场后能够正常使用。四、劳动力组织4.1主要工种及人数.4.2特殊人员应有相应的操作证,作业人员应通过必要的安全教育和安全技术交底。4.3作业人员岗位、任务、质量标准和组织关系明确。必要的劳动保护用品配备齐全。五、主要施工机具、仪器配备种类规格单位数量备注直流电焊机ZX7-500台2屋架吊装电源箱只2焊机接电水平仪DS3台1测量放线经纬仪J2台1测量放线汽车吊260T台1屋架吊装汽车吊100T台1钢梁等构件倒运平板车30T台1屋架梁倒运至A排塔吊QTZ63台2水平支撑及附属吊装标尺5m把1测量放线全站仪RTS-632B台1测量放线钢卷尺50m把2测量放线撬杠把4钢梁就位扭距扳手把2高强螺栓拧紧台钻台1钻孔揽风绳Φ10米200屋架吊装安全绳Φ8米250屋架顶安全扶绳倒链5T个4屋架吊装进场机械应通过必要的检查、保养,处于完好状态;测量放线仪器需有计量合格证,并在有效期内使用。六、作业程序屋面及钢屋架的作业程序:复核检查标高及轴线→放线→屋架进场检查→屋架吊装序号工种人数序号工种人数1施工员17电工12技术员18安装工123质检员19司索工14安全员110信号工15材料员16起重工3.→屋架定位校正→钢屋架水平支撑及钢次梁吊装七、施工技术措施7.1测量定位及高程控制:以专职测量人员所测设的控制轴线进行结构细部放线,采取经纬仪引主轴线和钢卷尺引分轴线并随时用经纬仪校核的办法。高程以已验收合格的高程控制点进行高程测设。柱边线、标高经验收合格后方可进行结构施工。7.1.1轴线的引测及牛腿(支座)划线用现场已有的坐标原始点分别作为全站仪的测站点和后视点,用全站仪对煤仓间基础所用的控制点进行定位复核,确认无误后再用经纬仪对煤仓间基础上所用的引线进行复核,确认无误后用吊线锤的方法对上部结构进行细部轴线的定位。牛腿(支座)检查、划线:对轴线进行复核校正,确认安装轴线后,对各牛腿中心线位移尺寸,螺栓相对位移尺寸,螺栓标高及螺栓垂直度进行测量划线。7.1.2高程的引测使用水准仪...
