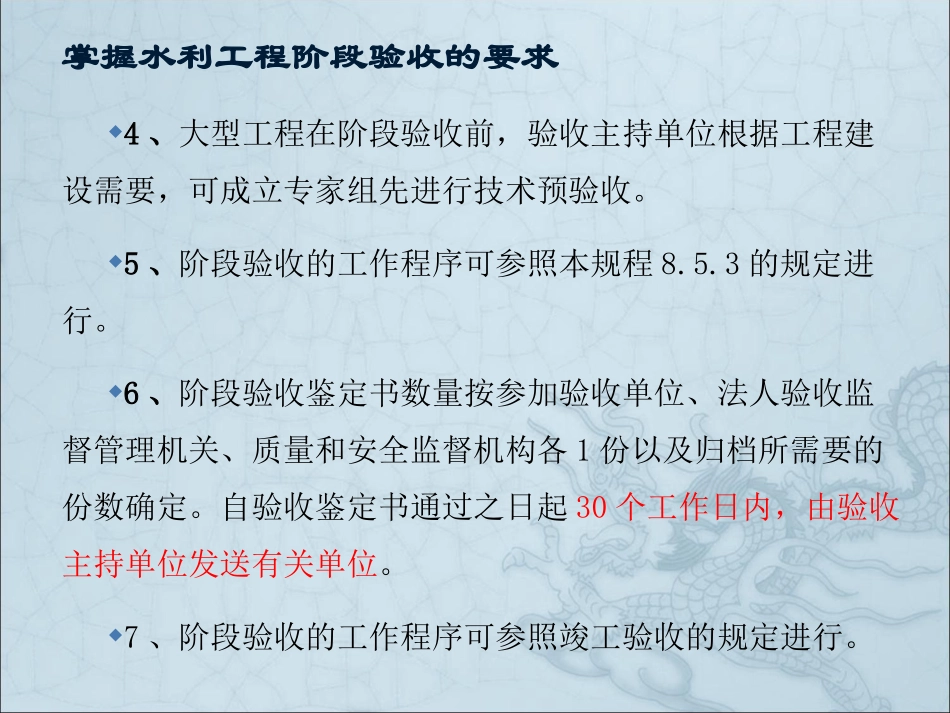

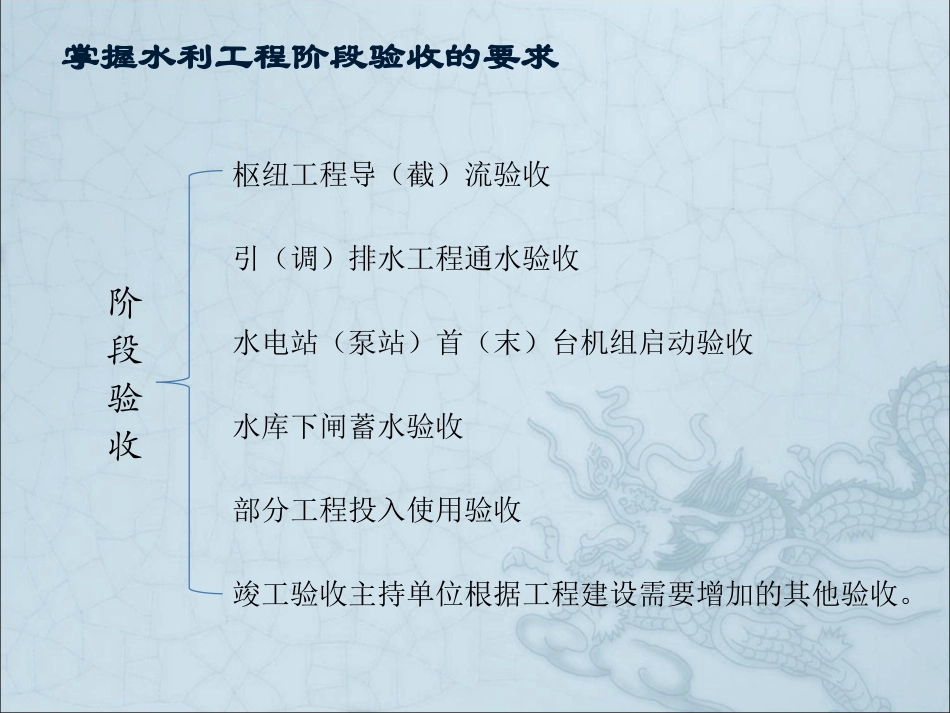

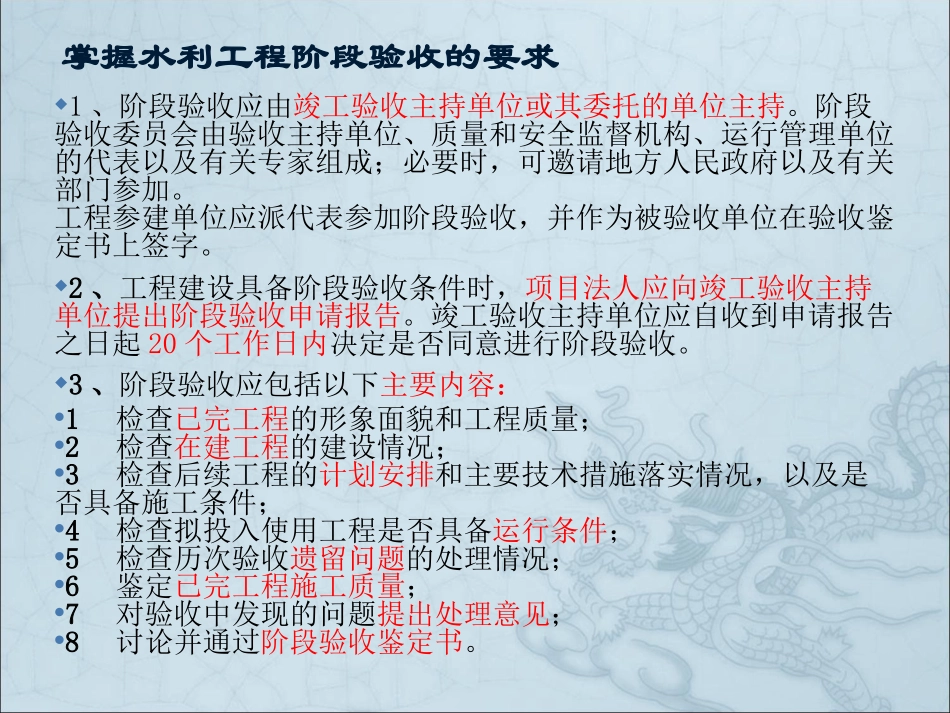

掌握水利工程阶段验收的要求枢纽工程导(截)流验收引(调)排水工程通水验收水电站(泵站)首(末)台机组启动验收水库下闸蓄水验收部分工程投入使用验收竣工验收主持单位根据工程建设需要增加的其他验收。阶段验收掌握水利工程阶段验收的要求1、阶段验收应由竣工验收主持单位或其委托的单位主持。阶段验收委员会由验收主持单位、质量和安全监督机构、运行管理单位的代表以及有关专家组成;必要时,可邀请地方人民政府以及有关部门参加。工程参建单位应派代表参加阶段验收,并作为被验收单位在验收鉴定书上签字。2、工程建设具备阶段验收条件时,项目法人应向竣工验收主持单位提出阶段验收申请报告。竣工验收主持单位应自收到申请报告之日起20个工作日内决定是否同意进行阶段验收。3、阶段验收应包括以下主要内容:1检查已完工程的形象面貌和工程质量;2检查在建工程的建设情况;3检查后续工程的计划安排和主要技术措施落实情况,以及是否具备施工条件;4检查拟投入使用工程是否具备运行条件;5检查历次验收遗留问题的处理情况;6鉴定已完工程施工质量;7对验收中发现的问题提出处理意见;8讨论并通过阶段验收鉴定书。掌握水利工程阶段验收的要求4、大型工程在阶段验收前,验收主持单位根据工程建设需要,可成立专家组先进行技术预验收。5、阶段验收的工作程序可参照本规程8.5.3的规定进行。6、阶段验收鉴定书数量按参加验收单位、法人验收监督管理机关、质量和安全监督机构各1份以及归档所需要的份数确定。自验收鉴定书通过之日起30个工作日内,由验收主持单位发送有关单位。7、阶段验收的工作程序可参照竣工验收的规定进行。枢纽工程导(截)流验收1、枢纽工程导(截)流前,应进行导(截)流验收。2、导(截)流验收应具备以下条件:1导流工程已基本完成,具备过流条件,投入使用(包括采取措施后)不影响其它未完工程继续施工;2满足截流要求的水下隐蔽工程已完成;3截流设计已获批准,截流方案已编制完成,并作好各项准备工作;4工程度汛方案已经有管辖权的防汛指挥部门批准,相关措施已落实;5截流后壅高水位以下的移民搬迁安置和库底清理已完成并通过验收;6有航运功能的河道,碍航问题已得到解决。3、导(截)流验收应包括以下主要内容:1检查已完水下工程、隐蔽工程、导(截)流工程是否满足导(截)流要求;2检查建设征地、移民搬迁安置和库底清理完成情况;3审查导(截)流方案,检查导(截)流措施和准备工作落实情况;4检查为解决碍航等问题而采取的工程措施落实情况;5鉴定与截流有关已完工程施工质量;6对验收中发现的问题提出处理意见;7讨论并通过阶段验收鉴定书。4、工程分期导(截)流时,应分期进行导(截)流验收。水库下闸蓄水验收1、水库下闸蓄水前,应进行下闸蓄水验收。2、下闸蓄水验收应具备以下条件:1挡水建筑物的形象面貌满足蓄水位的要求;2蓄水淹没范围内的移民搬迁安置和库底清理已完成并通过验收;3蓄水后需要投入使用的泄水建筑物已基本完成,具备过流条件;4有关观测仪器、设备已按设计要求安装和调试,并已测得初始值和施工期观测值;5蓄水后未完工程的建设计划和施工措施已落实;6蓄水安全鉴定报告已提交;7蓄水后可能影响工程安全运行的问题已处理,有关重大技术问题已有结论;8蓄水计划、导流洞封堵方案等已编制完成,并作好各项准备工作;9年度度汛方案(包括调度运用方案)已经有管辖权的防汛指挥部门批准,相关措施已落实;3、下闸蓄水验收应包括以下主要内容:1检查已完工程是否满足蓄水要求;2检查建设征地、移民搬迁安置和库区清理完成情况;3检查近坝库岸处理情况;4检查蓄水准备工作落实情况;5鉴定与蓄水有关的已完工程施工质量;6对验收中发现的问题提出处理意见;7讨论并通过阶段验收鉴定书。4、工程分期蓄水时,宜分期进行下闸蓄水验收。5、拦河水闸工程可根据工程规模、重要性,由竣工验收主持单位决定是否组织蓄水(挡水)验收。引(调)排水工程通水验收1、引(调)排水工程通水前,应进行通水验收。2、...
