路基施工作业指导书一、路基施工方案1路基施工总施工工艺路基工程总施工工艺框图见附图一
2施工准备2
1测量放样项目部设立测量队,专门负责全施工段的测量工作
首先对设计单位提供的基桩(导线点、永久水准点)进行复测,并报监理工程师复测确认无误后,根据桥涵结构物在路线上的分布情况及实际需要加密导线点及增设临时水准点并实施联测,形成测量成果报告并报请监理工程师确认
在整个施工期间,测量人员均要采取有效措施对各导线点、水准点进行妥善固定保护定期复测,确保测量成果正确指导施工
根据路基中线及施工图纸放出确切的征地边线,经监理工程师确认后,打设边界桩,撒上石灰线作标记

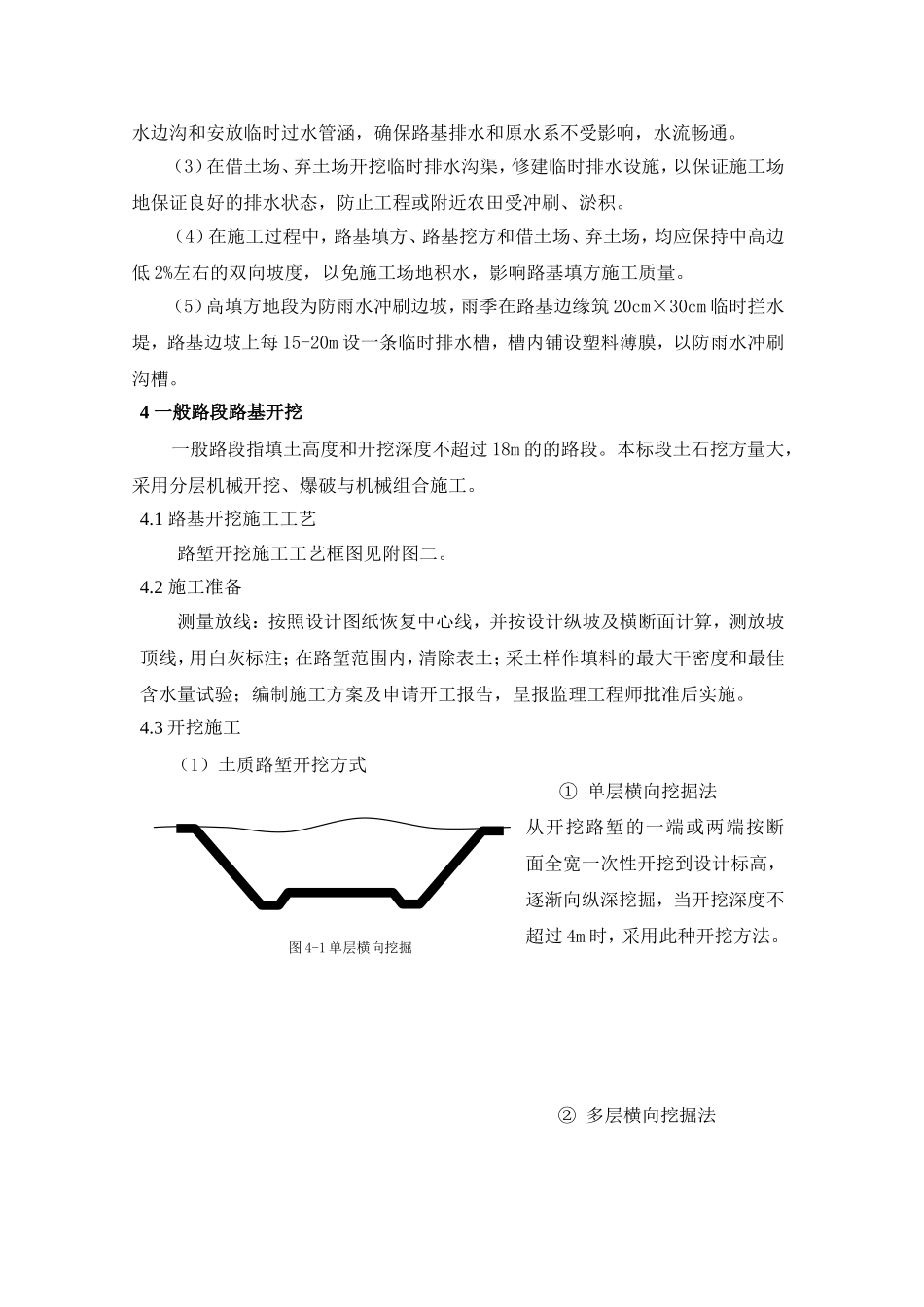

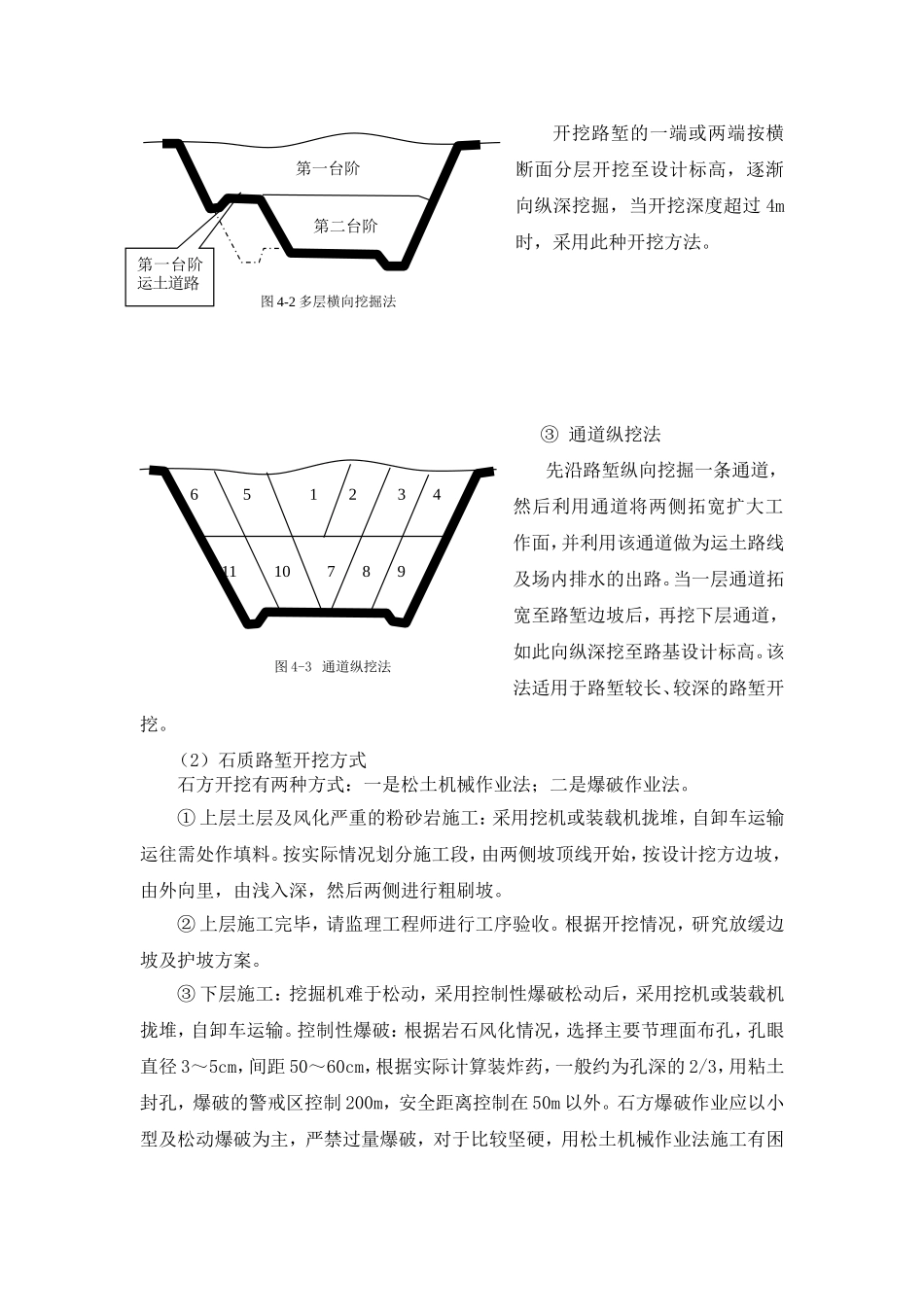

核实占地范围内地上、地下所有需要拆除和需要保护加固的设施,并按施工图提供的逐桩坐标表放出中线桩,测量各桩点的原地面高程
2现场清理对占地范围内树木、石头、废物和草皮进行清理;将占地范围内的树根挖除干净,对所有路基范围内沟渠、坑槽按规范要求及监理工程师现场确定的范围清除杂物,然后用合格材料分层回填并整平压实,对清理出来的废物、杂物运到指定的弃料场
在场地清理、拆除、挖掘、平整过程中要重视生态植被的保护
在借土场、弃土场及路基两侧的红线范围内沿线开挖临时排水沟渠,修建临时排水设施,以保持施工场地处于良好的排水状态,以防止工程或附近农田受冲刷、淤积
3临时排水措施(1)路基土石方施工准备阶段,开挖红线沟时,在山坡陡峭地段与农田、水洼地势低洼地段,红线沟和临时排水沟相结合,起纵向排水作用,同时在红线范围内开挖横向临时排水沟
(2)修筑纵向临时便道时,要充分考虑路基排水与农田灌溉用水,开挖临时排水边沟和安放临时过水管涵,确保路基排水和原水系不受影响,水流畅通
(3)在借土场、弃土场开挖临时排水沟渠,修建临时排水设施,以保证施工场地保证良好的排水状态,防止工程或附近农田受冲刷、淤积
(4)在施工过程中,路基填方、路基挖方和借土场、
