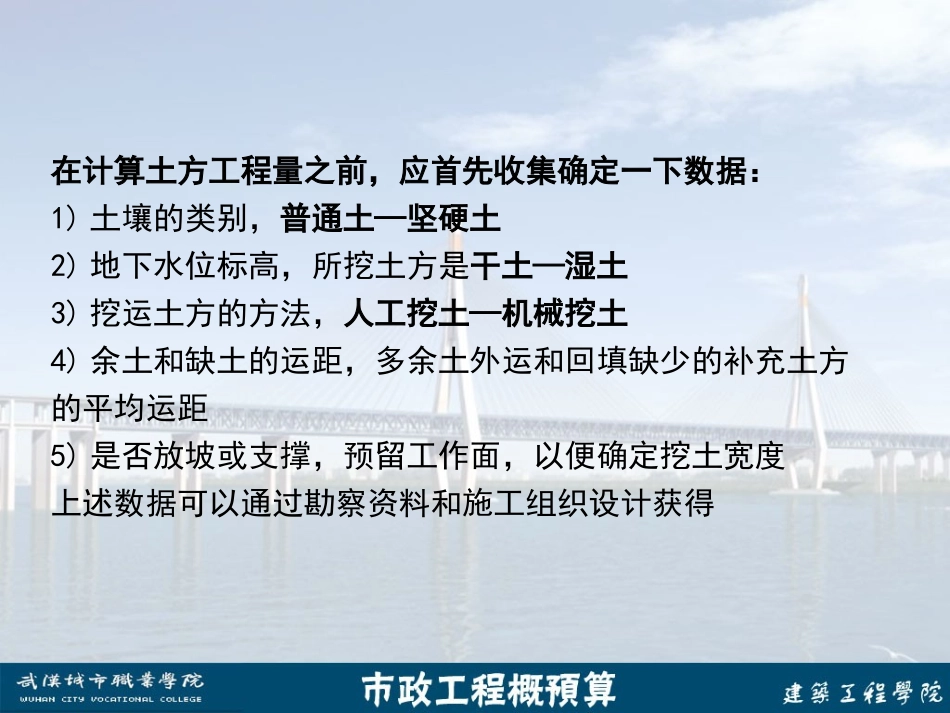

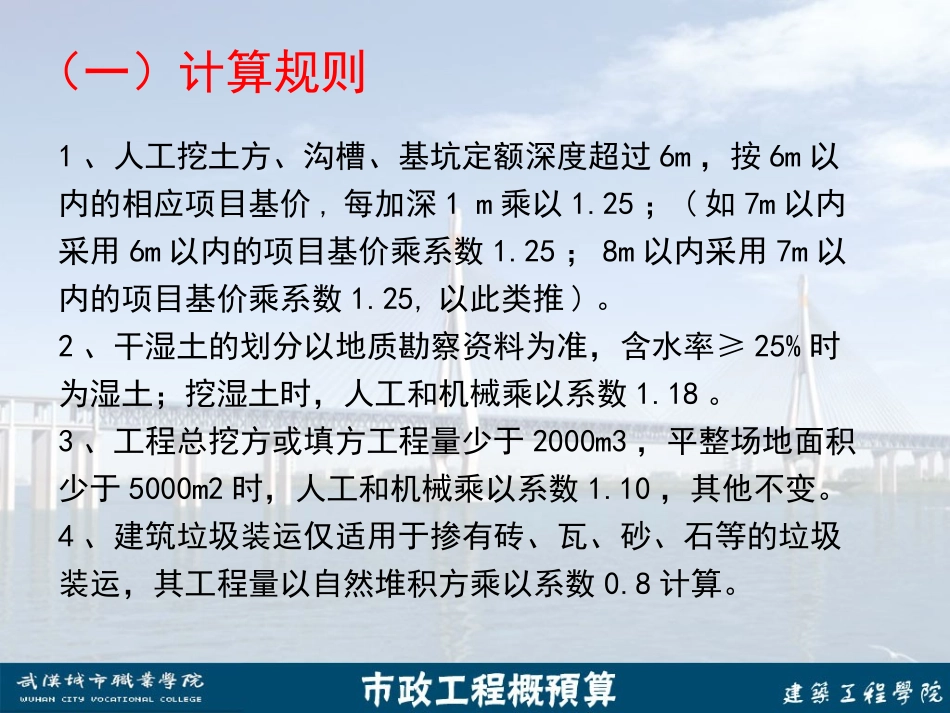

在计算土方工程量之前,应首先收集确定一下数据:1)土壤的类别,普通土—坚硬土2)地下水位标高,所挖土方是干土—湿土3)挖运土方的方法,人工挖土—机械挖土4)余土和缺土的运距,多余土外运和回填缺少的补充土方的平均运距5)是否放坡或支撑,预留工作面,以便确定挖土宽度上述数据可以通过勘察资料和施工组织设计获得1、人工挖土方、沟槽、基坑定额深度超过6m,按6m以内的相应项目基价,每加深1m乘以1
25;(如7m以内采用6m以内的项目基价乘系数1
25;8m以内采用7m以内的项目基价乘系数1
25,以此类推)
2、干湿土的划分以地质勘察资料为准,含水率≥25%时为湿土;挖湿土时,人工和机械乘以系数1
3、工程总挖方或填方工程量少于2000m3,平整场地面积少于5000m2时,人工和机械乘以系数1
10,其他不变
4、建筑垃圾装运仅适用于掺有砖、瓦、砂、石等的垃圾装运,其工程量以自然堆积方乘以系数0

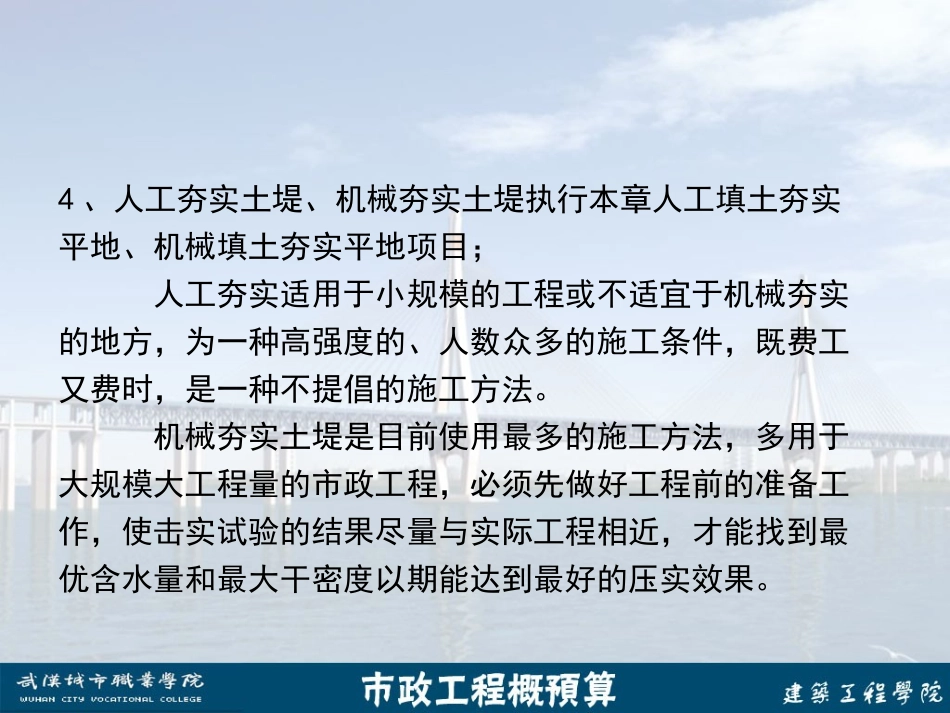

(一)计算规则4、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地项目;人工夯实适用于小规模的工程或不适宜于机械夯实的地方,为一种高强度的、人数众多的施工条件,既费工又费时,是一种不提倡的施工方法
机械夯实土堤是目前使用最多的施工方法,多用于大规模大工程量的市政工程,必须先做好工程前的准备工作,使击实试验的结果尽量与实际工程相近,才能找到最优含水量和最大干密度以期能达到最好的压实效果
5、挖土:①挖掘机在垫板上作业,人工和机械乘以系数1
25,搭拆垫板的人工、材料和机械另行计算
②挖淤泥、流砂不含排水,不包括挖掘机场内支垫费用,发生后按实计算
③回填灰土项目中黄土是虚方用量
•6、推土机推土或铲运机铲土的平均土层厚度≤30cm时,推土机台班乘以系数1
25,铲运机台班乘以系数1
17;•当土层厚度≤30cm时,推土机推土或铲运机铲土工作效率降低,不能达到定
