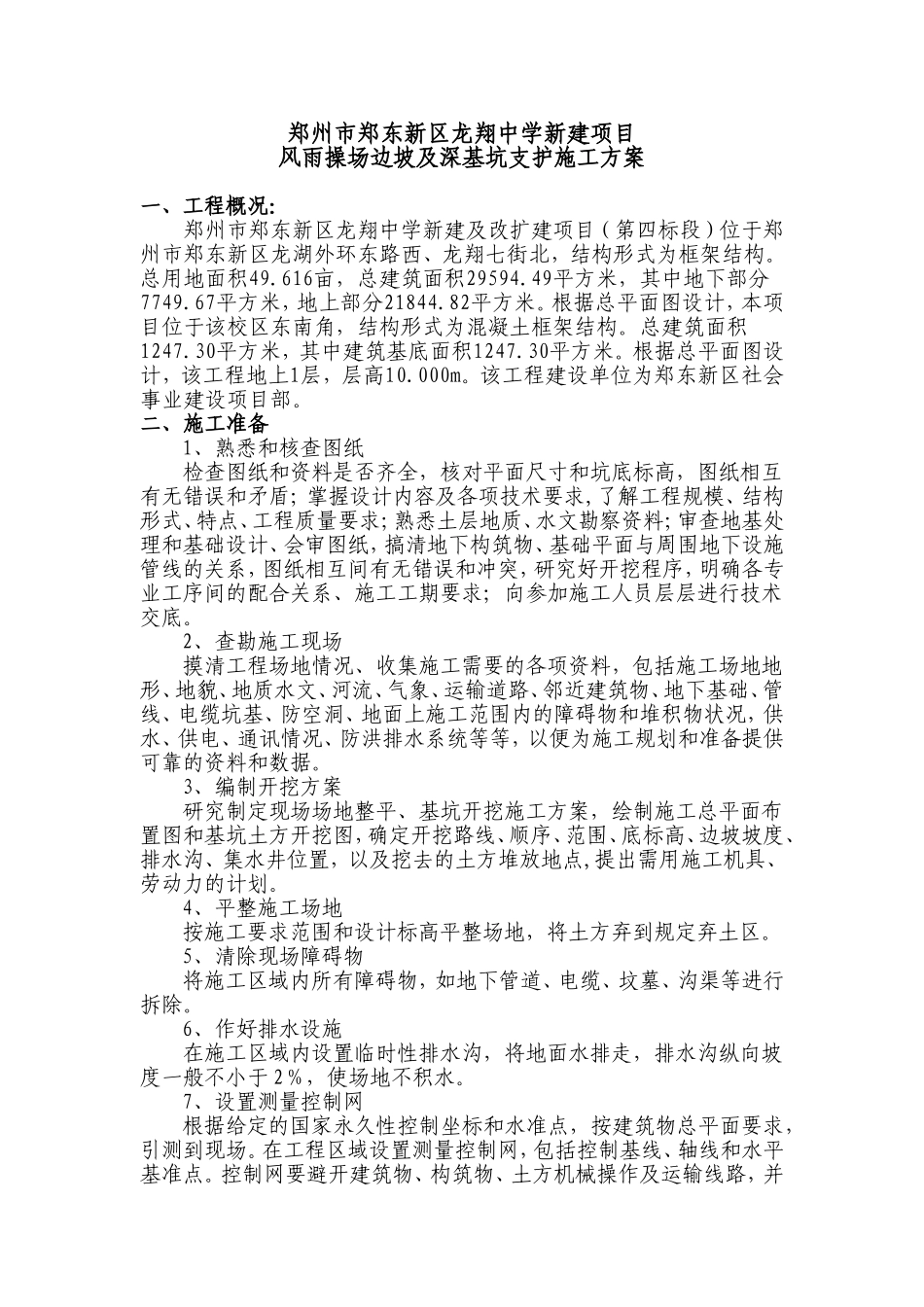

郑州市郑东新区龙翔中学新建项目风雨操场边坡及深基坑支护施工方案一、工程概况:郑州市郑东新区龙翔中学新建及改扩建项目(第四标段)位于郑州市郑东新区龙湖外环东路西、龙翔七街北,结构形式为框架结构
总用地面积49
616亩,总建筑面积29594
49平方米,其中地下部分7749
67平方米,地上部分21844
根据总平面图设计,本项目位于该校区东南角,结构形式为混凝土框架结构
总建筑面积1247
30平方米,其中建筑基底面积1247
根据总平面图设计,该工程地上1层,层高10
该工程建设单位为郑东新区社会事业建设项目部
二、施工准备1、熟悉和核查图纸检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互有无错误和矛盾;掌握设计内容及各项技术要求,了解工程规模、结构形式、特点、工程质量要求;熟悉土层地质、水文勘察资料;审查地基处理和基础设计、会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突,研究好开挖程序,明确各专业工序间的配合关系、施工工期要求;向参加施工人员层层进行技术交底
2、查勘施工现场摸清工程场地情况、收集施工需要的各项资料,包括施工场地地形、地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、防空洞、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况、防洪排水系统等等,以便为施工规划和准备提供可靠的资料和数据
3、编制开挖方案研究制定现场场地整平、基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线、顺序、范围、底标高、边坡坡度、排水沟、集水井位置,以及挖去的土方堆放地点,提出需用施工机具、劳动力的计划
4、平整施工场地按施工要求范围和设计标高平整场地,将土方弃到规定弃土区
5、清除现场障碍物将施工区域内所有障碍物,如地下管道、电缆、坟墓、沟渠等进行拆
