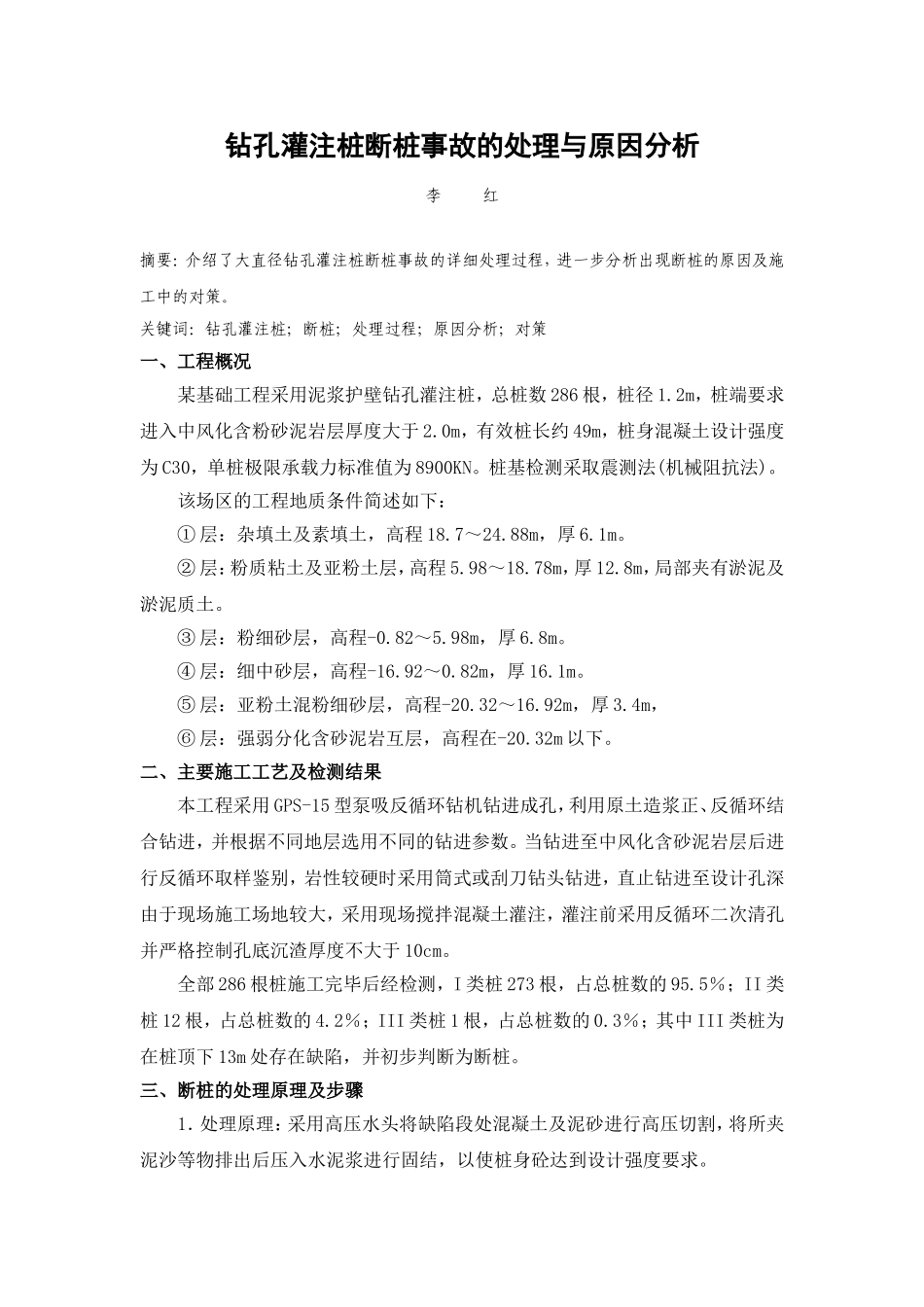

钻孔灌注桩断桩事故的处理与原因分析李红摘要:介绍了大直径钻孔灌注桩断桩事故的详细处理过程,进一步分析出现断桩的原因及施工中的对策
关键词:钻孔灌注桩;断桩;处理过程;原因分析;对策一、工程概况某基础工程采用泥浆护壁钻孔灌注桩,总桩数286根,桩径1
2m,桩端要求进入中风化含粉砂泥岩层厚度大于2
0m,有效桩长约49m,桩身混凝土设计强度为C30,单桩极限承载力标准值为8900KN
桩基检测采取震测法(机械阻抗法)
该场区的工程地质条件简述如下:①层:杂填土及素填土,高程18
88m,厚6
②层:粉质粘土及亚粉土层,高程5
78m,厚12
8m,局部夹有淤泥及淤泥质土
③层:粉细砂层,高程-0
98m,厚6
④层:细中砂层,高程-16
82m,厚16
⑤层:亚粉土混粉细砂层,高程-20
92m,厚3
4m,⑥层:强弱分化含砂泥岩互层,高程在-20
二、主要施工工艺及检测结果本工程采用GPS-15型泵吸反循环钻机钻进成孔,利用原土造浆正、反循环结合钻进,并根据不同地层选用不同的钻进参数
当钻进至中风化含砂泥岩层后进行反循环取样鉴别,岩性较硬时采用筒式或刮刀钻头钻进,直止钻进至设计孔深由于现场施工场地较大,采用现场搅拌混凝土灌注,灌注前采用反循环二次清孔并严格控制孔底沉渣厚度不大于10cm
全部286根桩施工完毕后经检测,I类桩273根,占总桩数的95
5%;II类桩12根,占总桩数的4
2%;III类桩1根,占总桩数的0
3%;其中III类桩为在桩顶下13m处存在缺陷,并初步判断为断桩
三、断桩的处理原理及步骤1.处理原理:采用高压水头将缺陷段处混凝土及泥砂进行高压切割,将所夹泥沙等物排出后压入水泥浆进行固结,以使桩身砼达到设计强度要求

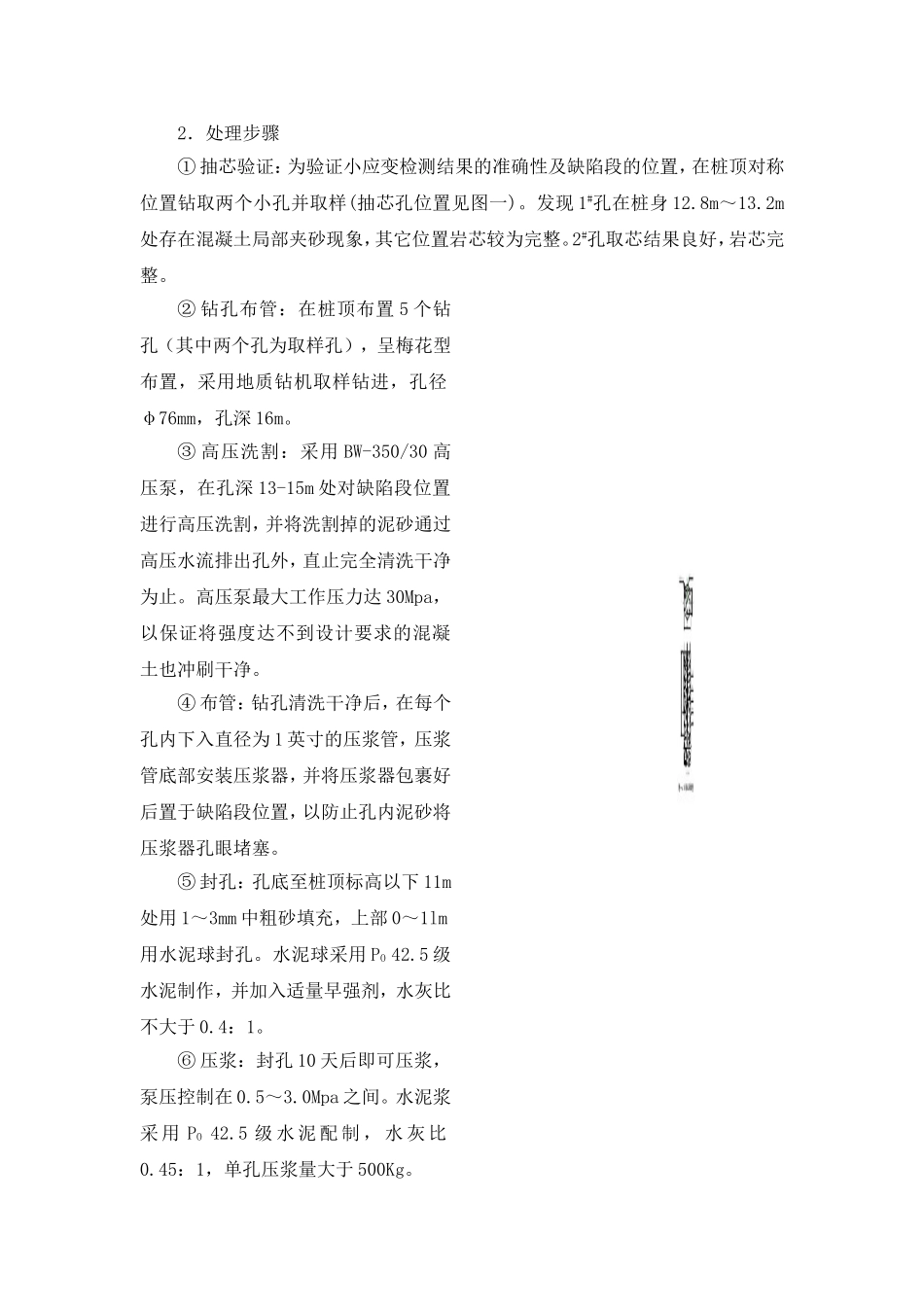

2.处理步骤①抽芯验证:为验证小应变检测结果的准确性及缺
