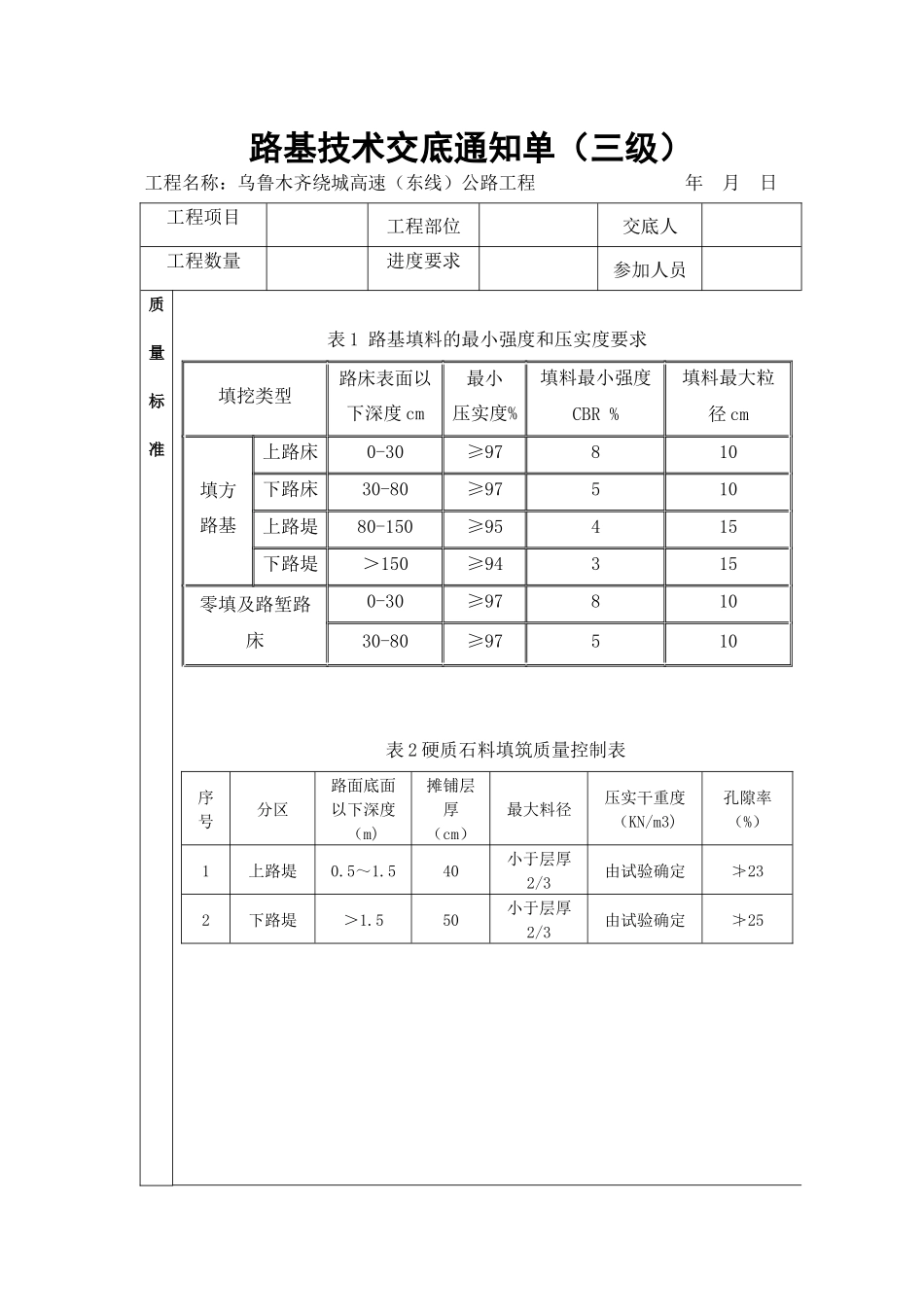

路基技术交底通知单(三级)工程名称:乌鲁木齐绕城高速(东线)公路工程年月日工程项目工程部位交底人工程数量进度要求参加人员质量标准表1路基填料的最小强度和压实度要求填挖类型路床表面以下深度cm最小压实度%填料最小强度CBR%填料最大粒径cm填方路基上路床0-30≥97810下路床30-80≥97510上路堤80-150≥95415下路堤>150≥94315零填及路堑路床0-30≥9781030-80≥97510表2硬质石料填筑质量控制表序号分区路面底面以下深度(m)摊铺层厚(cm)最大料径压实干重度(KN/m3)孔隙率(%)1上路堤0
540小于层厚2/3由试验确定≯232下路堤>1
550小于层厚2/3由试验确定≯25表3填石路堤施工质量标准项次检查项目规定值或允许偏差检查方法和频率高速公路、一级公路1压实度符合试验路确定的施工工艺施工记录沉降差≤试验路确定的沉降差水准仪:每40m检测1个断面,每个断面检测5~9点2纵面高程(mm)+10,-20水准仪:每200m测4个断面3弯沉不大于设计值——4中线偏位(mm)50经纬仪:每200m测4点,弯道加HY、YH两点5宽度不小于设计值米尺:每200m测4处6平整度(mm)203m直尺:每200m测4点×10尺7横坡(%)±0
3水准仪:每200m测4个断面8边坡坡度不陡于设计值每200m抽查4处平顺度符合设计要求表4低填浅挖路基处理划分表填挖高度0<W≤1000≤T≤7676<T≤155T>155处理措施挖路槽挖路槽挖路槽填方施工工序超挖路床下30cm→压实90%→回填30cm过渡层→压实95%→填路床→压实97%超挖路床下30cm→压实90%→回填30cm过渡层→压实95%→填路床→压实97%清表→超挖路床下30cm→压实90%→回填30cm过渡层→压实95%→填路床→压实97%清表→压实90%→填路堤→压实94/95
