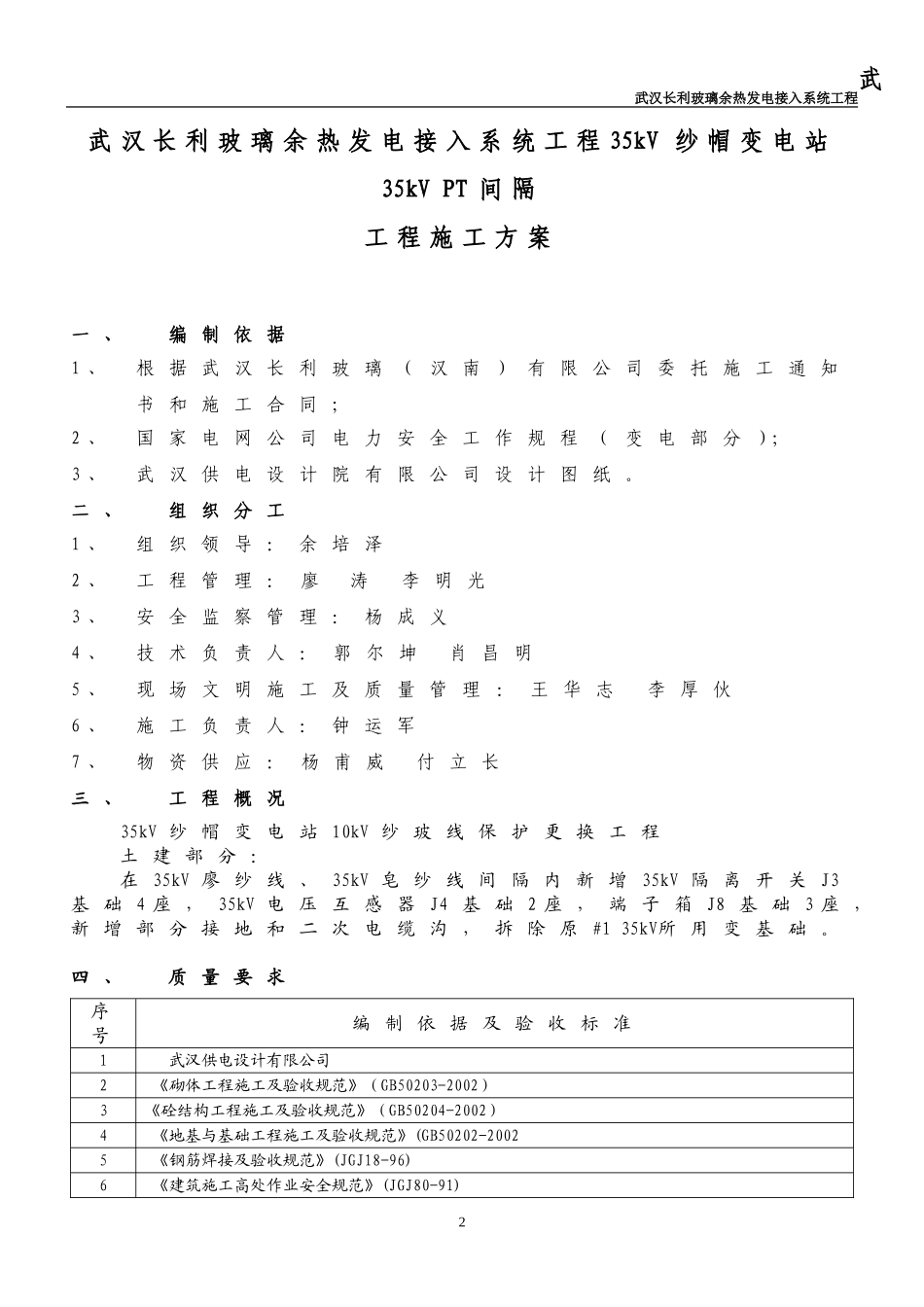

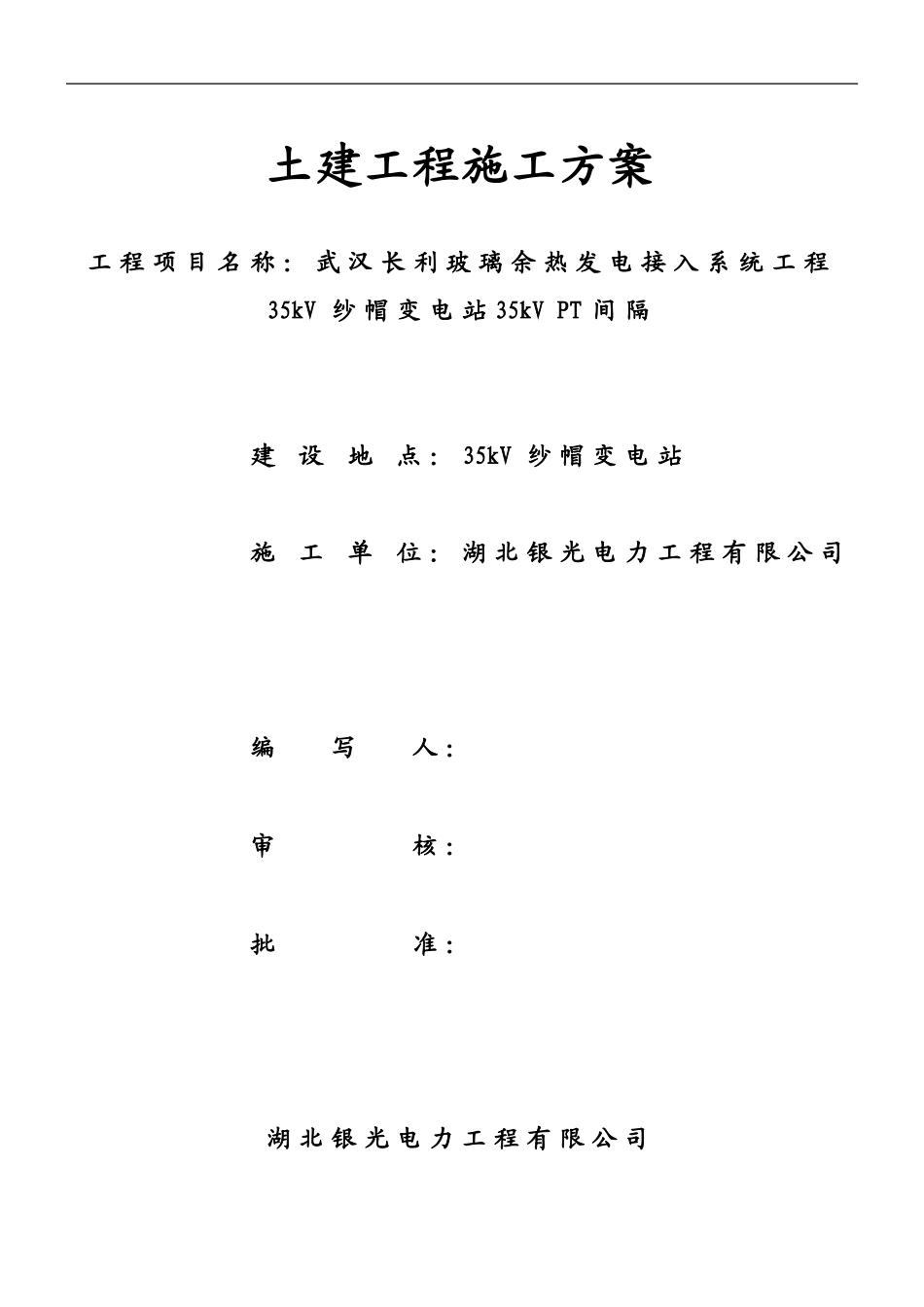

土建工程施工方案工程项目名称:武汉长利玻璃余热发电接入系统工程35kV纱帽变电站35kVPT间隔建设地点:35kV纱帽变电站施工单位:湖北银光电力工程有限公司编写人:审核:批准:湖北银光电力工程有限公司武武汉长利玻璃余热发电接入系统工程2011年09月05日1武武汉长利玻璃余热发电接入系统工程武汉长利玻璃余热发电接入系统工程35kV纱帽变电站35kVPT间隔工程施工方案一、编制依据1、根据武汉长利玻璃(汉南)有限公司委托施工通知书和施工合同;2、国家电网公司电力安全工作规程(变电部分);3、武汉供电设计院有限公司设计图纸。二、组织分工1、组织领导:余培泽2、工程管理:廖涛李明光3、安全监察管理:杨成义4、技术负责人:郭尔坤肖昌明5、现场文明施工及质量管理:王华志李厚伙6、施工负责人:钟运军7、物资供应:杨甫威付立长三、工程概况35kV纱帽变电站10kV纱玻线保护更换工程土建部分:在35kV廖纱线、35kV皂纱线间隔内新增35kV隔离开关J3基础4座,35kV电压互感器J4基础2座,端子箱J8基础3座,新增部分接地和二次电缆沟,拆除原#135kV所用变基础。四、质量要求序号编制依据及验收标准1武汉供电设计有限公司2《砌体工程施工及验收规范》(GB50203-2002)3《砼结构工程施工及验收规范》(GB50204-2002)4《地基与基础工程施工及验收规范》(GB50202-20025《钢筋焊接及验收规范》(JGJ18-96)6《建筑施工高处作业安全规范》(JGJ80-91)2武武汉长利玻璃余热发电接入系统工程7《砼外加剂应用技术规范》(GBJ119-88)8《建筑工程施工质量验收统一标准》(GB50300-2001)9《砼质量控制标准》(GB50164-92)9《建筑施工安全检验标准》(JGJ59-99)10《预拌砼》(GB14902-94)11《普通砼用砂质量标准及验收方法》(JGJ52-92)12《普通砼用碎石和卵石质量标准及验收方法》(JGJ53-92)五、改造前期准备1、施工方案的制定(09月05日前完成):a、工程概况、引用标准及质量要求、停电计划、人员分工、整套方案的汇总及排版;(钟运军负责)(见附件1、2)。b、改造前期准备①准备工作安排②作业人员要求③工器具④材料⑤施工危险点分析⑥施工人员分工(钟运军负责)。c、应急预案、施工现场管理、安全措施的布置、危险点分析(杨成义负责)。(见附件3)d、安全文明施工要求(王华志负责)。(见附件6)e、物质供应服务及材料保管、存放(杨甫威付立长负责)。(见附件4)f、车辆、起吊设备、起吊方式(钟运军负责)。g、生活后勤服务保障措施(李明光负责)2、施工前期工作的准备(09月05日前完成):a、所有附件、材料的加工定购(李明光负责)。b、试验工作(李厚伙负责)。c、组织相关施工人员按照施工方案,对应具体间隔和母线实地模拟施工作业流程,确定具体的作业流程及相关施工设备、机具的进场停放方式及停放地点(钟运军负责)。①工作负责人及小组成员;商砼车、斗臂车的吨位台数及作业位置;高空作业人员及任务;地面作业人员及任务;指挥的确定等。3武武汉长利玻璃余热发电接入系统工程②确定专人负责现场作业工器具管理及材料领用d、完成后的验收标准及验收的组织实施(郭尔坤负责)。e、纱变施工现场文明施工管理(王华志负责)。①各功能区的设置和划分及相应标识f、督促改造涉及材料、设备的按期到达现场及收、发料管理(付立长负责)。g、涉及停电票的申报及工作票的确定、整个工程实施前准备情况的全面检查(钟运军负责)。h、按施工方案要求积极参与现场方案的制定,落实施工所需吊装、运输车辆的准备和维护工作,做好现场吊装“危险点”分析(杨成义负责)。i、施工人员要求序号内容责任人1着装规范,施工现场文明施工,工作场所严禁流动吸烟,严格按安全规程的要求施工。王华志李厚伙2每项工作指定专人负责安全、质量监督,起吊指挥人员应有特种作业人资质证。杨成义3施工人员必须熟悉作业指导书的内容,按照作业指导书的要求施工,严禁擅自更改技术要求。钟运军4外用施工人员指定专人管理,严禁在各工作区域流动。李厚伙j、工器具(部分)序号名称规格数量1升降车1台2水平尺2把3皮卷尺5米2把4探伤仪MODEL-23002台5麻绳Φ22100米6丝绵蚕丝吊点6对7力矩扳手3把8梅花扳手...
