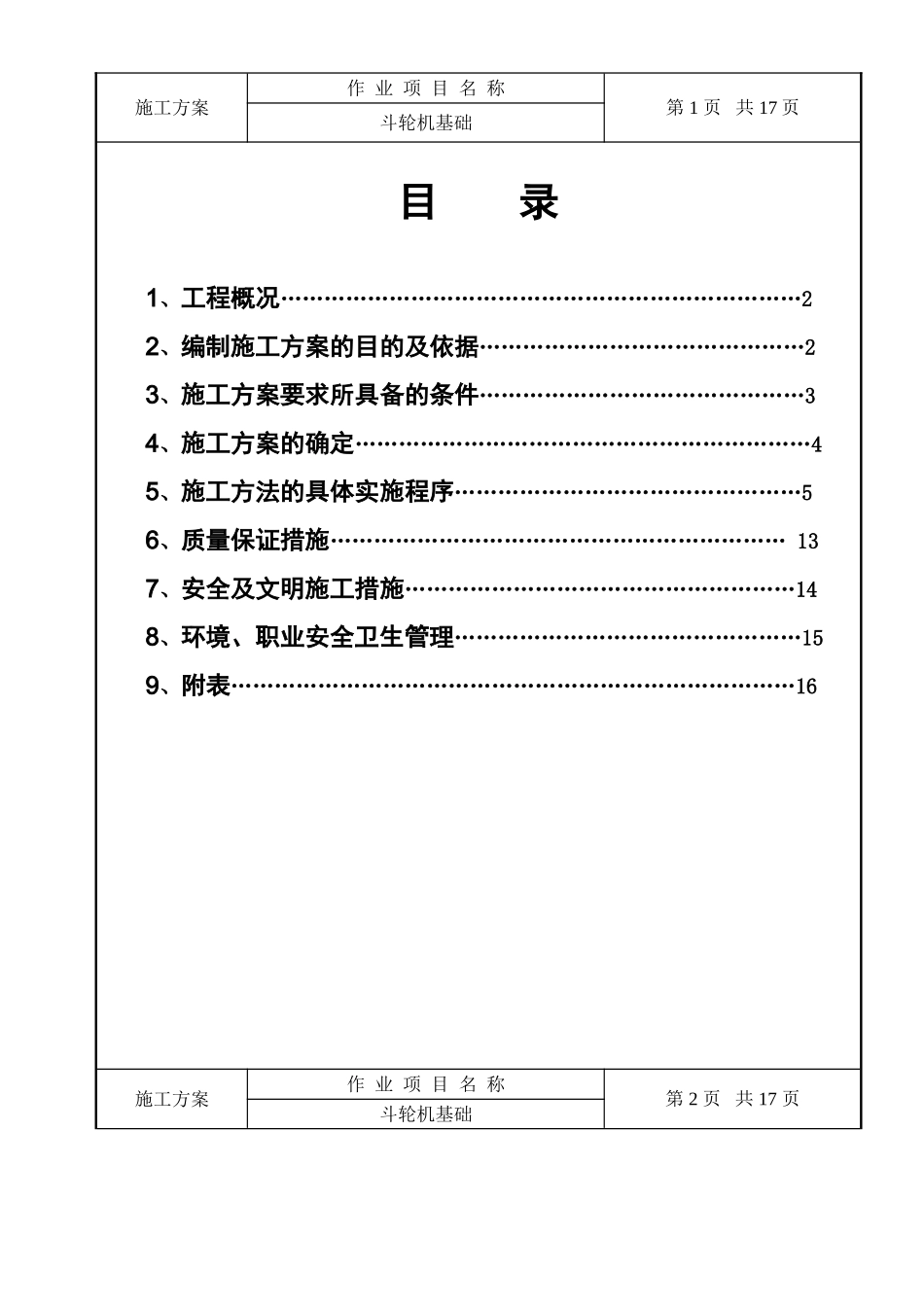

表式53编号白音华金山坑口电厂新建工程斗轮机基础施工方案编制单位:建筑工程处编制:年月日审核:年月日施工单位名称东电二公司施工方案作业项目名称会签页斗轮机基础工程:年月日质保:年月日安全:年月日总工:年月日施工方案作业项目名称第1页共17页斗轮机基础目录1、工程概况………………………………………………………………22、编制施工方案的目的及依据………………………………………23、施工方案要求所具备的条件………………………………………34、施工方案的确定………………………………………………………45、施工方法的具体实施程序…………………………………………56、质量保证措施………………………………………………………137、安全及文明施工措施………………………………………………148、环境、职业安全卫生管理…………………………………………159、附表……………………………………………………………………16施工方案作业项目名称第2页共17页斗轮机基础1、工程概况内蒙古白音华金山坑口电厂新建工程,斗轮机基础采用天然地基方案,选用①层中砂层作为基础主要持力层,地基承载力特征值为200KN/m2。达不到持力层的区域,图纸要求挖除原土后换填,可采用砂垫层水撼压实回填至基底设计标高。图设规定±0.000m相当于绝对标高991.00m,斗轮机基础为不规则几何形状,钢筋混凝土条形结构,长度分别为140m,196m及163m,轨道中心距分别为5.0m和50m,基底标高-1.80m。基础顶标高为1.5m。斗轮机轨道范围内施工地面采用素土夯填至1.2m。面层为30mm厚1:3水泥砂浆抹面并以2%坡向一侧。。垫层混凝土C10、基础混凝土C30。钢筋一、二级,轨道基础钢筋保护层厚度40mm,短柱钢筋保护层厚度为35mm。基础混凝土现场集中搅拌。2、编制施工方案的目的及依据2.1编制目的本施工方案是为斗轮机基础施工编制的。在本施工方案中对该工程的施工方法、质量及安全文明措施都有要求,同时根据工程量及结构特点,准备施工材料,配备施工机械,确定施工顺序。因此在工程中起到具体指导作用,保证该项目优质、高效、安全地施工是本施工方案的目的。2.2编制依据施工、验收规范及引用资料《建筑施工手册》第四版《简明施工计算手册》《火电施工质量检验及评定标准》《建筑地基基础工程施工质量验收规范》《建筑工程施工质量验收统一标准》《混凝土结构工程施工质量验收规范》GB50204-2002《火电建设安全工作规程》《火电发电厂地基处理技术规定》DL5024-93《质量、环境职业安全、卫生程序文件》《安全管理体系文件》《施工方案、施工作业指导书编、审批细则》施工方案作业项目名称第3页共17页斗轮机基础图纸资料施工图纸《F446S-T0510》予埋件图集《TD-BL96-06-01》吊车轨道联结《04G325》3、根据施工要求所应具备的条件3.1施工环境施工现场“三通一平”;作业区测量控制网已建立完善;施工用的原材料、设备到位;明确施工负责人、技术负责人、质量负责人、安全负责人。3.2施工人员配备项目负责人:曹立斌生产负责人:任大平技术负责人:高云峰质量负责人:王忠臣安全负责人:李金库技术员:席彦强施工人员:80人根据现场的劳动力需求随时调增、保证工期3.2.1所有参加施工的人员必须经过三级安全教育,考试合格后上岗。特种作业人员如焊工、铆工等还应经过专业技术培训、考核,持证上岗。3.2.2施工前,所有人员必须参加技术、安全交底,并履行签字程序。3.2.3分工明确、各负其职、相互监督。3.3相关工序3.3.1基础开挖、基坑验收;3.3.1脚手架与模板、钢筋工序验收;3.3.2模板与钢筋工序验收;3.3.3模板、钢筋与混凝土工序验收;3.3.4土方回填及回填取样;3.3.4混凝土工序验收。3.4机械及相关设备施工方案作业项目名称第4页共17页斗轮机基础序号仪器、设备名称型号单位数量级别1经纬仪T2台12″级2水准仪NA2台1S33钢筋切断机φ40台14钢筋弯曲机φ40台15钢筋调直机φ14台16电焊机台27插入式振捣器台48钢筋碰焊机台19木工圆锯机MJ-106台110木工压刨机400-800台211混凝土泵车IPF-90台112混凝土罐车6m3台413钢架管φ48×3.5t304、施工方案的确定根据斗轮机基础的特点,土方开挖采用机械大开挖,...
