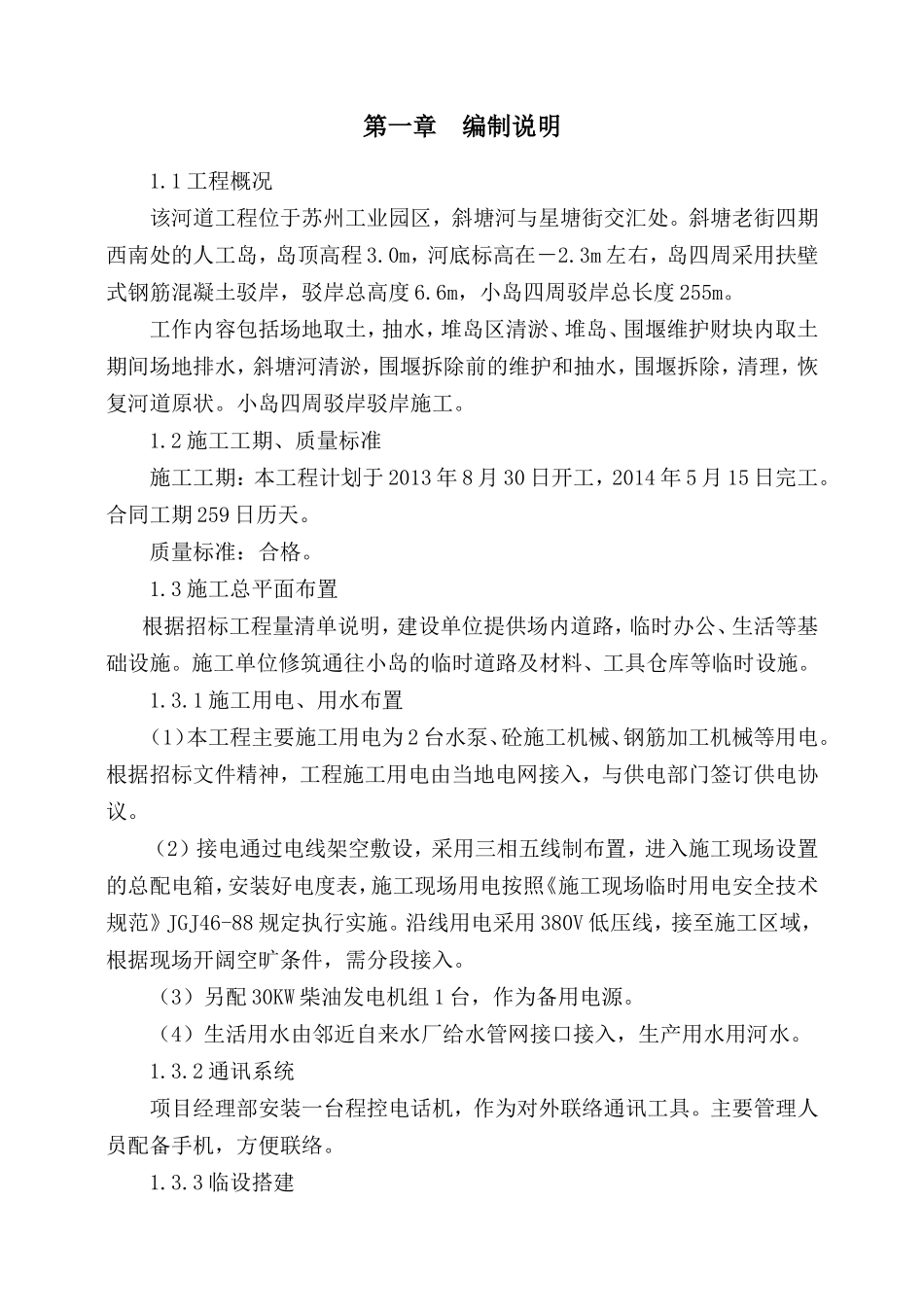

斜塘老街四、五期堆岛及围堰工程施工组织设计常州市武进水利工程有限公司2013年8月20日目录第一章编制说明第二章主要施工方案和技术保证措施第三章质量目标及保证措施第四章节点进度目标及保证措施第五章主要材料的供应保障措施第六章安全文明施工目标及保证措施第七章投入施工机械设备及劳动力配置及保障措施第八章与其他承包商的协调配合措施第九章针对本项目的技术难点和应对措施第十章项目组织机构第一章编制说明1
1工程概况该河道工程位于苏州工业园区,斜塘河与星塘街交汇处
斜塘老街四期西南处的人工岛,岛顶高程3
0m,河底标高在-2
3m左右,岛四周采用扶壁式钢筋混凝土驳岸,驳岸总高度6
6m,小岛四周驳岸总长度255m
工作内容包括场地取土,抽水,堆岛区清淤、堆岛、围堰维护财块内取土期间场地排水,斜塘河清淤,围堰拆除前的维护和抽水,围堰拆除,清理,恢复河道原状
小岛四周驳岸驳岸施工
2施工工期、质量标准施工工期:本工程计划于2013年8月30日开工,2014年5月15日完工
合同工期259日历天
质量标准:合格
3施工总平面布置根据招标工程量清单说明,建设单位提供场内道路,临时办公、生活等基础设施
施工单位修筑通往小岛的临时道路及材料、工具仓库等临时设施
1施工用电、用水布置(1)本工程主要施工用电为2台水泵、砼施工机械、钢筋加工机械等用电
根据招标文件精神,工程施工用电由当地电网接入,与供电部门签订供电协议
(2)接电通过电线架空敷设,采用三相五线制布置,进入施工现场设置的总配电箱,安装好电度表,施工现场用电按照《施工现场临时用电安全技术规范》JGJ46-88规定执行实施
沿线用电采用380V低压线,接至施工区域,根据现场开阔空旷条件,需分段接入
(3)另配30KW柴油发电机组1台,作为备用电源
(4)生活用水由邻近自来水厂给水管网接口接入,生产用水用河水
