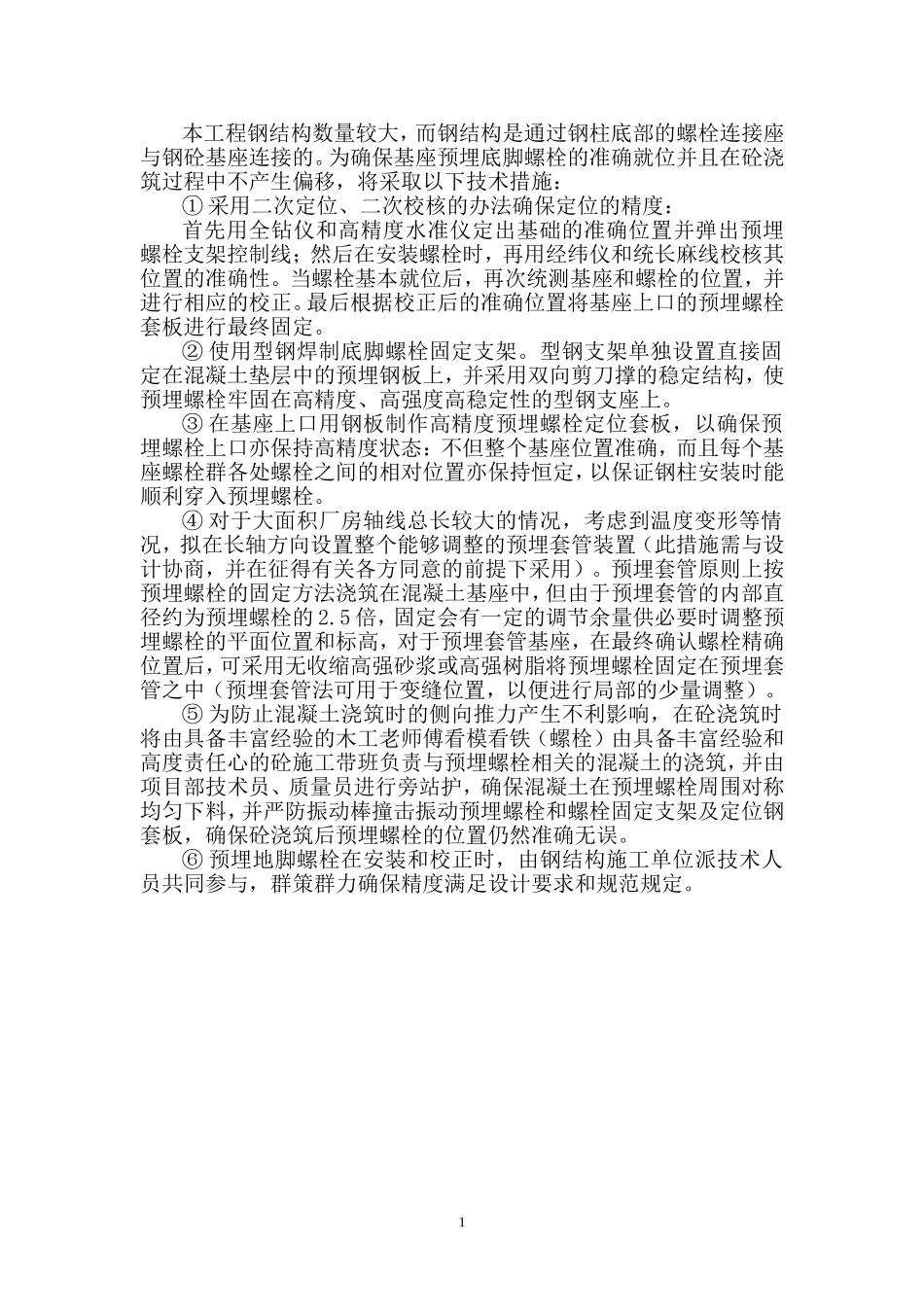

本工程钢结构数量较大,而钢结构是通过钢柱底部的螺栓连接座与钢砼基座连接的
为确保基座预埋底脚螺栓的准确就位并且在砼浇筑过程中不产生偏移,将采取以下技术措施:①采用二次定位、二次校核的办法确保定位的精度:首先用全钻仪和高精度水准仪定出基础的准确位置并弹出预埋螺栓支架控制线;然后在安装螺栓时,再用经纬仪和统长麻线校核其位置的准确性
当螺栓基本就位后,再次统测基座和螺栓的位置,并进行相应的校正
最后根据校正后的准确位置将基座上口的预埋螺栓套板进行最终固定
②使用型钢焊制底脚螺栓固定支架
型钢支架单独设置直接固定在混凝土垫层中的预埋钢板上,并采用双向剪刀撑的稳定结构,使预埋螺栓牢固在高精度、高强度高稳定性的型钢支座上
③在基座上口用钢板制作高精度预埋螺栓定位套板,以确保预埋螺栓上口亦保持高精度状态:不但整个基座位置准确,而且每个基座螺栓群各处螺栓之间的相对位置亦保持恒定,以保证钢柱安装时能顺利穿入预埋螺栓
④对于大面积厂房轴线总长较大的情况,考虑到温度变形等情况,拟在长轴方向设置整个能够调整的预埋套管装置(此措施需与设计协商,并在征得有关各方同意的前提下采用)
预埋套管原则上按预埋螺栓的固定方法浇筑在混凝土基座中,但由于预埋套管的内部直径约为预埋螺栓的2
5倍,固定会有一定的调节余量供必要时调整预埋螺栓的平面位置和标高,对于预埋套管基座,在最终确认螺栓精确位置后,可采用无收缩高强砂浆或高强树脂将预埋螺栓固定在预埋套管之中(预埋套管法可用于变缝位置,以便进行局部的少量调整)
⑤为防止混凝土浇筑时的侧向推力产生不利影响,在砼浇筑时将由具备丰富经验的木工老师傅看模看铁(螺栓)由具备丰富经验和高度责任心的砼施工带班负责与预埋螺栓相关的混凝土的浇筑,并由项目部技术员、质量员进行旁站护,确保混凝土在预埋螺栓周围对称均匀下料,并严防振动棒撞击振动预埋螺栓和螺栓固定支架及定位钢套板,确保砼浇筑后预
