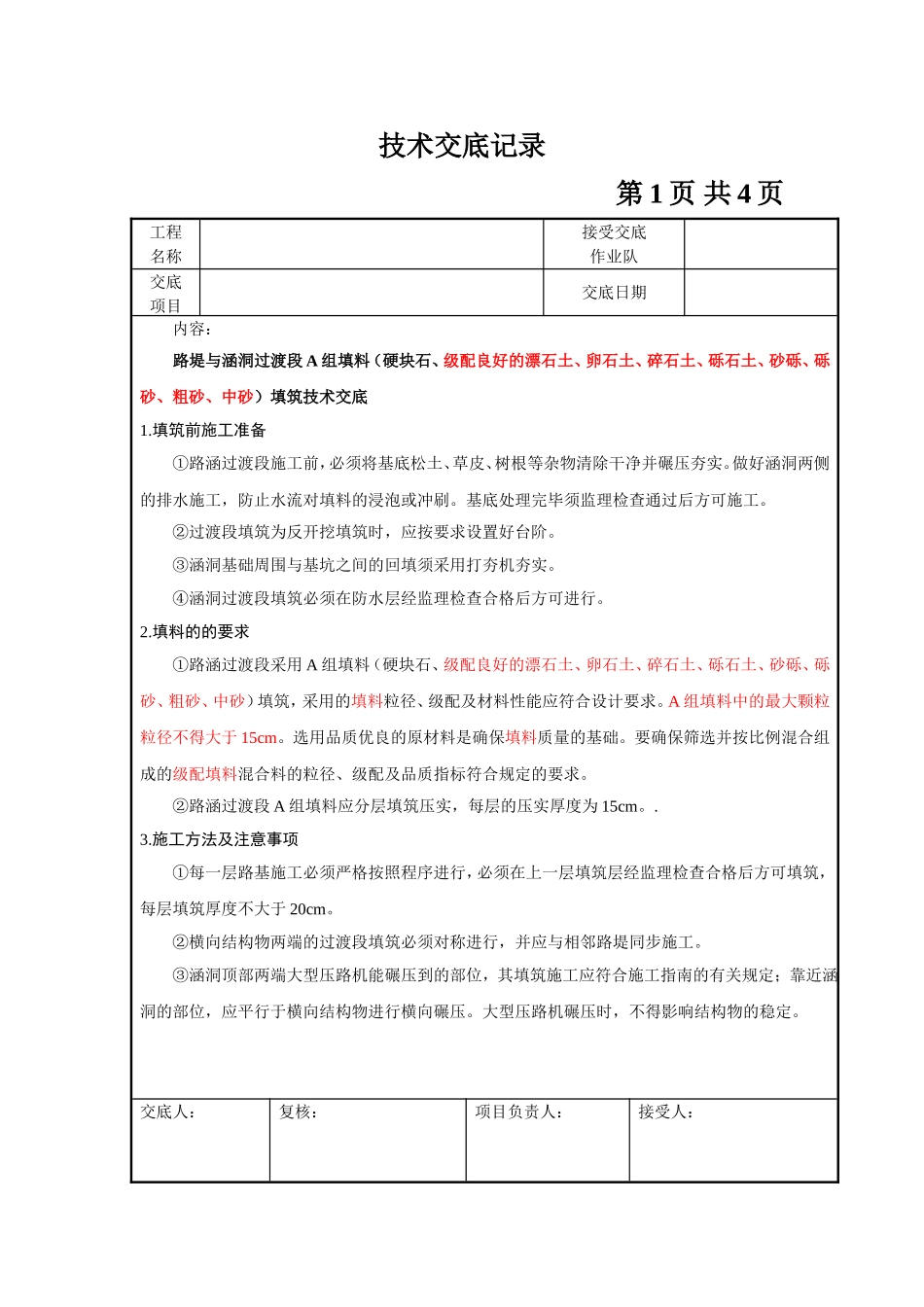

技术交底记录第1页共4页工程名称接受交底作业队交底项目交底日期内容:路堤与涵洞过渡段A组填料(硬块石、级配良好的漂石土、卵石土、碎石土、砾石土、砂砾、砾砂、粗砂、中砂)填筑技术交底1
填筑前施工准备①路涵过渡段施工前,必须将基底松土、草皮、树根等杂物清除干净并碾压夯实
做好涵洞两侧的排水施工,防止水流对填料的浸泡或冲刷
基底处理完毕须监理检查通过后方可施工
②过渡段填筑为反开挖填筑时,应按要求设置好台阶
③涵洞基础周围与基坑之间的回填须采用打夯机夯实
④涵洞过渡段填筑必须在防水层经监理检查合格后方可进行
填料的的要求①路涵过渡段采用A组填料(硬块石、级配良好的漂石土、卵石土、碎石土、砾石土、砂砾、砾砂、粗砂、中砂)填筑,采用的填料粒径、级配及材料性能应符合设计要求
A组填料中的最大颗粒粒径不得大于15cm
选用品质优良的原材料是确保填料质量的基础
要确保筛选并按比例混合组成的级配填料混合料的粒径、级配及品质指标符合规定的要求
②路涵过渡段A组填料应分层填筑压实,每层的压实厚度为15cm
施工方法及注意事项①每一层路基施工必须严格按照程序进行,必须在上一层填筑层经监理检查合格后方可填筑,每层填筑厚度不大于20cm
②横向结构物两端的过渡段填筑必须对称进行,并应与相邻路堤同步施工
③涵洞顶部两端大型压路机能碾压到的部位,其填筑施工应符合施工指南的有关规定;靠近涵洞的部位,应平行于横向结构物进行横向碾压
大型压路机碾压时,不得影响结构物的稳定
交底人:复核:项目负责人:接受人:注:本表一式三份:执行负责人一份,现场带班一份,技术员存挡一份各类人员履行签字

技术交底记录第2页共4页工程名称接受交底作业队交底项目交底日期④横向结构物的顶部填土厚度小于1
2m时,不得采用大型振动压路机进行碾压

⑤涵洞边墙外缘1m范围内的填料碾压不能采用大型压路机,应采用小型振动压实设备(如打
