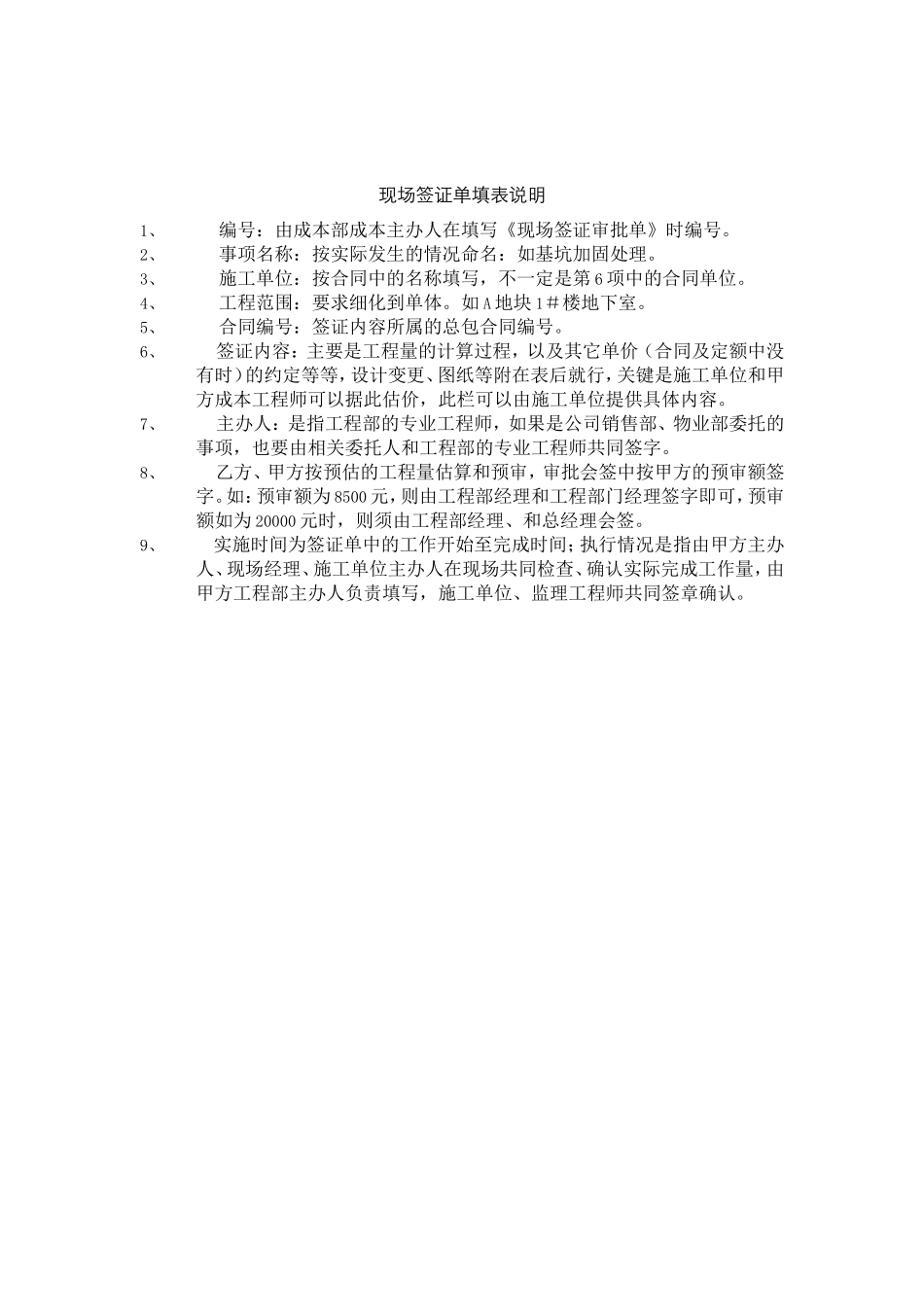

现场签证单填表说明1、编号:由成本部成本主办人在填写《现场签证审批单》时编号
2、事项名称:按实际发生的情况命名:如基坑加固处理
3、施工单位:按合同中的名称填写,不一定是第6项中的合同单位
4、工程范围:要求细化到单体
如A地块1#楼地下室
5、合同编号:签证内容所属的总包合同编号
6、签证内容:主要是工程量的计算过程,以及其它单价(合同及定额中没有时)的约定等等,设计变更、图纸等附在表后就行,关键是施工单位和甲方成本工程师可以据此估价,此栏可以由施工单位提供具体内容
7、主办人:是指工程部的专业工程师,如果是公司销售部、物业部委托的事项,也要由相关委托人和工程部的专业工程师共同签字
8、乙方、甲方按预估的工程量估算和预审,审批会签中按甲方的预审额签字
如:预审额为8500元,则由工程部经理和工程部门经理签字即可,预审额如为20000元时,则须由工程部经理、和总经理会签
9、实施时间为签证单中的工作开始至完成时间;执行情况是指由甲方主办人、现场经理、施工单位主办人在现场共同检查、确认实际完成工作量,由甲方工程部主办人负责填写,施工单位、监理工程师共同签章确认

****项目()年()月份现场签证汇总表序号签证编号签证内容预估价结算价甲方主办人备注施工单位签章:工程部签章:成本部签章:说明:1
施工单位汇总上月21日至当月20日已完成并确认的签证单,根据一事一价原则计算费用,当月25日前上报汇总表;2
汇总表后必须附每份现场签证的原件;3
过期上报结算将不计费用,施工单位作为让利处理;3

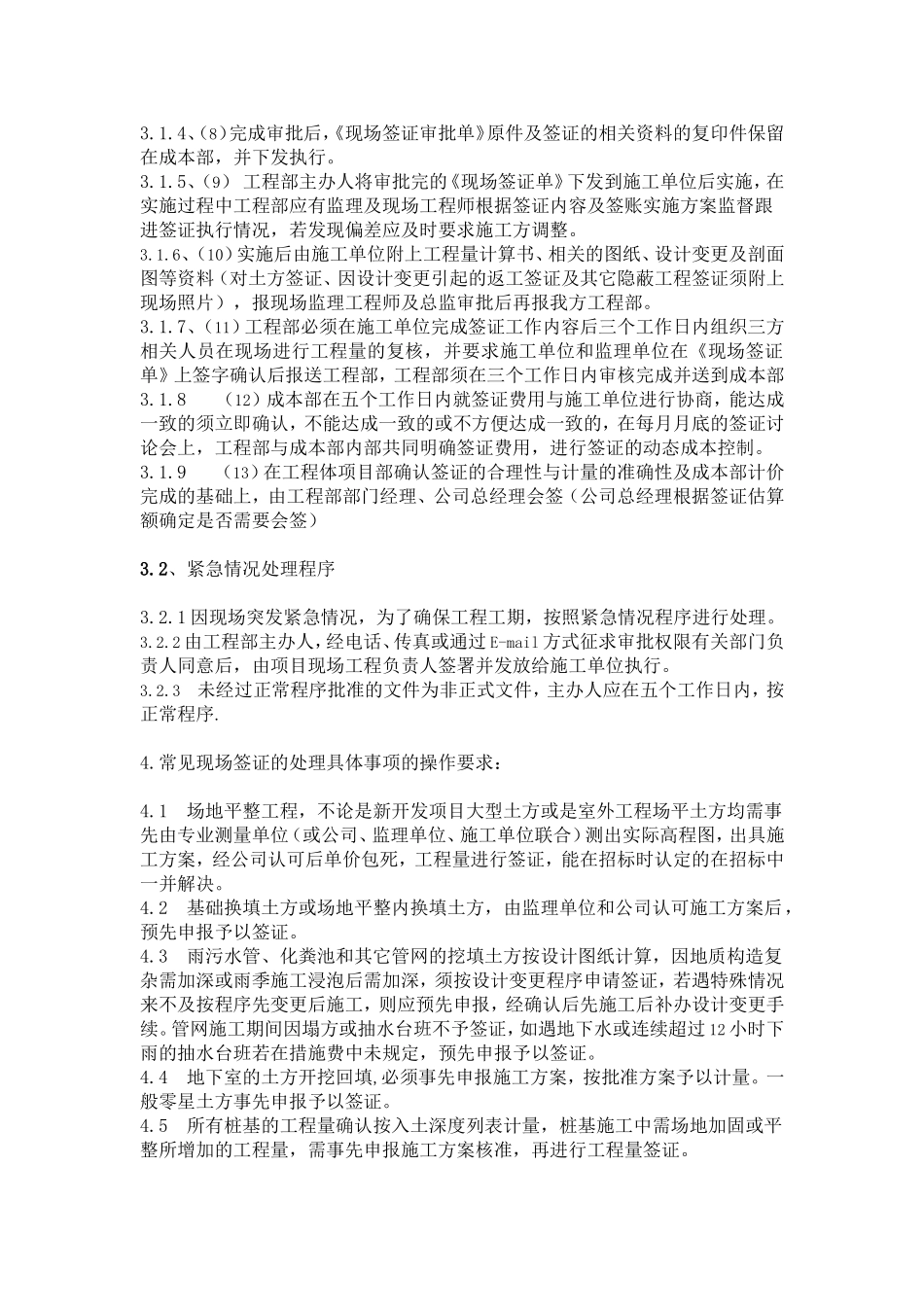

现场签证操作要求3
1、正常情况3
1、(1)(2)销售、研发、开发、等体系根据市场、设计、现场进度、政府配套专业局要求等进行设计变更、调整或增加,向工程部发出工作确认单、设计表更要求,或工程根据现场情况进行设计变更或调整而向施工方发出工作指令,同时应抄送工程监理
(所有设计变更均必须根
