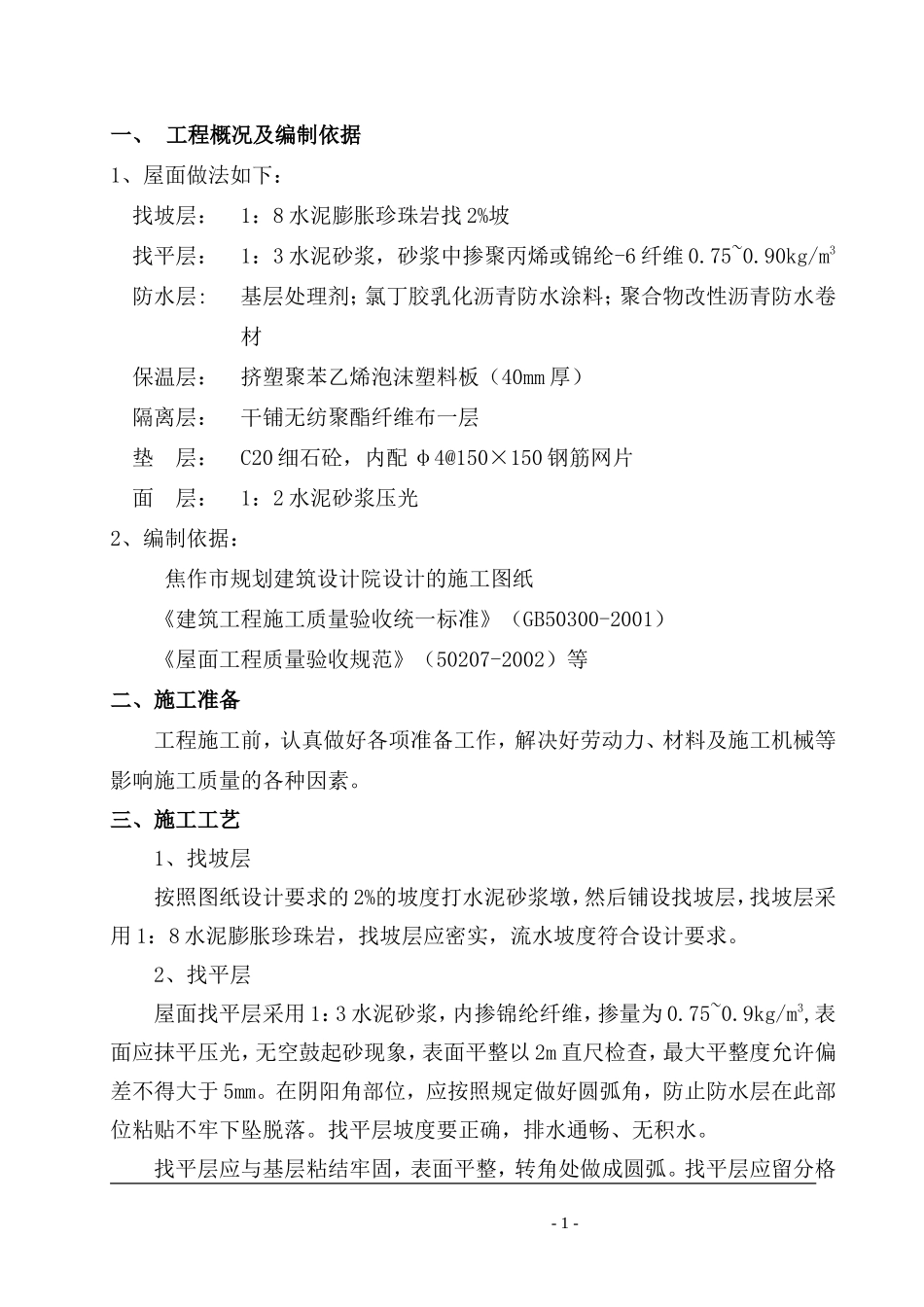

一、工程概况及编制依据1、屋面做法如下:找坡层:1:8水泥膨胀珍珠岩找2%坡找平层:1:3水泥砂浆,砂浆中掺聚丙烯或锦纶-6纤维0
90kg/m3防水层:基层处理剂;氯丁胶乳化沥青防水涂料;聚合物改性沥青防水卷材保温层:挤塑聚苯乙烯泡沫塑料板(40mm厚)隔离层:干铺无纺聚酯纤维布一层垫层:C20细石砼,内配φ4@150×150钢筋网片面层:1:2水泥砂浆压光2、编制依据:焦作市规划建筑设计院设计的施工图纸《建筑工程施工质量验收统一标准》(GB50300-2001)《屋面工程质量验收规范》(50207-2002)等二、施工准备工程施工前,认真做好各项准备工作,解决好劳动力、材料及施工机械等影响施工质量的各种因素
三、施工工艺1、找坡层按照图纸设计要求的2%的坡度打水泥砂浆墩,然后铺设找坡层,找坡层采用1:8水泥膨胀珍珠岩,找坡层应密实,流水坡度符合设计要求
2、找平层屋面找平层采用1:3水泥砂浆,内掺锦纶纤维,掺量为0
9kg/m3,表面应抹平压光,无空鼓起砂现象,表面平整以2m直尺检查,最大平整度允许偏差不得大于5mm
在阴阳角部位,应按照规定做好圆弧角,防止防水层在此部位粘贴不牢下坠脱落
找平层坡度要正确,排水通畅、无积水
找平层应与基层粘结牢固,表面平整,转角处做成圆弧
找平层应留分格-1-缝兼作排气道,缝宽为20mm,其纵横的最大间距不宜大于6m
落水口处水泥砂浆要按要求认真处理
3、防水层找平层干燥后进行防水层施工,在做防水层前应清理干净,表面无污染积灰,落地灰和其它杂物,对于阴阳角、管道、落水口等部位更应仔细检查
找平层做好后,应报监理单位进行验收
屋面防水材料复验:对屋面防水材料,应按设计要求选择有国家技术监督部门认可的生产厂家的产品,在进货前、后要认真核查有关厂家的出厂证明、材质试验报告等,然后取样复检,确认合格后进货使用
防水材料进场后
