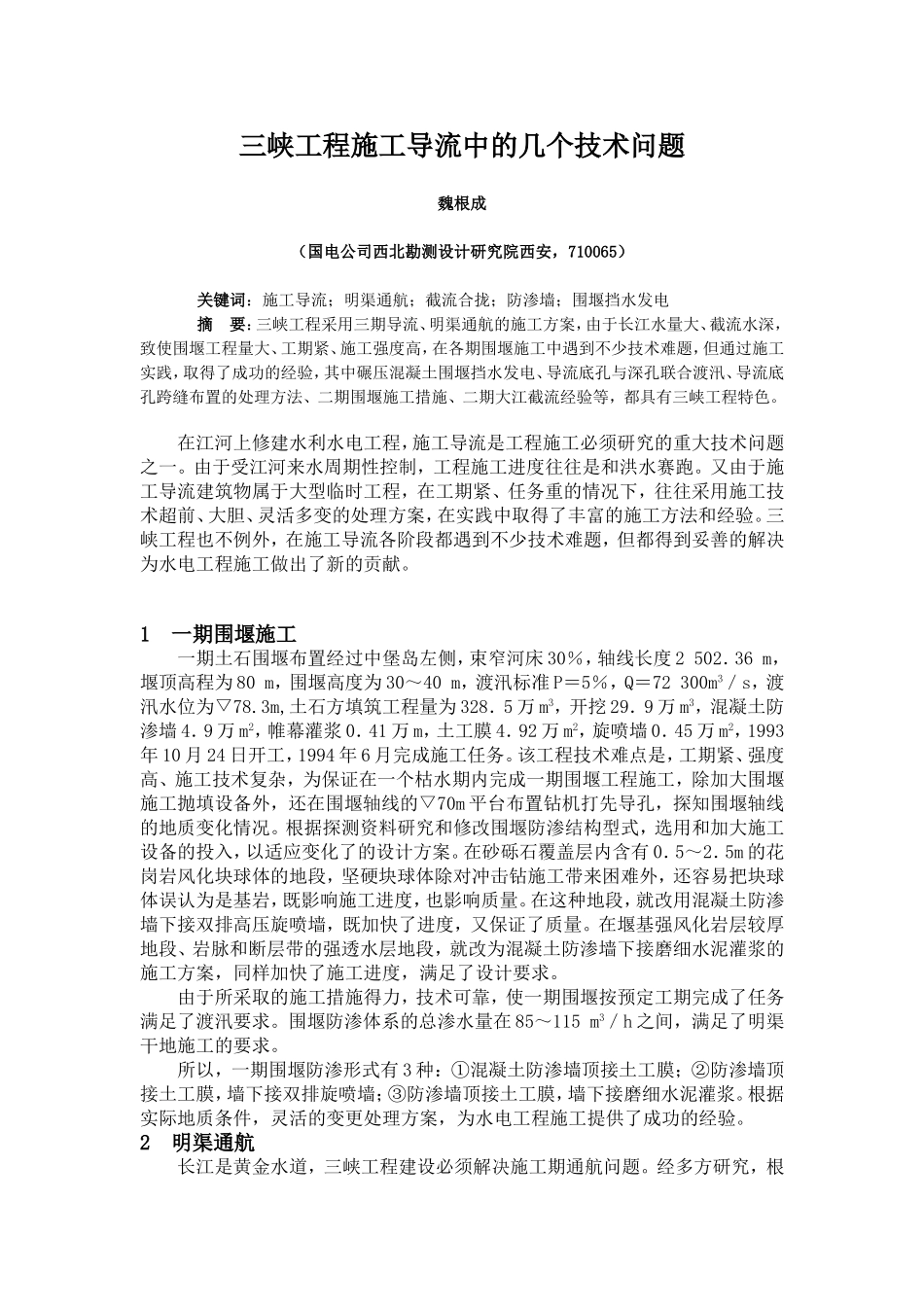

三峡工程施工导流中的几个技术问题魏根成(国电公司西北勘测设计研究院西安,710065)关键词:施工导流;明渠通航;截流合拢;防渗墙;围堰挡水发电摘要:三峡工程采用三期导流、明渠通航的施工方案,由于长江水量大、截流水深,致使围堰工程量大、工期紧、施工强度高,在各期围堰施工中遇到不少技术难题,但通过施工实践,取得了成功的经验,其中碾压混凝土围堰挡水发电、导流底孔与深孔联合渡汛、导流底孔跨缝布置的处理方法、二期围堰施工措施、二期大江截流经验等,都具有三峡工程特色
在江河上修建水利水电工程,施工导流是工程施工必须研究的重大技术问题之一
由于受江河来水周期性控制,工程施工进度往往是和洪水赛跑
又由于施工导流建筑物属于大型临时工程,在工期紧、任务重的情况下,往往采用施工技术超前、大胆、灵活多变的处理方案,在实践中取得了丰富的施工方法和经验
三峡工程也不例外,在施工导流各阶段都遇到不少技术难题,但都得到妥善的解决为水电工程施工做出了新的贡献
1一期围堰施工一期土石围堰布置经过中堡岛左侧,束窄河床30%,轴线长度2502.36m,堰顶高程为80m,围堰高度为30~40m,渡汛标准P=5%,Q=72300m3/s,渡汛水位为▽78
3m,土石方填筑工程量为328.5万m3,开挖29.9万m3,混凝土防渗墙4.9万m2,帷幕灌浆0.41万m,土工膜4.92万m2,旋喷墙0.45万m2,1993年10月24日开工,1994年6月完成施工任务
该工程技术难点是,工期紧、强度高、施工技术复杂,为保证在一个枯水期内完成一期围堰工程施工,除加大围堰施工抛填设备外,还在围堰轴线的▽70m平台布置钻机打先导孔,探知围堰轴线的地质变化情况
根据探测资料研究和修改围堰防渗结构型式,选用和加大施工设备的投入,以适应变化了的设计方案
在砂砾石覆盖层内含有0.5~2.5m的花岗岩风化块球体的地段,坚硬块球体除对冲击钻
