工程量计算第二节墙、柱面工程1、墙面抹灰一般抹灰装饰抹灰石灰砂浆抹灰、水泥砂浆抹灰、混合砂浆抹灰、其他沙浆抹灰水刷石、干粘石、斩假石、水磨石2、镶贴块料面层大理石、花岗石、预制水磨石、瓷砖瓷板、金属面砖(1)挂贴块料(2)粘贴块料(3)干挂块料三种施工工艺工程量计算斩假石(人造假石、剁斧石)是在水泥砂浆基层上涂抹水泥石子浆,待凝结硬化具有一定强度后,用斧子及各种凿子等工具,在面层上剁斩出类似石材经雕琢效果的一种人造石料装饰方法
它具有貌似真石的质感,又具有精工细作的特征
适用于外墙面、勒脚、室外台阶和地坪等建筑装饰工艺

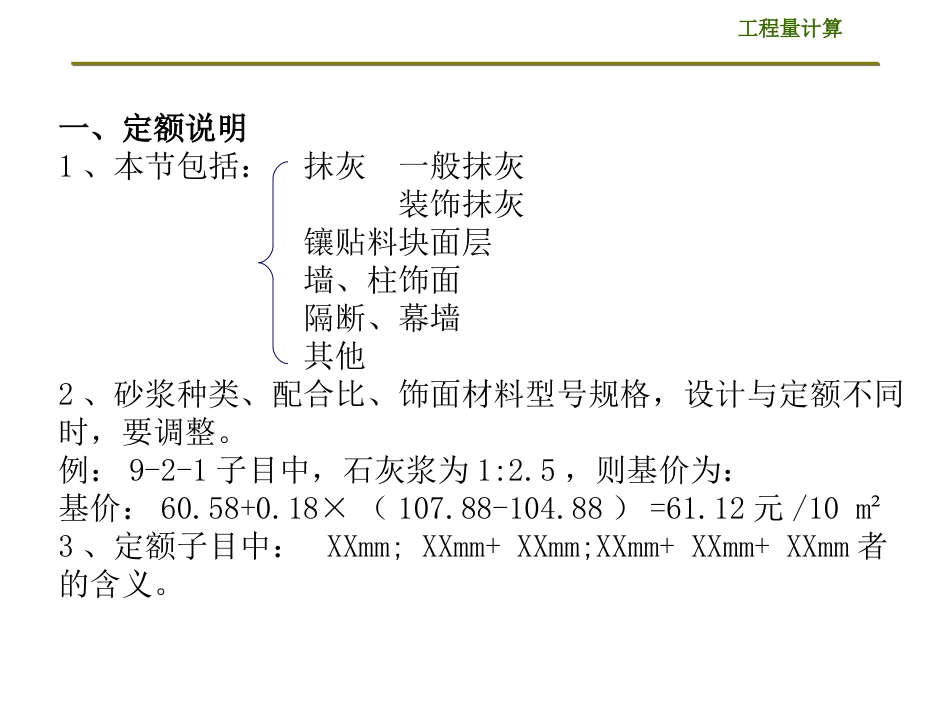

工程量计算一、定额说明1、本节包括:抹灰一般抹灰装饰抹灰镶贴料块面层墙、柱饰面隔断、幕墙其他2、砂浆种类、配合比、饰面材料型号规格,设计与定额不同时,要调整
例:9-2-1子目中,石灰浆为1:2
5,则基价为:基价:60
18×(107
88-104
88)=61
12元/10m²3、定额子目中:XXmm;XXmm+XXmm;XXmm+XXmm+XXmm者的含义
工程量计算4、木墙面及木墙裙的施工工艺先在墙内预埋木砖或嵌入木楔,再在其上布置木龙骨
将基层板固定在木龙骨上,最后罩上饰面板
基层板可以是胶合板、纤维板、木工板等
板与板及板与木龙骨之间的连结,有粘贴、钉、上螺丝等方法
工程量计算二、工程量计算规则1、内墙一般抹灰工程量的计算(1)内墙抹灰工程量,按内墙净长度乘以墙面的抹灰高度以㎡计算
扣除门窗洞口空圈所占面积,不扣除踢脚板、挂镜线、0
3㎡以内洞口和墙与构件交接处的面积,洞口侧壁和顶面也不增加
墙垛和附墙烟囱侧壁面积与墙面的抹灰工程量合并计算
(2)内墙面的抹灰高度:无墙裙的,其高度按室内地面或楼面至顶棚底面之间的距离计算;有墙裙的,其高度按墙裙顶至顶棚底面之间的距离计算;顶板条顶棚的内墙面,其高度按室内地面或楼面至顶棚底面另加100mm
