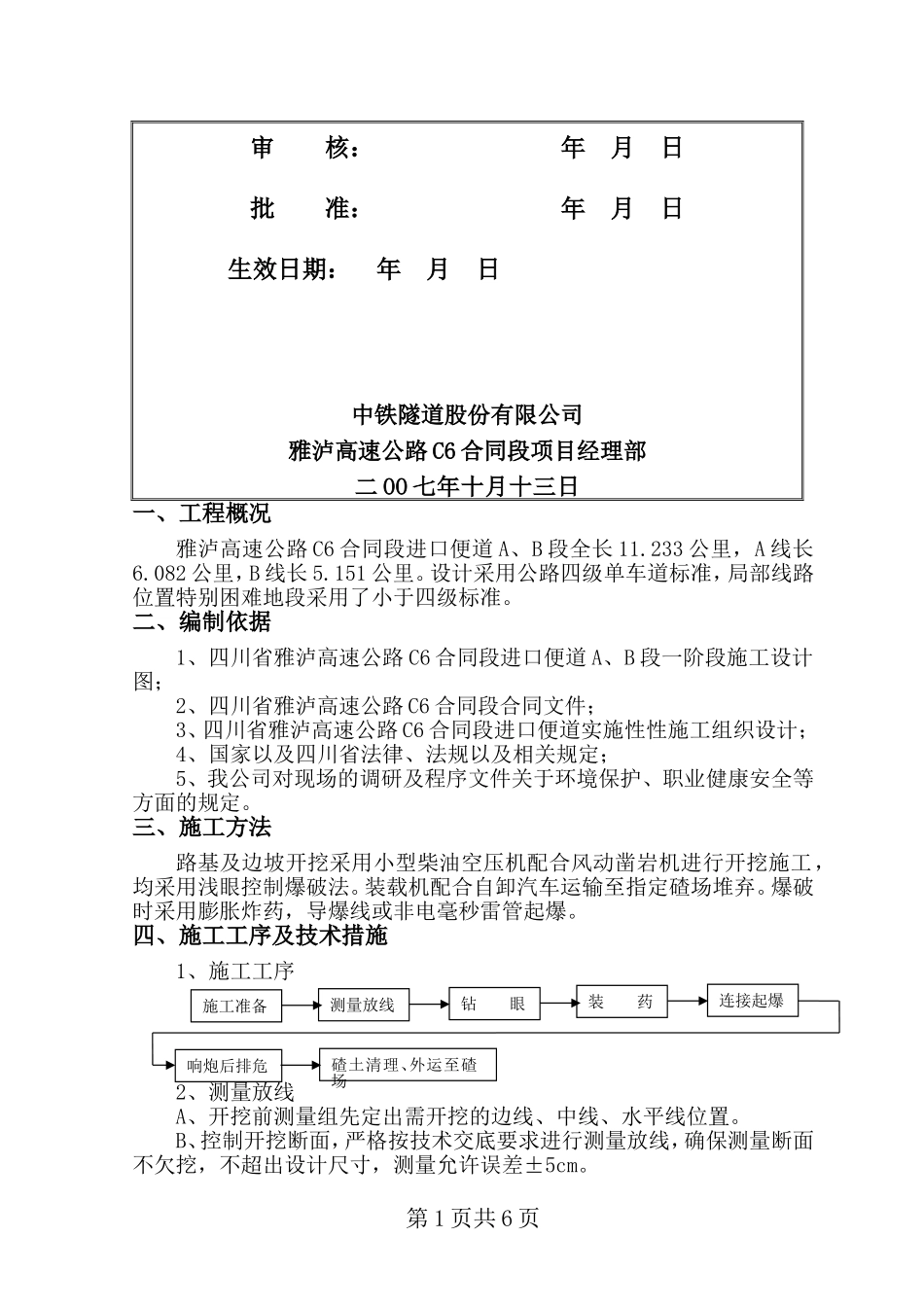

四川省雅泸高速公路C6合同段进口便道A、B段路基、边坡开挖作业指导书拟制:年月日审核:年月日批准:年月日生效日期:年月日中铁隧道股份有限公司雅泸高速公路C6合同段项目经理部二OO七年十月十三日一、工程概况雅泸高速公路C6合同段进口便道A、B段全长11
233公里,A线长6
082公里,B线长5
设计采用公路四级单车道标准,局部线路位置特别困难地段采用了小于四级标准
二、编制依据1、四川省雅泸高速公路C6合同段进口便道A、B段一阶段施工设计图;2、四川省雅泸高速公路C6合同段合同文件;3、四川省雅泸高速公路C6合同段进口便道实施性性施工组织设计;4、国家以及四川省法律、法规以及相关规定;5、我公司对现场的调研及程序文件关于环境保护、职业健康安全等方面的规定
三、施工方法路基及边坡开挖采用小型柴油空压机配合风动凿岩机进行开挖施工,均采用浅眼控制爆破法
装载机配合自卸汽车运输至指定碴场堆弃
爆破时采用膨胀炸药,导爆线或非电毫秒雷管起爆
四、施工工序及技术措施1、施工工序2、测量放线A、开挖前测量组先定出需开挖的边线、中线、水平线位置
B、控制开挖断面,严格按技术交底要求进行测量放线,确保测量断面不欠挖,不超出设计尺寸,测量允许误差±5cm
第1页共6页施工准备钻眼测量放线响炮后排危连接起爆装药碴土清理、外运至碴场3、钻眼A、钻眼前应根据需爆破的土石方多少,确定炮眼位置、炮眼多少,经检查符合要求后方可钻眼
B、钻眼应符合下列要求:⑴炮眼的角度应平行于临空面施工,炮眼间距根据岩石强度不同布置,一般在30~60cm
⑵炮眼施工严禁出现剪刀眼、八字眼,眼口排距、行距误差均不得大于5cm
⑶底层眼靠近设计开挖位置,钻眼时需严格控制角度
以不出现超挖为原则,局部欠挖采用风镐处理
⑷当开挖面凸凹较大时,应按实际情况调整炮眼深度(相应调整装药量),力求所有炮眼眼底在同一垂直面上
