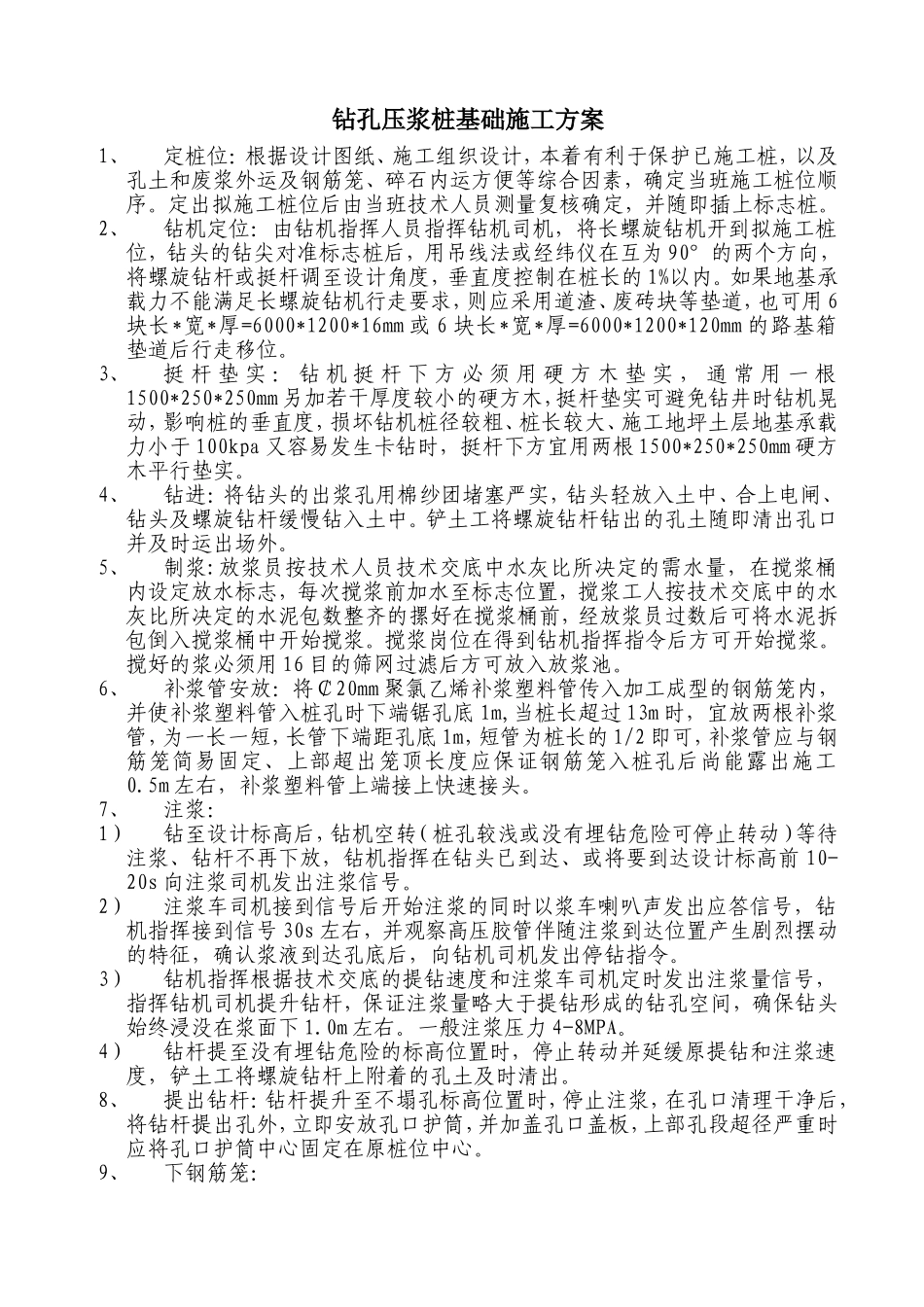

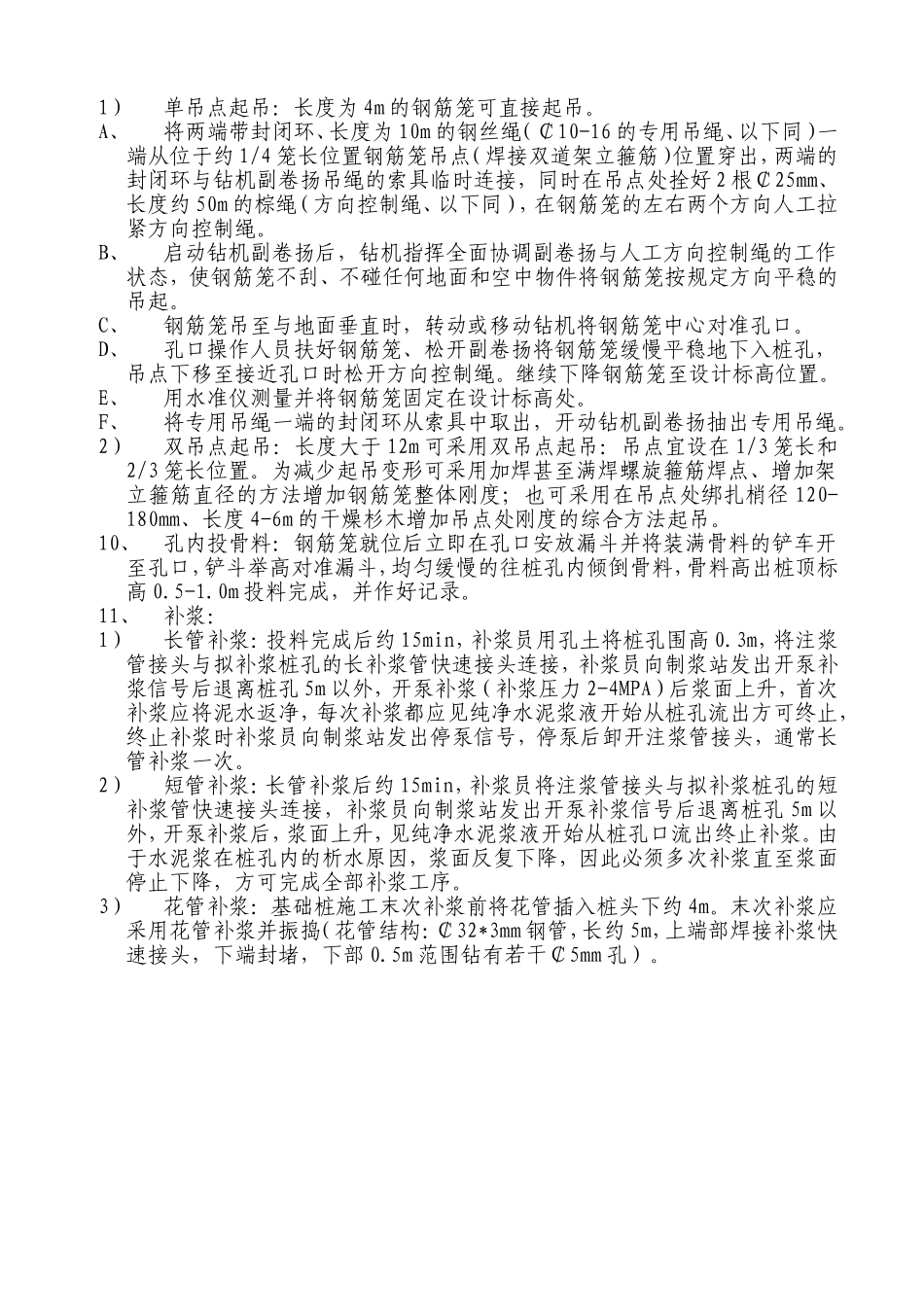

钻孔压浆桩基础施工方案1、定桩位:根据设计图纸、施工组织设计,本着有利于保护已施工桩,以及孔土和废浆外运及钢筋笼、碎石内运方便等综合因素,确定当班施工桩位顺序
定出拟施工桩位后由当班技术人员测量复核确定,并随即插上标志桩
2、钻机定位:由钻机指挥人员指挥钻机司机,将长螺旋钻机开到拟施工桩位,钻头的钻尖对准标志桩后,用吊线法或经纬仪在互为90°的两个方向,将螺旋钻杆或挺杆调至设计角度,垂直度控制在桩长的1%以内
如果地基承载力不能满足长螺旋钻机行走要求,则应采用道渣、废砖块等垫道,也可用6块长*宽*厚=6000*1200*16mm或6块长*宽*厚=6000*1200*120mm的路基箱垫道后行走移位
3、挺杆垫实:钻机挺杆下方必须用硬方木垫实,通常用一根1500*250*250mm另加若干厚度较小的硬方木,挺杆垫实可避免钻井时钻机晃动,影响桩的垂直度,损坏钻机桩径较粗、桩长较大、施工地坪土层地基承载力小于100kpa又容易发生卡钻时,挺杆下方宜用两根1500*250*250mm硬方木平行垫实
4、钻进:将钻头的出浆孔用棉纱团堵塞严实,钻头轻放入土中、合上电闸、钻头及螺旋钻杆缓慢钻入土中
铲土工将螺旋钻杆钻出的孔土随即清出孔口并及时运出场外
5、制浆:放浆员按技术人员技术交底中水灰比所决定的需水量,在搅浆桶内设定放水标志,每次搅浆前加水至标志位置,搅浆工人按技术交底中的水灰比所决定的水泥包数整齐的摞好在搅浆桶前,经放浆员过数后可将水泥拆包倒入搅浆桶中开始搅浆
搅浆岗位在得到钻机指挥指令后方可开始搅浆
搅好的浆必须用16目的筛网过滤后方可放入放浆池
6、补浆管安放:将¢20mm聚氯乙烯补浆塑料管传入加工成型的钢筋笼内,并使补浆塑料管入桩孔时下端锯孔底1m,当桩长超过13m时,宜放两根补浆管,为一长一短,长管下端距孔底1m,短管为桩长的1/2即可,补浆管应与钢筋笼简易固定、上部超出
