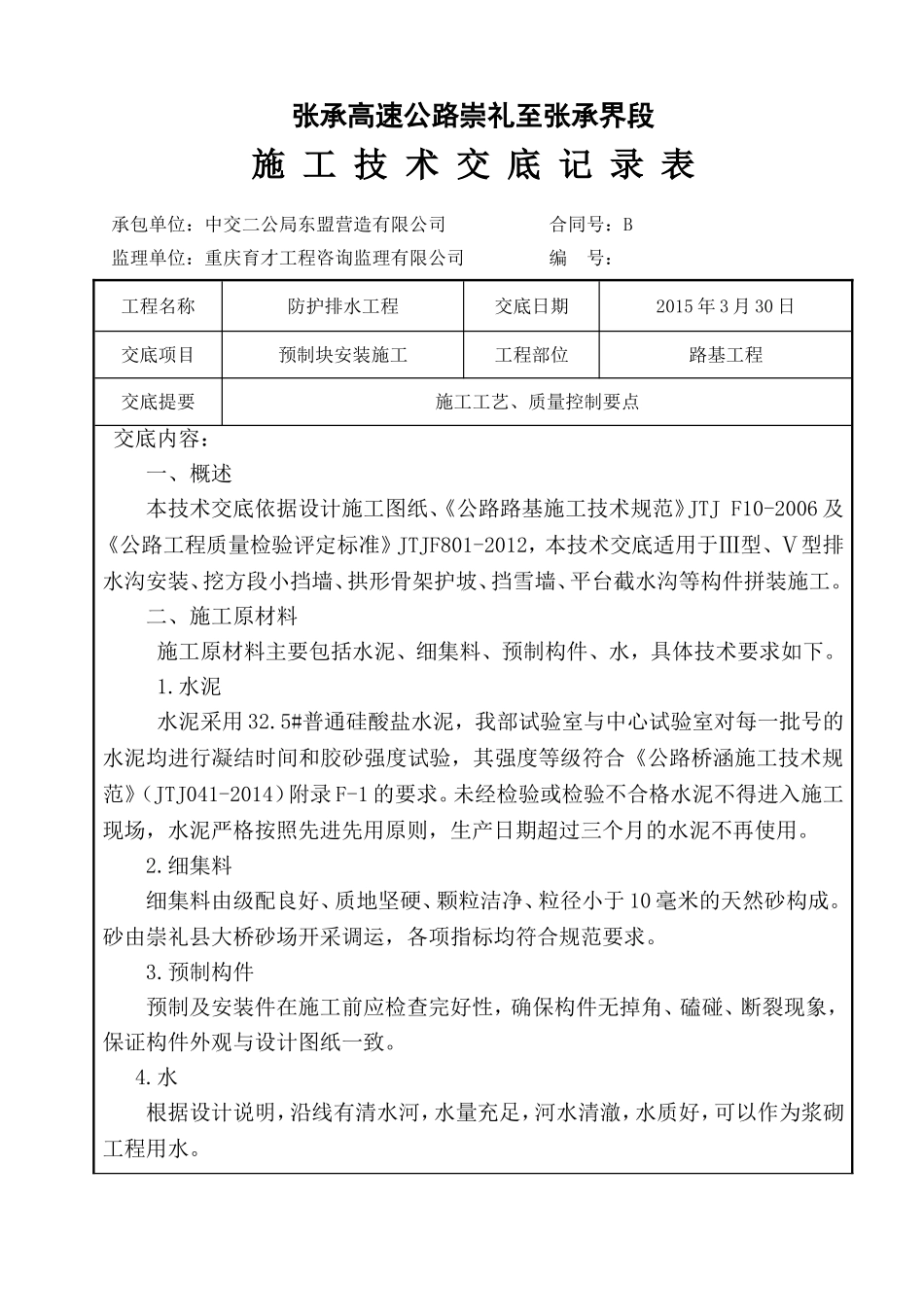

张承高速公路崇礼至张承界段施工技术交底记录表承包单位:中交二公局东盟营造有限公司合同号:B监理单位:重庆育才工程咨询监理有限公司编号:工程名称防护排水工程交底日期2015年3月30日交底项目预制块安装施工工程部位路基工程交底提要施工工艺、质量控制要点交底内容:一、概述本技术交底依据设计施工图纸、《公路路基施工技术规范》JTJF10-2006及《公路工程质量检验评定标准》JTJF801-2012,本技术交底适用于Ⅲ型、Ⅴ型排水沟安装、挖方段小挡墙、拱形骨架护坡、挡雪墙、平台截水沟等构件拼装施工
二、施工原材料施工原材料主要包括水泥、细集料、预制构件、水,具体技术要求如下
水泥水泥采用32
5#普通硅酸盐水泥,我部试验室与中心试验室对每一批号的水泥均进行凝结时间和胶砂强度试验,其强度等级符合《公路桥涵施工技术规范》(JTJ041-2014)附录F-1的要求
未经检验或检验不合格水泥不得进入施工现场,水泥严格按照先进先用原则,生产日期超过三个月的水泥不再使用
细集料细集料由级配良好、质地坚硬、颗粒洁净、粒径小于10毫米的天然砂构成
砂由崇礼县大桥砂场开采调运,各项指标均符合规范要求
预制构件预制及安装件在施工前应检查完好性,确保构件无掉角、磕碰、断裂现象,保证构件外观与设计图纸一致
水根据设计说明,沿线有清水河,水量充足,河水清澈,水质好,可以作为浆砌工程用水

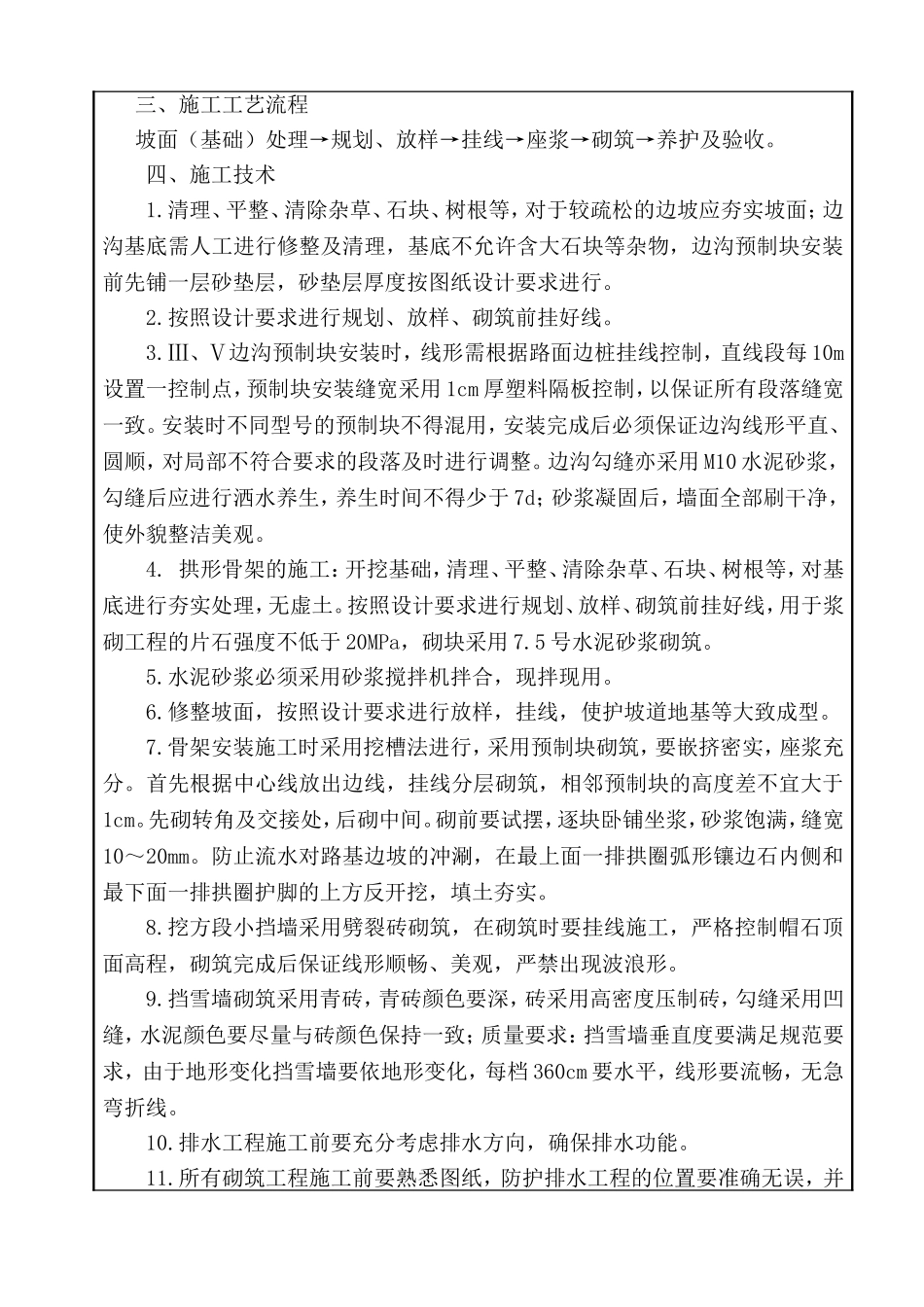

三、施工工艺流程坡面(基础)处理→规划、放样→挂线→座浆→砌筑→养护及验收
四、施工技术1
清理、平整、清除杂草、石块、树根等,对于较疏松的边坡应夯实坡面;边沟基底需人工进行修整及清理,基底不允许含大石块等杂物,边沟预制块安装前先铺一层砂垫层,砂垫层厚度按图纸设计要求进行
按照设计要求进行规划、放样、砌筑前挂好线

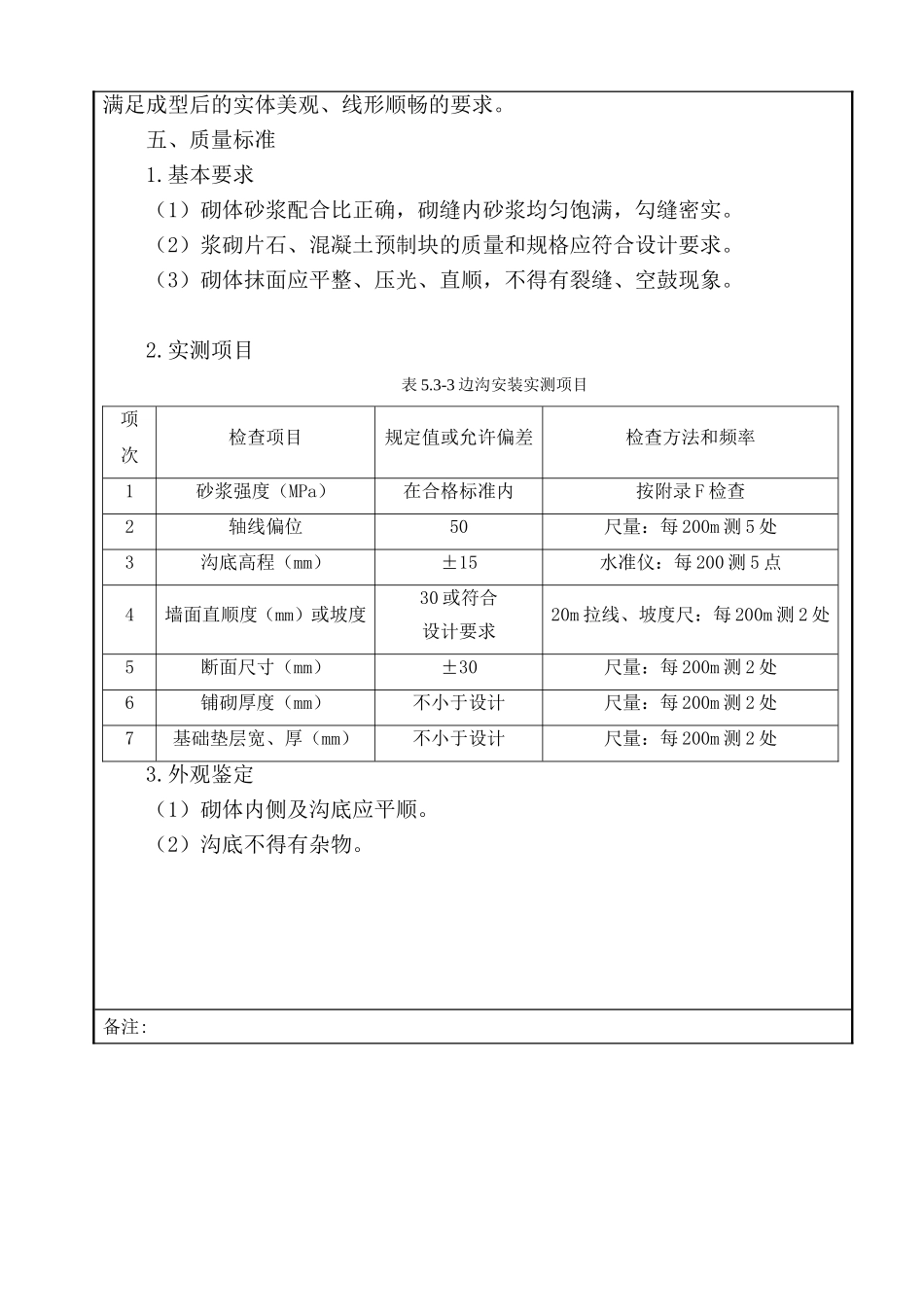

Ⅲ、Ⅴ边沟预制块安装时,线形需根据路面边桩挂线控制,直线段每10m设置一控制点,预制块
