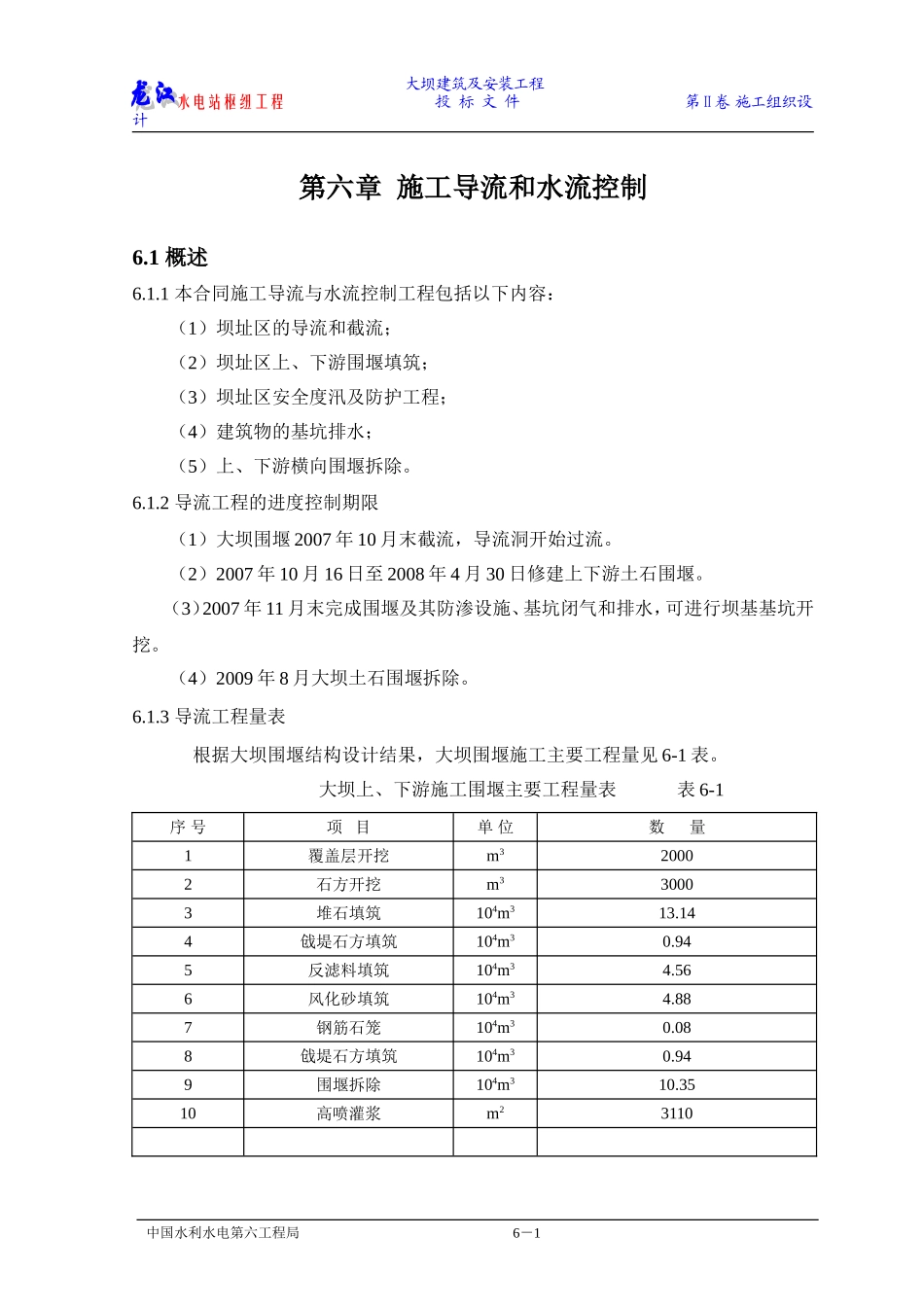

大坝建筑及安装工程水电站枢纽工程投标文件第Ⅱ卷施工组织设计第六章施工导流和水流控制6
1本合同施工导流与水流控制工程包括以下内容:(1)坝址区的导流和截流;(2)坝址区上、下游围堰填筑;(3)坝址区安全度汛及防护工程;(4)建筑物的基坑排水;(5)上、下游横向围堰拆除
2导流工程的进度控制期限(1)大坝围堰2007年10月末截流,导流洞开始过流
(2)2007年10月16日至2008年4月30日修建上下游土石围堰
(3)2007年11月末完成围堰及其防渗设施、基坑闭气和排水,可进行坝基基坑开挖
(4)2009年8月大坝土石围堰拆除
3导流工程量表根据大坝围堰结构设计结果,大坝围堰施工主要工程量见6-1表
大坝上、下游施工围堰主要工程量表表6-1序号项目单位数量1覆盖层开挖m320002石方开挖m330003堆石填筑104m313
144戗堤石方填筑104m30
945反滤料填筑104m34
566风化砂填筑104m34
887钢筋石笼104m30
088戗堤石方填筑104m30
949围堰拆除104m310
3510高喷灌浆m23110中国水利水电第六工程局6-1大坝建筑及安装工程水电站枢纽工程投标文件第Ⅱ卷施工组织设计6

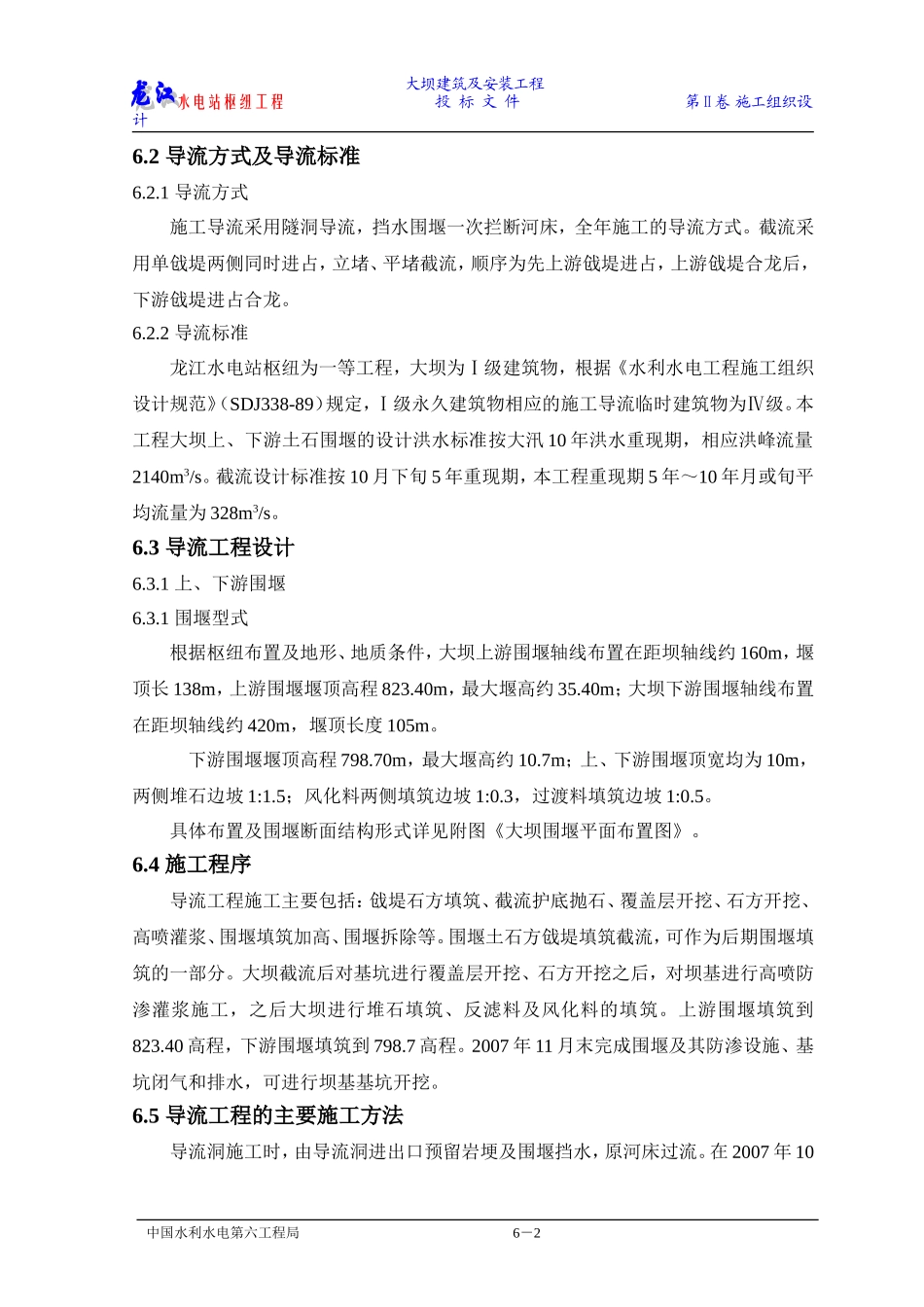

2导流方式及导流标准6
1导流方式施工导流采用隧洞导流,挡水围堰一次拦断河床,全年施工的导流方式
截流采用单戗堤两侧同时进占,立堵、平堵截流,顺序为先上游戗堤进占,上游戗堤合龙后,下游戗堤进占合龙
2导流标准龙江水电站枢纽为一等工程,大坝为Ⅰ级建筑物,根据《水利水电工程施工组织设计规范》(SDJ338-89)规定,Ⅰ级永久建筑物相应的施工导流临时建筑物为Ⅳ级
本工程大坝上、下游土石围堰的设计洪水标准按大汛10年洪水重现期,相应洪峰流量2140m3/s

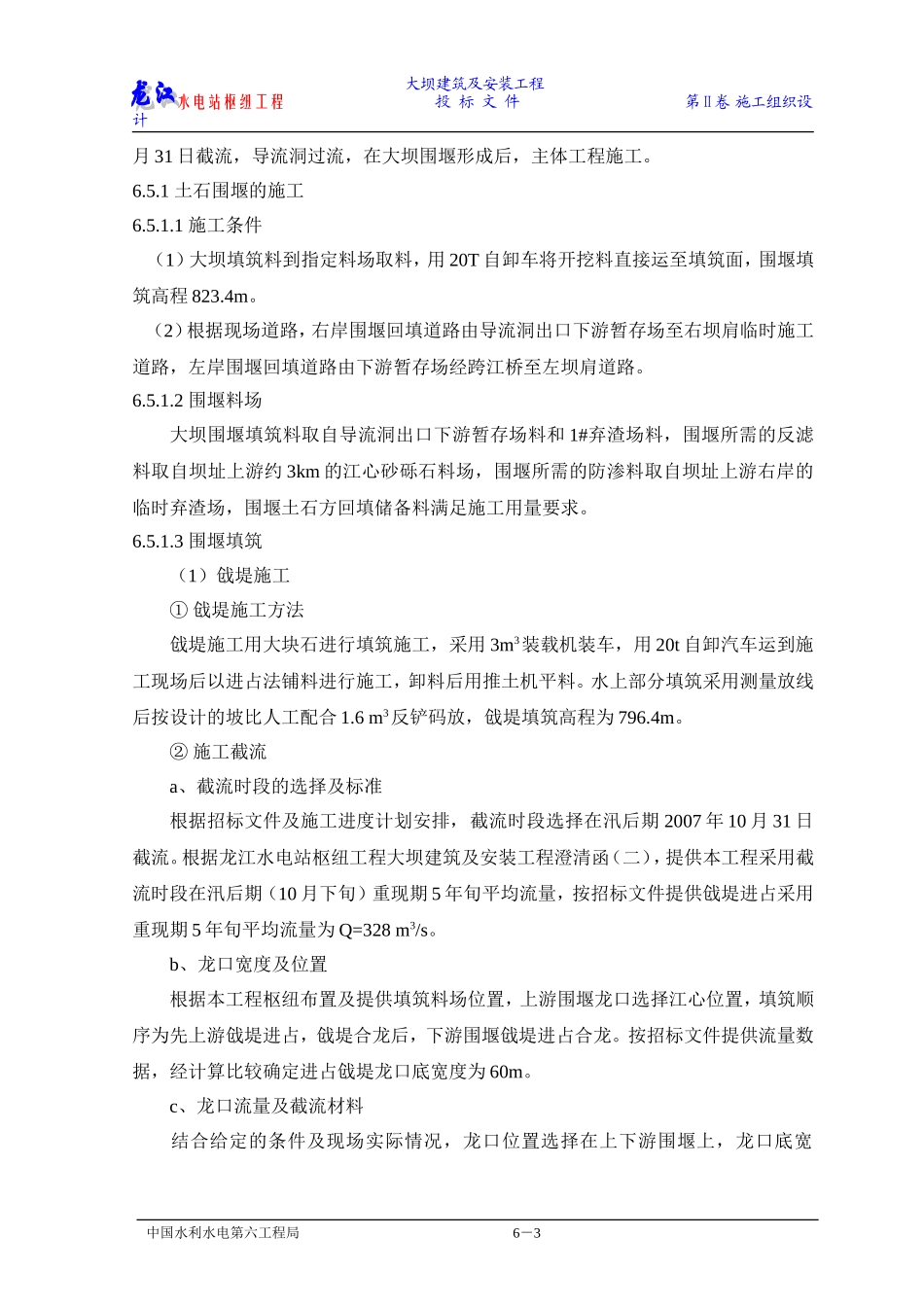

截流设计标准按10月下旬5年重现期,本工程重现期5年~10年月
