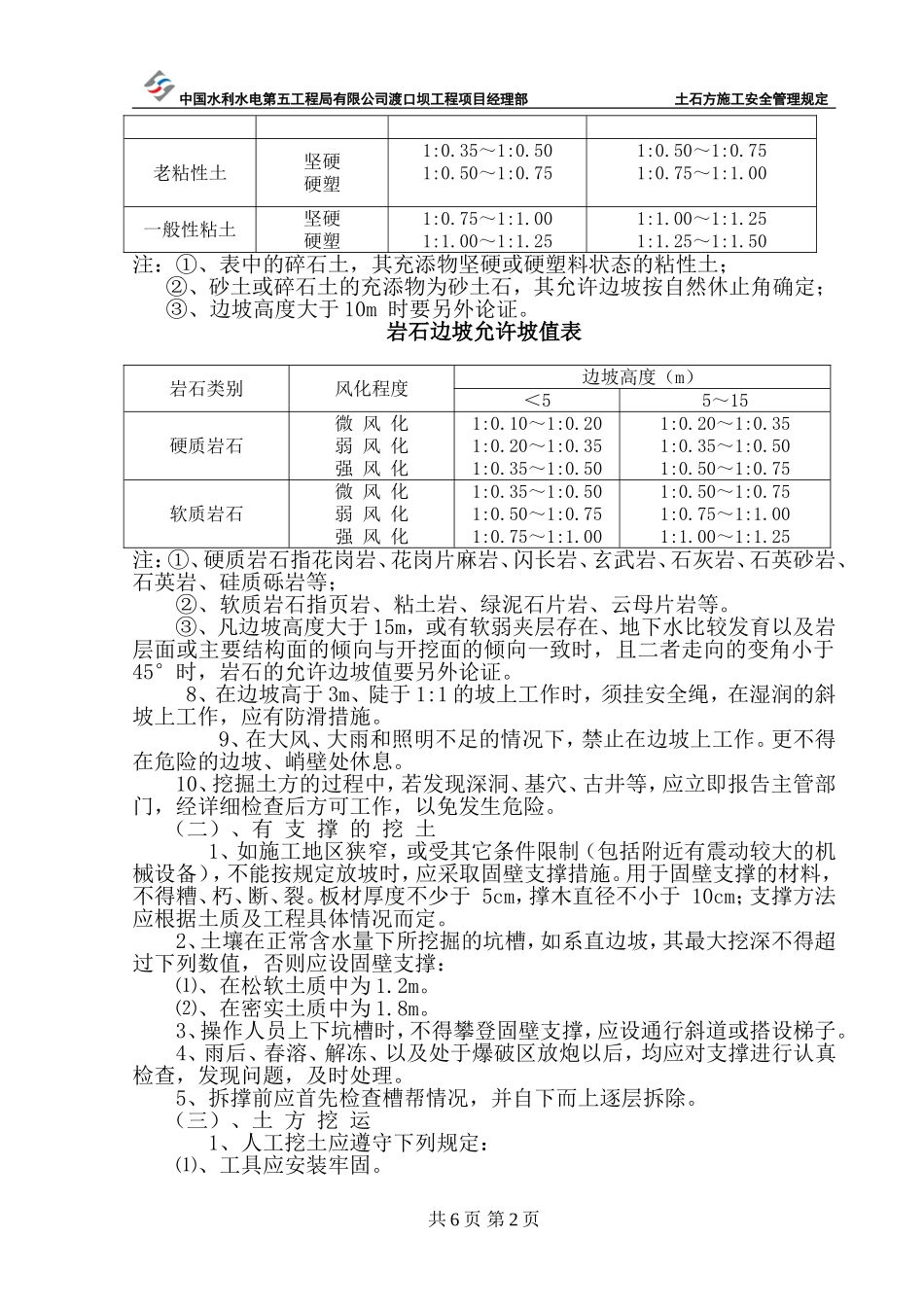

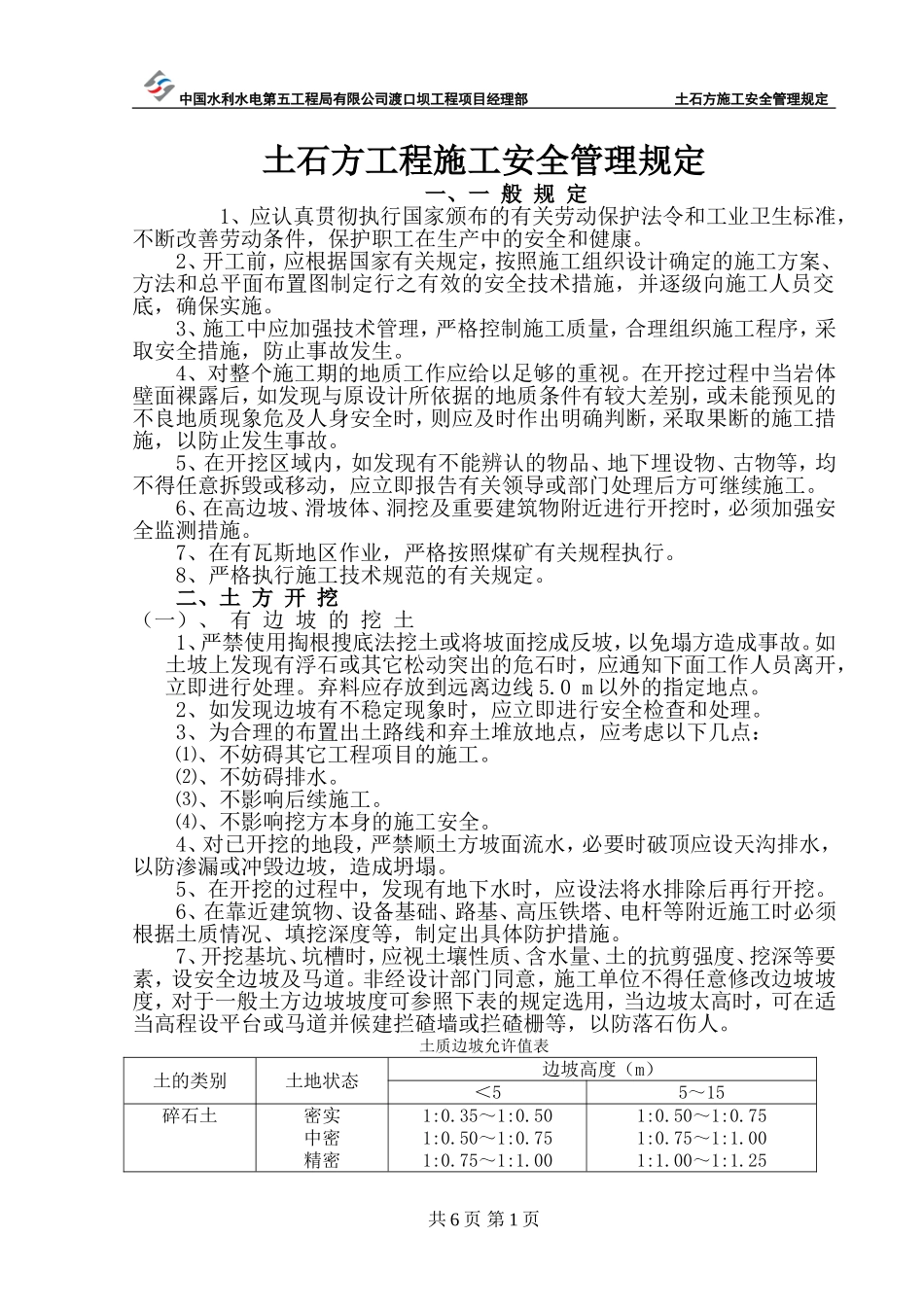

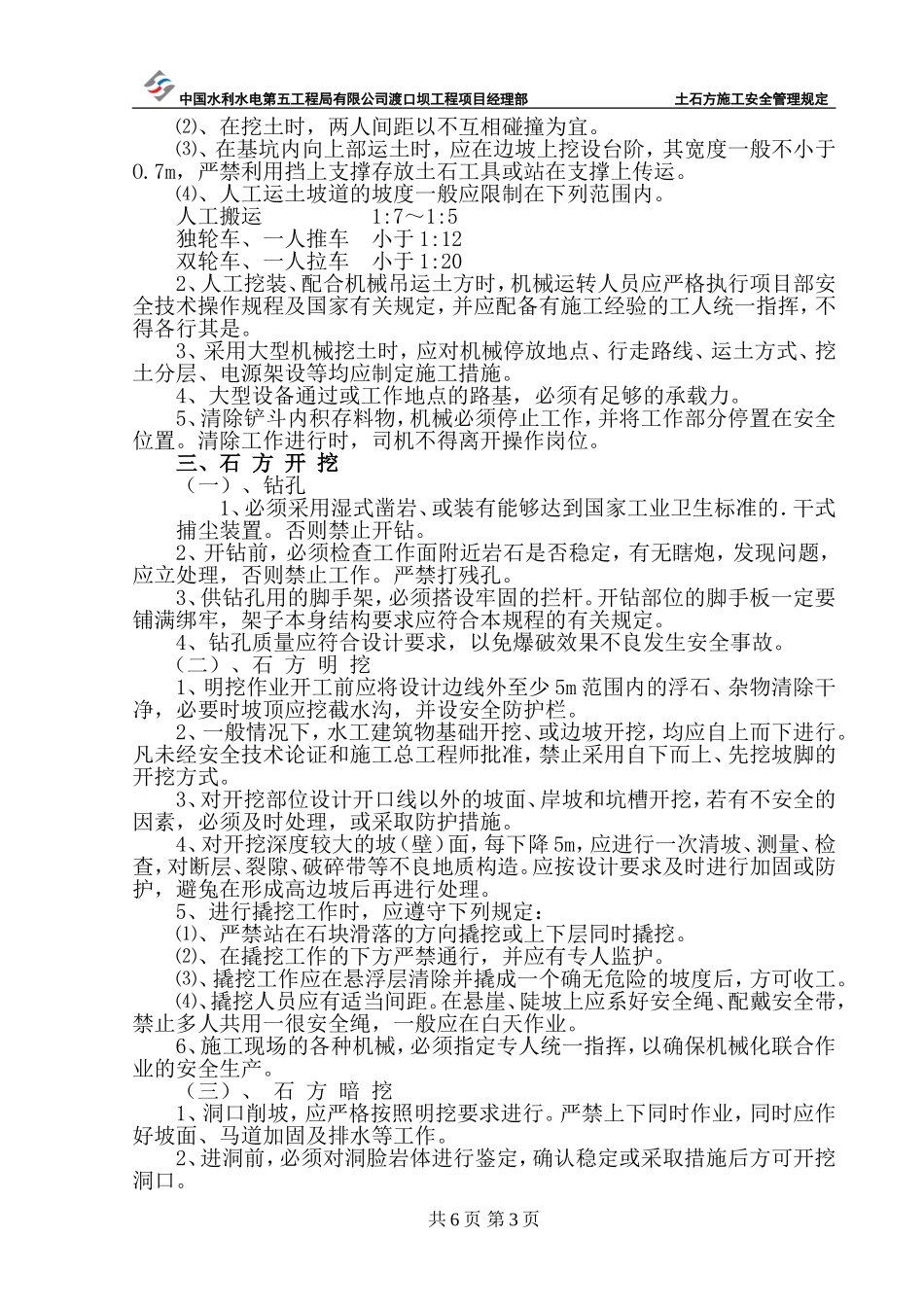

中国水利水电第五工程局有限公司渡口坝工程项目经理部土石方施工安全管理规定土石方工程施工安全管理规定一、一般规定1、应认真贯彻执行国家颁布的有关劳动保护法令和工业卫生标准,不断改善劳动条件,保护职工在生产中的安全和健康。2、开工前,应根据国家有关规定,按照施工组织设计确定的施工方案、方法和总平面布置图制定行之有效的安全技术措施,并逐级向施工人员交底,确保实施。3、施工中应加强技术管理,严格控制施工质量,合理组织施工程序,采取安全措施,防止事故发生。4、对整个施工期的地质工作应给以足够的重视。在开挖过程中当岩体壁面裸露后,如发现与原设计所依据的地质条件有较大差别,或未能预见的不良地质现象危及人身安全时,则应及时作出明确判断,采取果断的施工措施,以防止发生事故。5、在开挖区域内,如发现有不能辨认的物品、地下埋设物、古物等,均不得任意拆毁或移动,应立即报告有关领导或部门处理后方可继续施工。6、在高边坡、滑坡体、洞挖及重要建筑物附近进行开挖时,必须加强安全监测措施。7、在有瓦斯地区作业,严格按照煤矿有关规程执行。8、严格执行施工技术规范的有关规定。二、土方开挖(一)、有边坡的挖土1、严禁使用掏根搜底法挖土或将坡面挖成反坡,以免塌方造成事故。如土坡上发现有浮石或其它松动突出的危石时,应通知下面工作人员离开,立即进行处理。弃料应存放到远离边线5.0m以外的指定地点。2、如发现边坡有不稳定现象时,应立即进行安全检查和处理。3、为合理的布置出土路线和弃土堆放地点,应考虑以下几点:⑴、不妨碍其它工程项目的施工。⑵、不妨碍排水。⑶、不影响后续施工。⑷、不影响挖方本身的施工安全。4、对已开挖的地段,严禁顺土方坡面流水,必要时破顶应设天沟排水,以防渗漏或冲毁边坡,造成坍塌。5、在开挖的过程中,发现有地下水时,应设法将水排除后再行开挖。6、在靠近建筑物、设备基础、路基、高压铁塔、电杆等附近施工时必须根据土质情况、填挖深度等,制定出具体防护措施。7、开挖基坑、坑槽时,应视土壤性质、含水量、土的抗剪强度、挖深等要素,设安全边坡及马道。非经设计部门同意,施工单位不得任意修改边坡坡度,对于一般土方边坡坡度可参照下表的规定选用,当边坡太高时,可在适当高程设平台或马道并候建拦碴墙或拦碴栅等,以防落石伤人。土质边坡允许值表土的类别土地状态边坡高度(m)<55~15碎石土密实中密精密1:0.35~1:0.501:0.50~1:0.751:0.75~1:1.001:0.50~1:0.751:0.75~1:1.001:1.00~1:1.25共6页第1页中国水利水电第五工程局有限公司渡口坝工程项目经理部土石方施工安全管理规定老粘性土坚硬硬塑1:0.35~1:0.501:0.50~1:0.751:0.50~1:0.751:0.75~1:1.00一般性粘土坚硬硬塑1:0.75~1:1.001:1.00~1:1.251:1.00~1:1.251:1.25~1:1.50注:①、表中的碎石土,其充添物坚硬或硬塑料状态的粘性土;②、砂土或碎石土的充添物为砂土石,其允许边坡按自然休止角确定;③、边坡高度大于10m时要另外论证。岩石边坡允许坡值表岩石类别风化程度边坡高度(m)<55~15硬质岩石微风化弱风化强风化1:0.10~1:0.201:0.20~1:0.351:0.35~1:0.501:0.20~1:0.351:0.35~1:0.501:0.50~1:0.75软质岩石微风化弱风化强风化1:0.35~1:0.501:0.50~1:0.751:0.75~1:1.001:0.50~1:0.751:0.75~1:1.001:1.00~1:1.25注:①、硬质岩石指花岗岩、花岗片麻岩、闪长岩、玄武岩、石灰岩、石英砂岩、石英岩、硅质砾岩等;②、软质岩石指页岩、粘土岩、绿泥石片岩、云母片岩等。③、凡边坡高度大于15m,或有软弱夹层存在、地下水比较发育以及岩层面或主要结构面的倾向与开挖面的倾向一致时,且二者走向的变角小于45°时,岩石的允许边坡值要另外论证。8、在边坡高于3m、陡于1:1的坡上工作时,须挂安全绳,在湿润的斜坡上工作,应有防滑措施。9、在大风、大雨和照明不足的情况下,禁止在边坡上工作。更不得在危险的边坡、峭壁处休息。10、挖掘土方的过程中,若发现深洞、基穴、古井等,应立即报告主管部门,经详细检查后方可工作,以免发生危险。(二)、有支撑的挖土1、如施工地区狭窄,或受其它条件限制(包括附...
