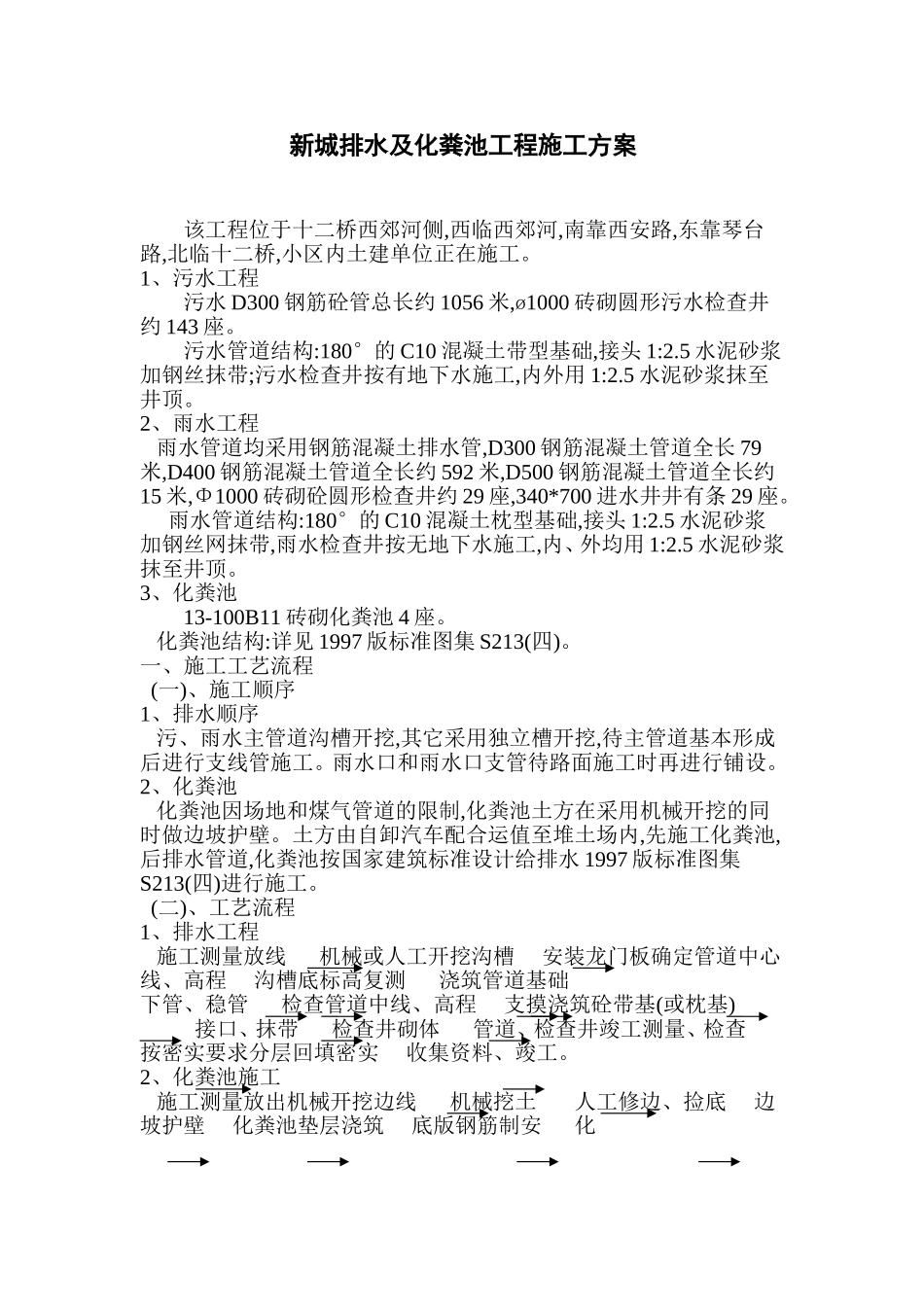

新城排水及化粪池工程施工方案该工程位于十二桥西郊河侧,西临西郊河,南靠西安路,东靠琴台路,北临十二桥,小区内土建单位正在施工。1、污水工程污水D300钢筋砼管总长约1056米,ø1000砖砌圆形污水检查井约143座。污水管道结构:180°的C10混凝土带型基础,接头1:2.5水泥砂浆加钢丝抹带;污水检查井按有地下水施工,内外用1:2.5水泥砂浆抹至井顶。2、雨水工程雨水管道均采用钢筋混凝土排水管,D300钢筋混凝土管道全长79米,D400钢筋混凝土管道全长约592米,D500钢筋混凝土管道全长约15米,Φ1000砖砌砼圆形检查井约29座,340*700进水井井有条29座。雨水管道结构:180°的C10混凝土枕型基础,接头1:2.5水泥砂浆加钢丝网抹带,雨水检查井按无地下水施工,内、外均用1:2.5水泥砂浆抹至井顶。3、化粪池13-100B11砖砌化粪池4座。化粪池结构:详见1997版标准图集S213(四)。一、施工工艺流程(一)、施工顺序1、排水顺序污、雨水主管道沟槽开挖,其它采用独立槽开挖,待主管道基本形成后进行支线管施工。雨水口和雨水口支管待路面施工时再进行铺设。2、化粪池化粪池因场地和煤气管道的限制,化粪池土方在采用机械开挖的同时做边坡护壁。土方由自卸汽车配合运值至堆土场内,先施工化粪池,后排水管道,化粪池按国家建筑标准设计给排水1997版标准图集S213(四)进行施工。(二)、工艺流程1、排水工程施工测量放线机械或人工开挖沟槽安装龙门板确定管道中心线、高程沟槽底标高复测浇筑管道基础下管、稳管检查管道中线、高程支摸浇筑砼带基(或枕基)接口、抹带检查井砌体管道、检查井竣工测量、检查按密实要求分层回填密实收集资料、竣工。2、化粪池施工施工测量放出机械开挖边线机械挖土人工修边、捡底边坡护壁化粪池垫层浇筑底版钢筋制安化粪池砼底板浇筑砖砌体浇筑中部圈梁砖砌体及化粪池内外1:2防水砂浆抹面现浇顶部圈梁及盖板砌体检查井上方回填拆摸、清理内壁并竣工。二、主要施工方案1、土方开挖(1)沟槽开挖边坡按机挖:1:0.5人工挖H<2.5米采用1:0.32.5≤H<4米采用1:0.3H≥4米采用1:0.5(2)槽型污、雨水沟槽,主干道下采用合槽开挖,支管用独立槽开挖。(3)沟槽土方施工1)该工程污、雨水管道全部采用人工挖沟槽,土方由人工运于槽边5米处堆放若需转运的土方,以现场签证为准。2)沟槽形成后,立即通知甲方监理进行沟槽验收,合格后马上进行下一道工序施工;如土质太差,经甲方监理确认,须作换基处理的,按要求换填。3)沟槽开挖应分段施工,尽快进行地下结构合管道安装施工,并及时回填。4)沟槽形成后,应注意边坡的稳定性,对于边坡不稳定的应根据现场实际情况加设各种支撑。(4)化粪池开挖化粪池采用机械开挖,人工修边捡底,人工捡底厚为200mm,开挖边坡为1:0.5,为保证工程质量及安全,化粪池所挖的土方全部运于堆土场,回填时再重新运回,同时在围墙与煤气管侧作好边坡护壁。化粪池开挖后遇地下水,则可根据实际情况进行排水处理。(5)井圈井盖按Q20考虑。3、管道安装(1)该小区内污、雨水排水管道管径为D300—D500,采用人工下管。(2)管道安装采用平基稳管法施工,在浇筑平基混凝土时,平基的顶面应有1-2cm的余地,以保证工程质量。安装时应将基础及管道内外清洗干净后再浇筑护膀,接口先用钢刷刷毛后用1:2.5水泥砂浆加镀锌铁丝网抹带。(3)D400以上的管道,全部采用抹内带处理。(4)管顶覆土小于0.7米时(车行道路面下),污、雨水管道均采用360度混凝土全包。(排流91-I-3)。(5)回填土时要求分层回填夯实,保证回填土达到规定的密实度。(6)闭水试验,闭水试验必须在管道回填前进行,管道的闭水试验必须达到设计的允许渗水量,经监理的认可后方可进行回填。3、回填待污水、雨水钢筋混凝土管道安装完毕后,沟槽回填必须在基座及抹带砂浆达到设计强度后进行。腹腔回填必须严格按照两侧同时回填的方法进行,腹腔、管顶50cm内采用人工夯实回填,以上部分用蛙式打夯机分层打实或压路机分层碾压,每层厚度不能大于30cm。若需立即浇筑混凝土路面,回填时需采用8%的石灰土作加强处理。4、构筑物(1)砖砌排水检查井,污水内外抹面1:2水泥砂浆抹至井顶,雨水内外抹面1:2水泥砂浆抹至井顶。井...
