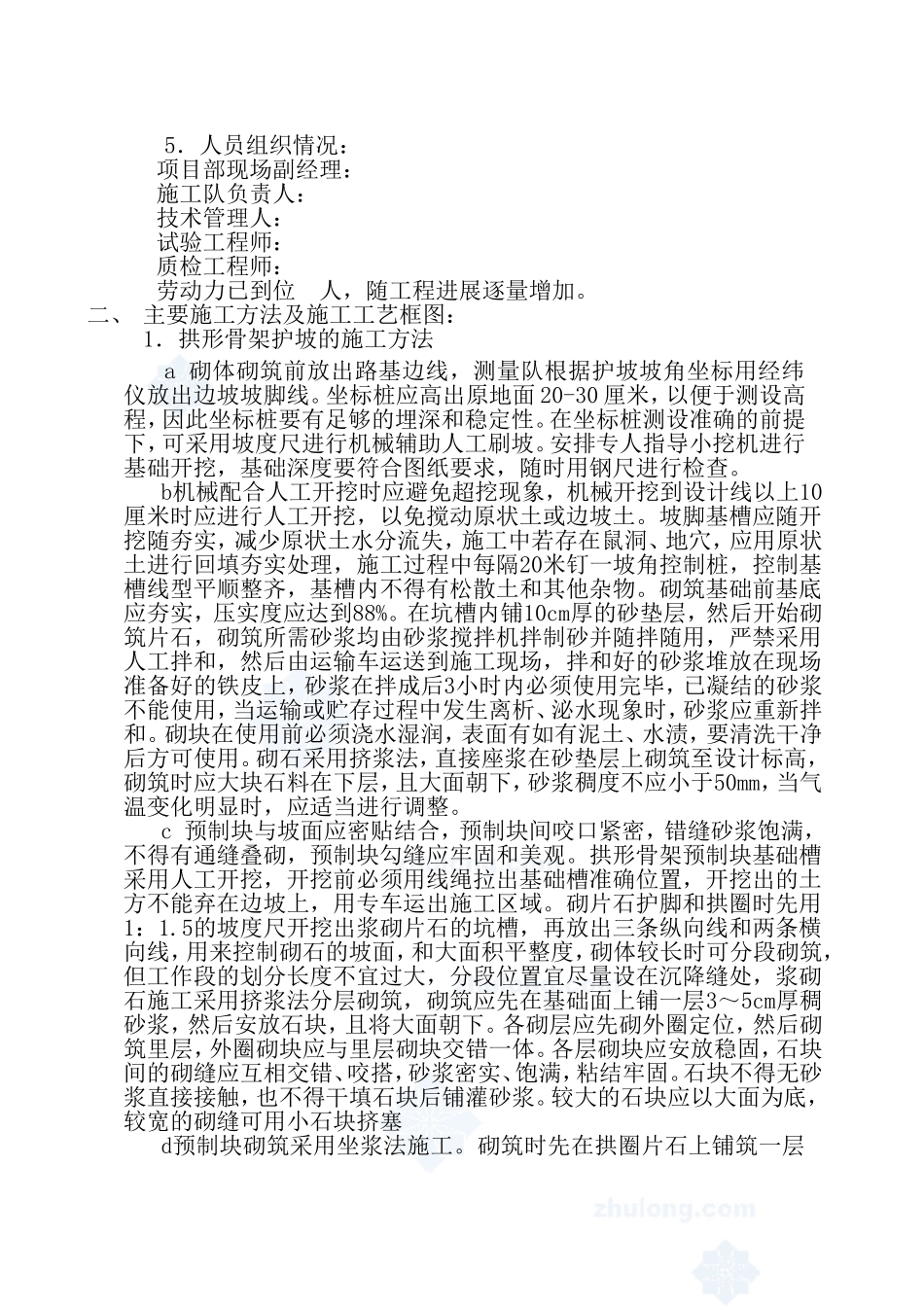

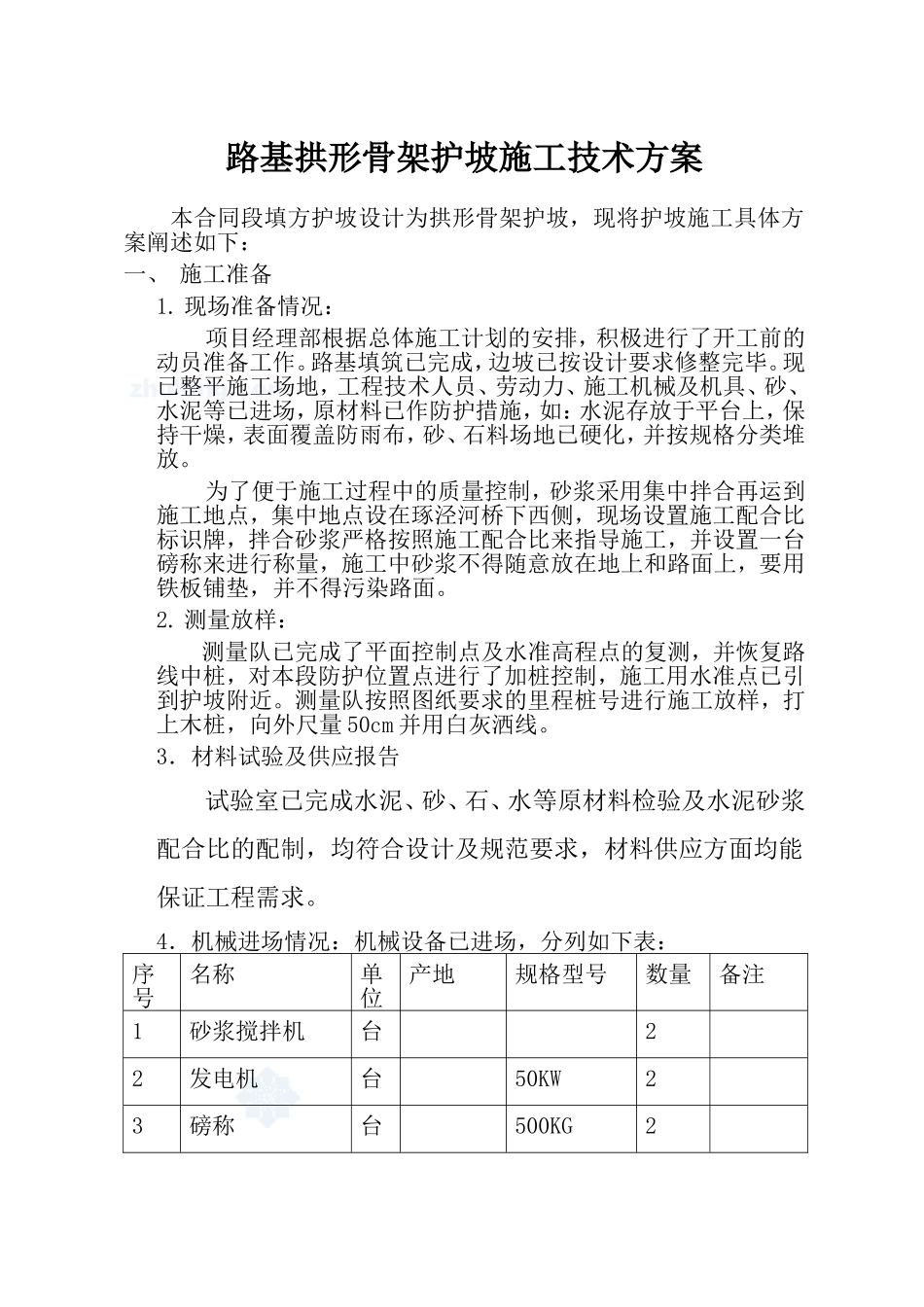

路基拱形骨架护坡施工技术方案本合同段填方护坡设计为拱形骨架护坡,现将护坡施工具体方案阐述如下:一、施工准备1
现场准备情况:项目经理部根据总体施工计划的安排,积极进行了开工前的动员准备工作
路基填筑已完成,边坡已按设计要求修整完毕
现已整平施工场地,工程技术人员、劳动力、施工机械及机具、砂、水泥等已进场,原材料已作防护措施,如:水泥存放于平台上,保持干燥,表面覆盖防雨布,砂、石料场地已硬化,并按规格分类堆放
为了便于施工过程中的质量控制,砂浆采用集中拌合再运到施工地点,集中地点设在琢泾河桥下西侧,现场设置施工配合比标识牌,拌合砂浆严格按照施工配合比来指导施工,并设置一台磅称来进行称量,施工中砂浆不得随意放在地上和路面上,要用铁板铺垫,并不得污染路面
测量放样:测量队已完成了平面控制点及水准高程点的复测,并恢复路线中桩,对本段防护位置点进行了加桩控制,施工用水准点已引到护坡附近
测量队按照图纸要求的里程桩号进行施工放样,打上木桩,向外尺量50cm并用白灰洒线
3.材料试验及供应报告试验室已完成水泥、砂、石、水等原材料检验及水泥砂浆配合比的配制,均符合设计及规范要求,材料供应方面均能保证工程需求
4.机械进场情况:机械设备已进场,分列如下表:序号名称单位产地规格型号数量备注1砂浆搅拌机台22发电机台50KW23磅称台500KG25.人员组织情况:项目部现场副经理:施工队负责人:技术管理人:试验工程师:质检工程师:劳动力已到位人,随工程进展逐量增加

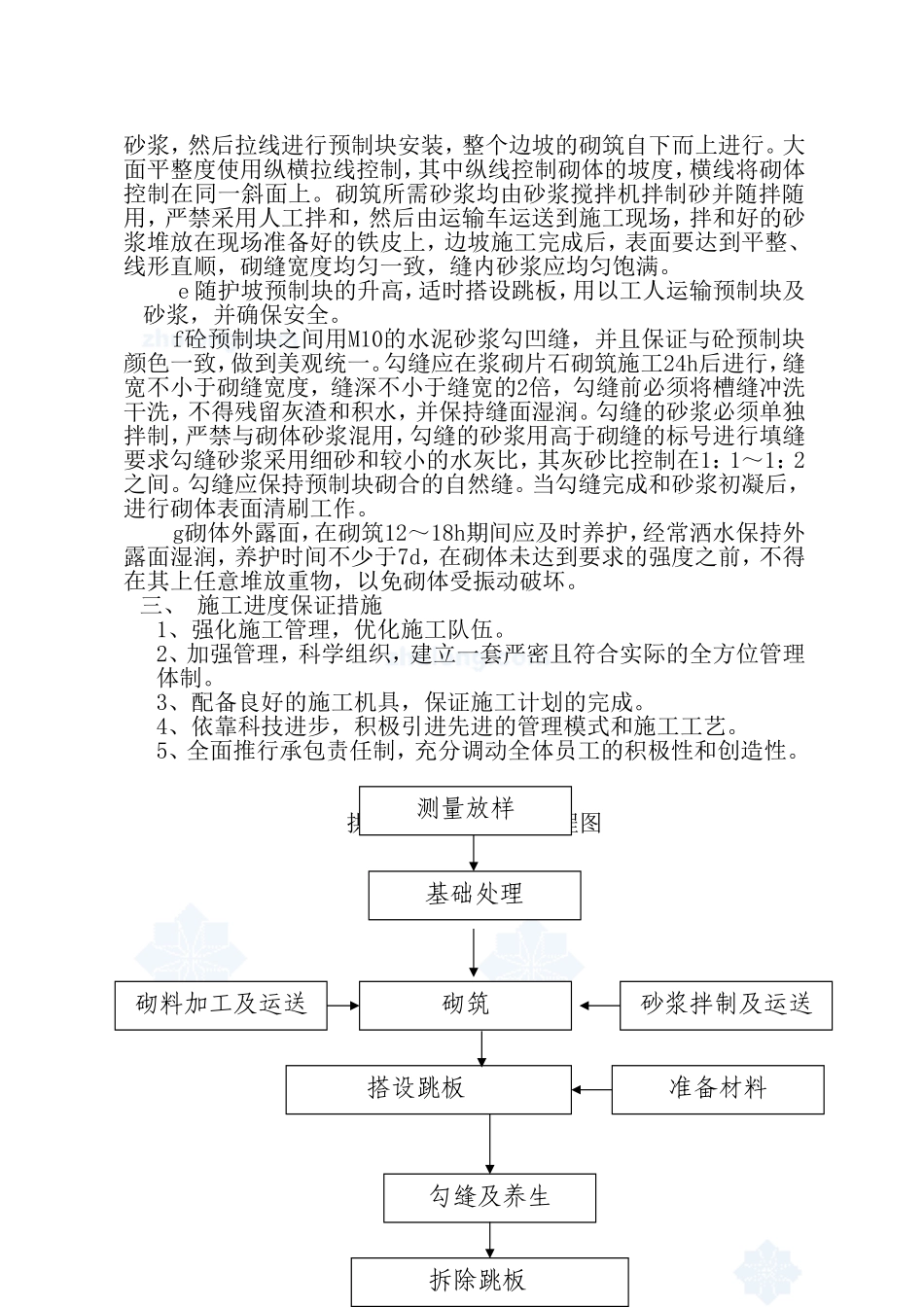

二、主要施工方法及施工工艺框图:1.拱形骨架护坡的施工方法a砌体砌筑前放出路基边线,测量队根据护坡坡角坐标用经纬仪放出边坡坡脚线
坐标桩应高出原地面20-30厘米,以便于测设高程,因此坐标桩要有足够的埋深和稳定性
在坐标桩测设准确的前提下,可采用坡度尺进行机械辅助人工刷坡
安排专人指导小挖机进行基础开挖,基础深度要符合图纸要求,随
