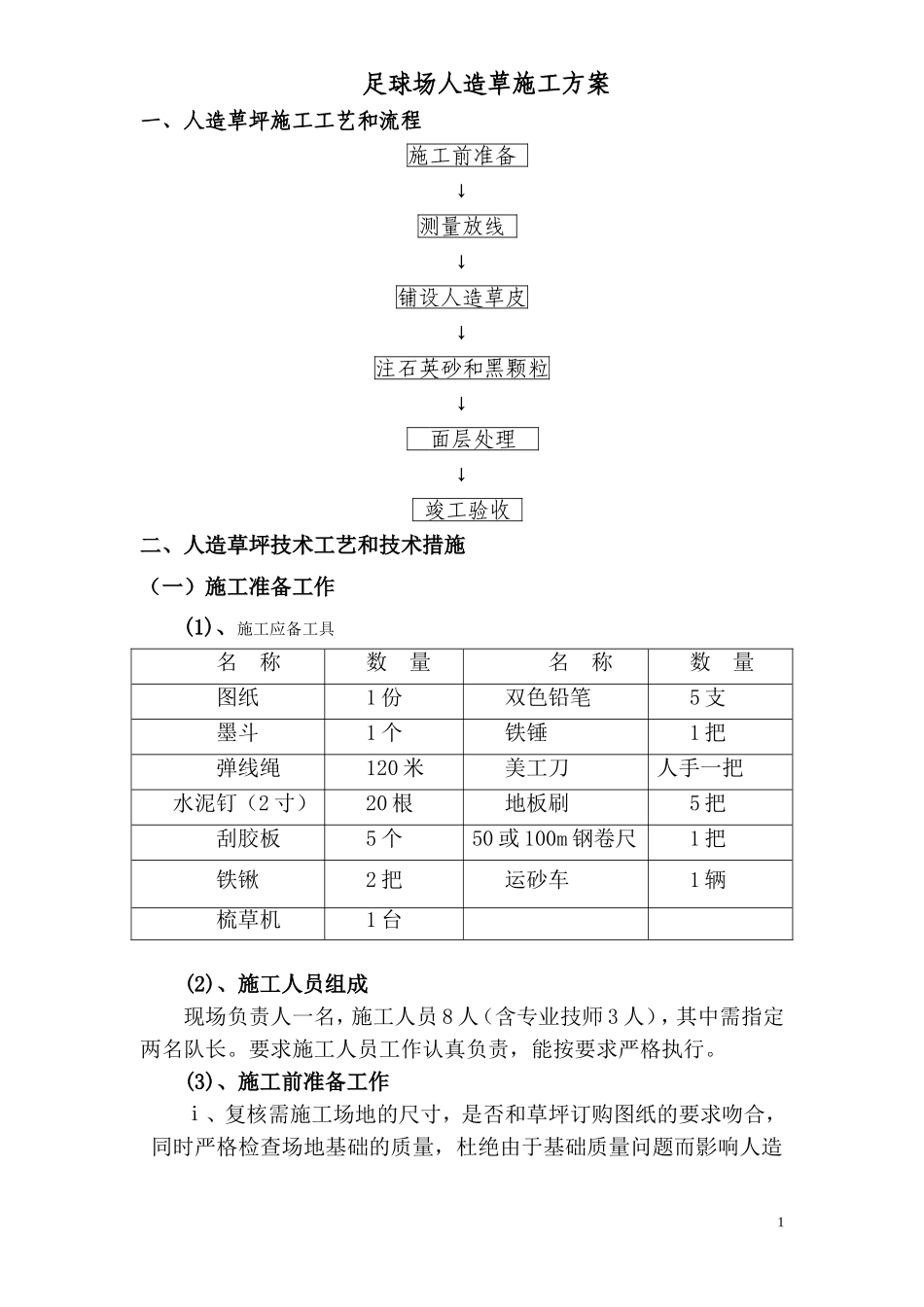

足球场人造草施工方案一、人造草坪施工工艺和流程施工前准备↓测量放线↓铺设人造草皮↓注石英砂和黑颗粒↓面层处理↓竣工验收二、人造草坪技术工艺和技术措施(一)施工准备工作(1)、施工应备工具名称数量名称数量图纸1份双色铅笔5支墨斗1个铁锤1把弹线绳120米美工刀人手一把水泥钉(2寸)20根地板刷5把刮胶板5个50或100m钢卷尺1把铁锹2把运砂车1辆梳草机1台(2)、施工人员组成现场负责人一名,施工人员8人(含专业技师3人),其中需指定两名队长
要求施工人员工作认真负责,能按要求严格执行

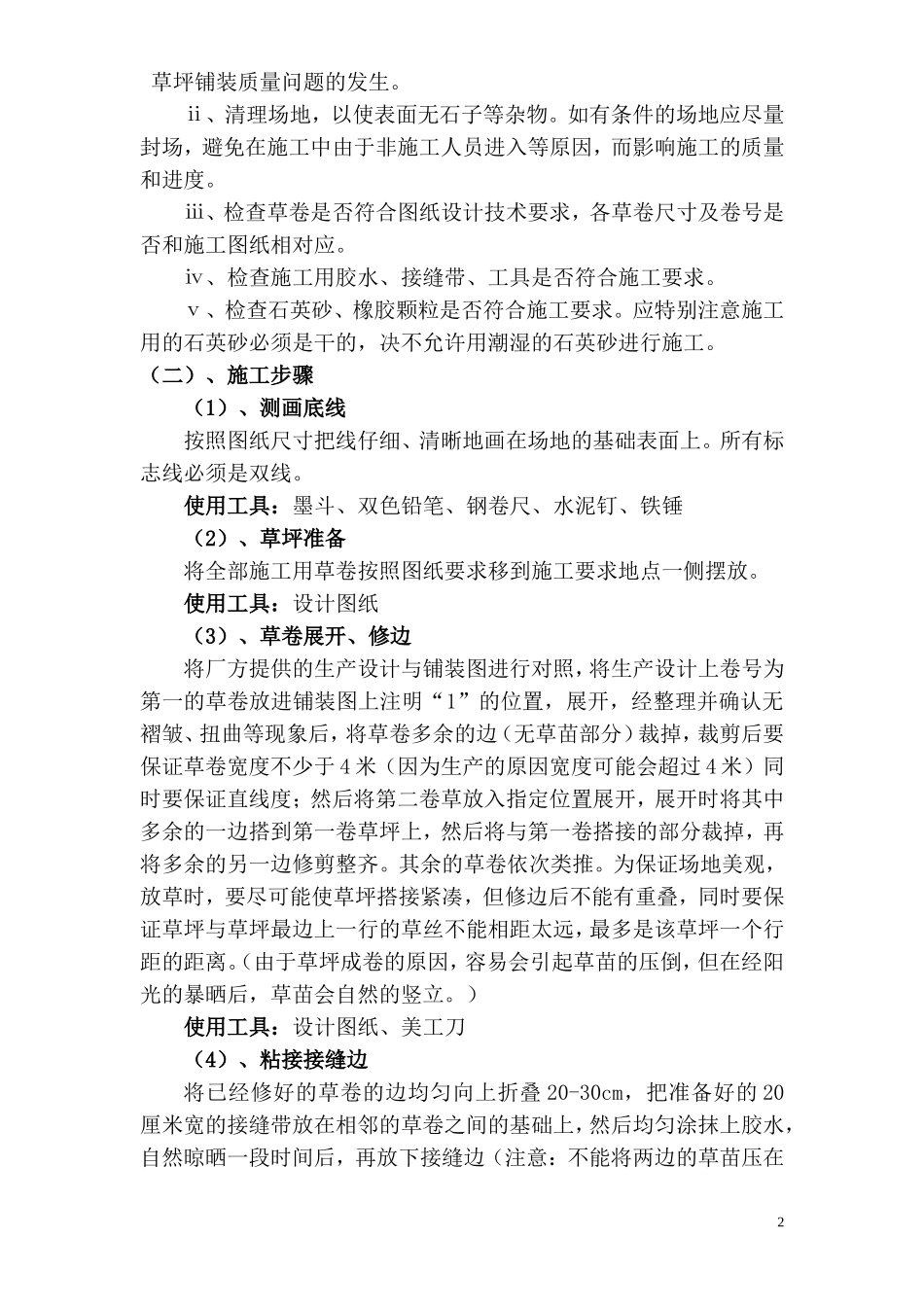

(3)、施工前准备工作ⅰ、复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,同时严格检查场地基础的质量,杜绝由于基础质量问题而影响人造1草坪铺装质量问题的发生
ⅱ、清理场地,以使表面无石子等杂物
如有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度
ⅲ、检查草卷是否符合图纸设计技术要求,各草卷尺寸及卷号是否和施工图纸相对应
ⅳ、检查施工用胶水、接缝带、工具是否符合施工要求
ⅴ、检查石英砂、橡胶颗粒是否符合施工要求
应特别注意施工用的石英砂必须是干的,决不允许用潮湿的石英砂进行施工
(二)、施工步骤(1)、测画底线按照图纸尺寸把线仔细、清晰地画在场地的基础表面上
所有标志线必须是双线
使用工具:墨斗、双色铅笔、钢卷尺、水泥钉、铁锤(2)、草坪准备将全部施工用草卷按照图纸要求移到施工要求地点一侧摆放
使用工具:设计图纸(3)、草卷展开、修边将厂方提供的生产设计与铺装图进行对照,将生产设计上卷号为第一的草卷放进铺装图上注明“1”的位置,展开,经整理并确认无褶皱、扭曲等现象后,将草卷多余的边(无草苗部分)裁掉,裁剪后要保证草卷宽度不少于4米(因为生产的原因宽度可能会超过4米)同时要保证直线度;然后将第二卷草放入指定位置展开,展开时将其中多余的一边搭到第一卷草坪上,然
