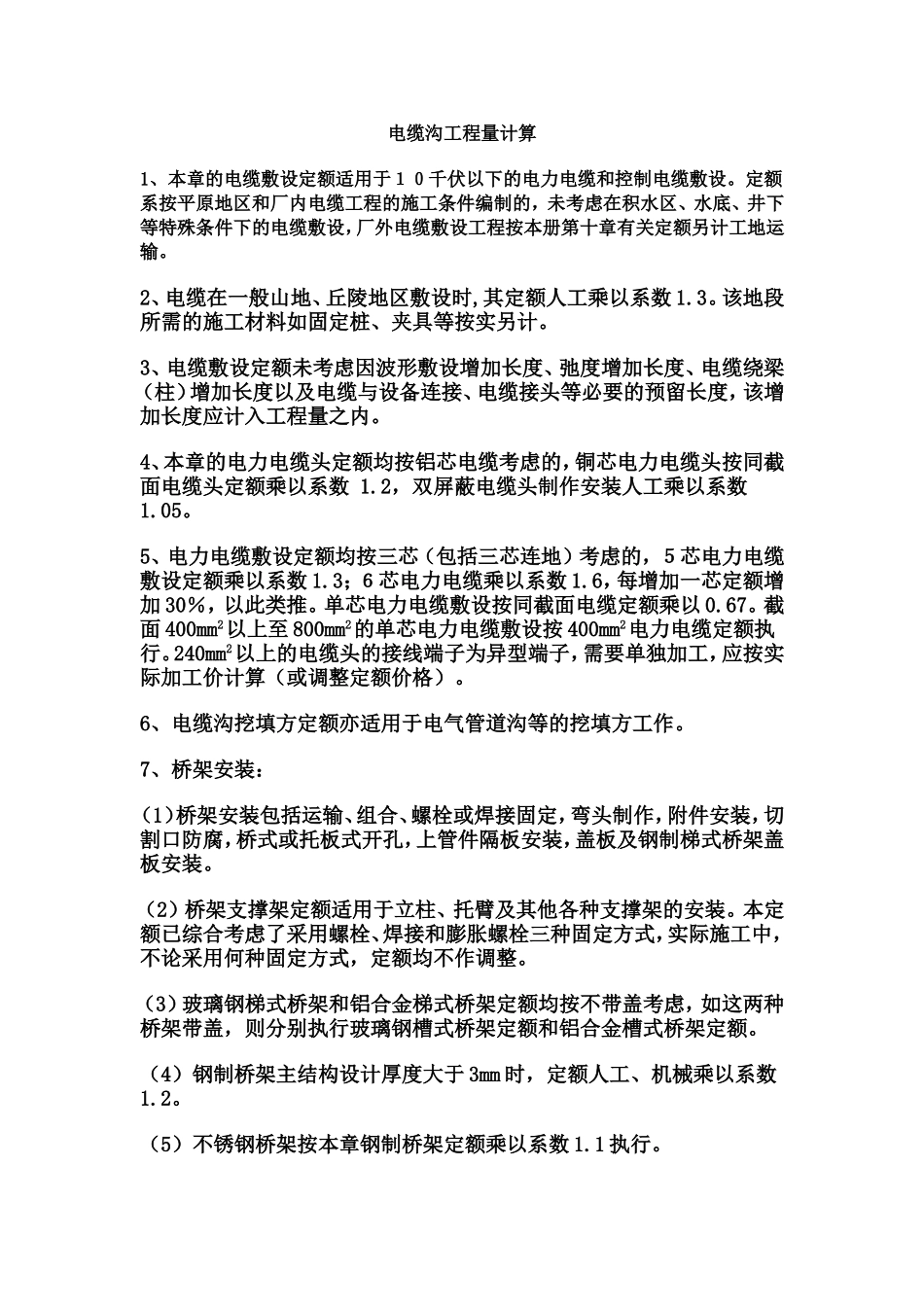

电缆沟工程量计算1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设
定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输
2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1
该地段所需的施工材料如固定桩、夹具等按实另计
3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内
4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数1
2,双屏蔽电缆头制作安装人工乘以系数1
5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1
3;6芯电力电缆乘以系数1
6,每增加一芯定额增加30%,以此类推
单芯电力电缆敷设按同截面电缆定额乘以0
截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行
240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)
6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作
7、桥架安装:(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装
(2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装
本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整
(3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额
(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1
(5)不锈钢桥架按本章钢制
