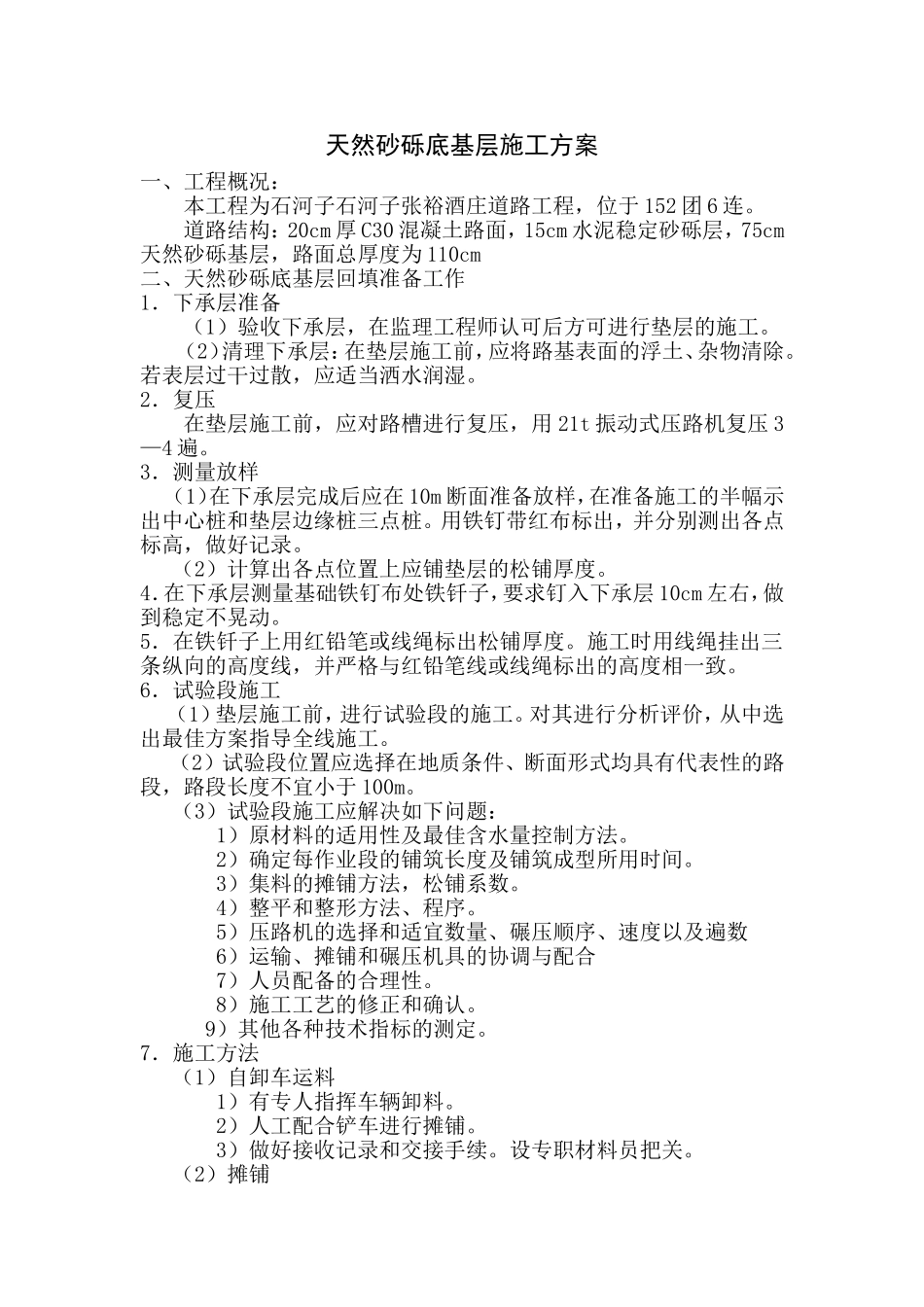

天然砂砾底基层施工方案一、工程概况:本工程为石河子石河子张裕酒庄道路工程,位于152团6连
道路结构:20cm厚C30混凝土路面,15cm水泥稳定砂砾层,75cm天然砂砾基层,路面总厚度为110cm二、天然砂砾底基层回填准备工作1.下承层准备(1)验收下承层,在监理工程师认可后方可进行垫层的施工
(2)清理下承层:在垫层施工前,应将路基表面的浮土、杂物清除
若表层过干过散,应适当洒水润湿
2.复压在垫层施工前,应对路槽进行复压,用21t振动式压路机复压3—4遍
3.测量放样(1)在下承层完成后应在10m断面准备放样,在准备施工的半幅示出中心桩和垫层边缘桩三点桩
用铁钉带红布标出,并分别测出各点标高,做好记录
(2)计算出各点位置上应铺垫层的松铺厚度
4.在下承层测量基础铁钉布处铁钎子,要求钉入下承层10cm左右,做到稳定不晃动
5.在铁钎子上用红铅笔或线绳标出松铺厚度
施工时用线绳挂出三条纵向的高度线,并严格与红铅笔线或线绳标出的高度相一致
6.试验段施工(1)垫层施工前,进行试验段的施工
对其进行分析评价,从中选出最佳方案指导全线施工
(2)试验段位置应选择在地质条件、断面形式均具有代表性的路段,路段长度不宜小于100m
(3)试验段施工应解决如下问题:1)原材料的适用性及最佳含水量控制方法
2)确定每作业段的铺筑长度及铺筑成型所用时间
3)集料的摊铺方法,松铺系数
4)整平和整形方法、程序
5)压路机的选择和适宜数量、碾压顺序、速度以及遍数6)运输、摊铺和碾压机具的协调与配合7)人员配备的合理性
8)施工工艺的修正和确认
9)其他各种技术指标的测定
7.施工方法(1)自卸车运料1)有专人指挥车辆卸料
2)人工配合铲车进行摊铺
3)做好接收记录和交接手续
设专职材料员把关

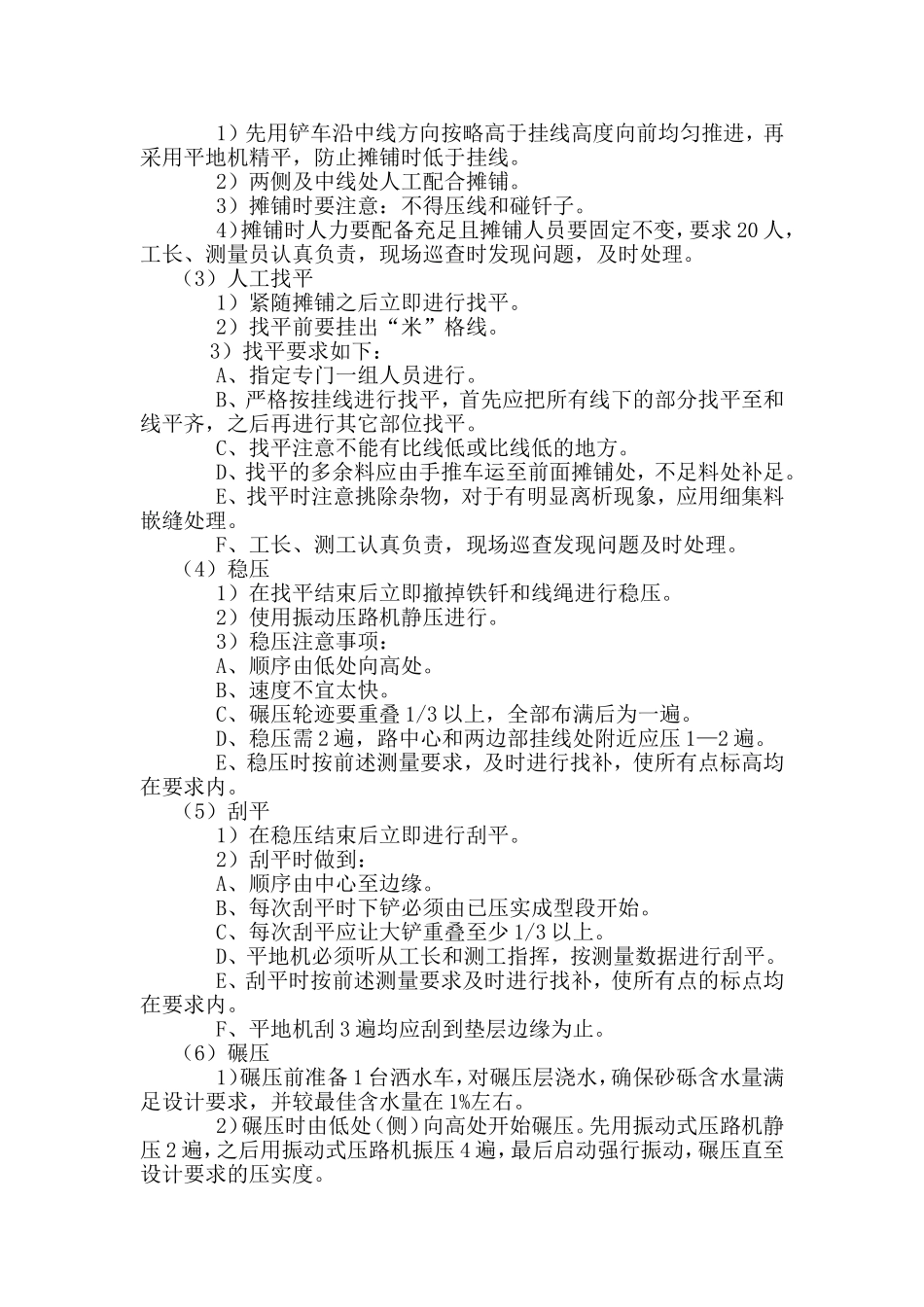

(2)摊铺1)先用铲车沿中线方向按略高于挂线高度向前均匀推进,再采用平地机精平,防止摊铺时低于挂线
