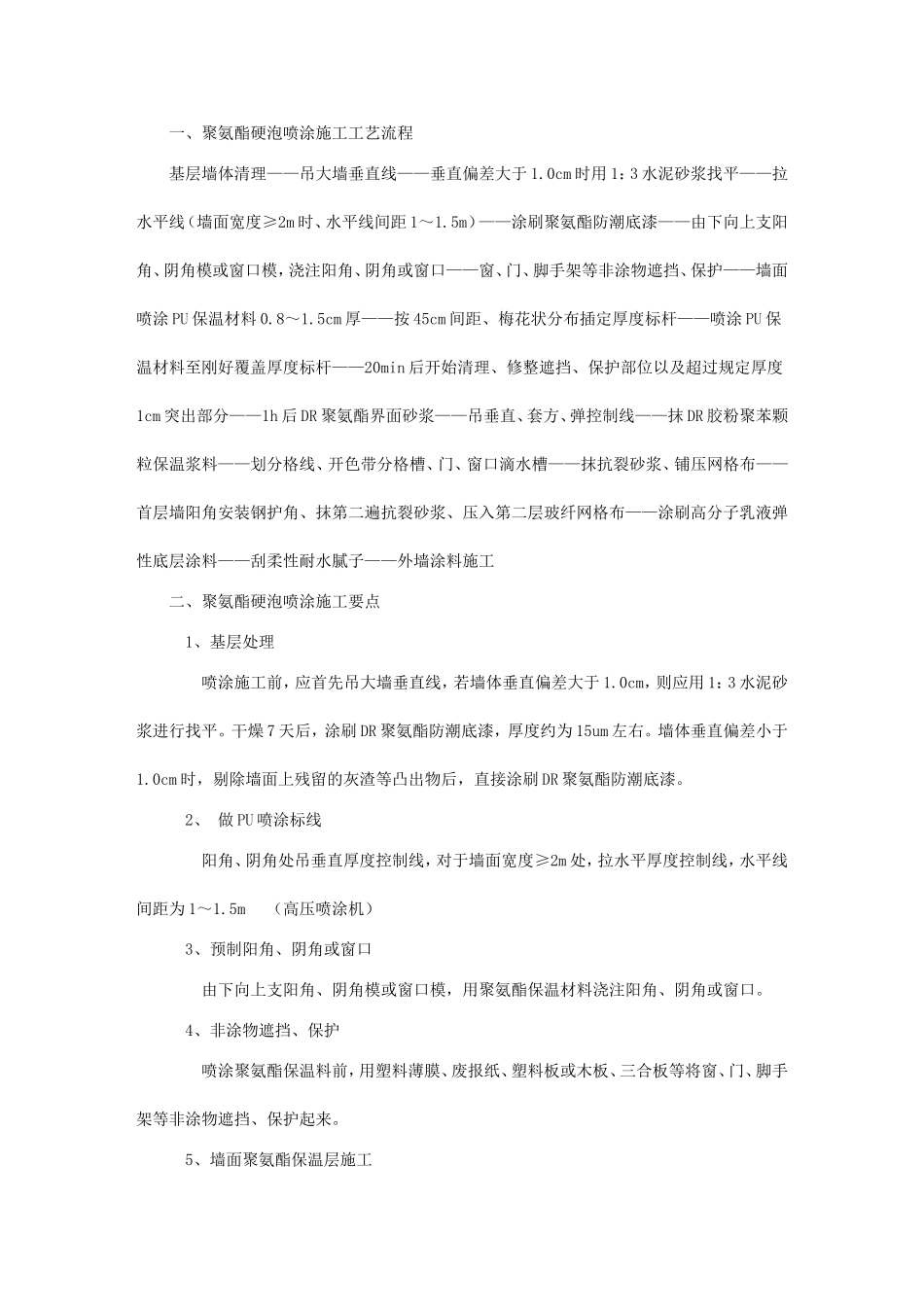

一、聚氨酯硬泡喷涂施工工艺流程基层墙体清理——吊大墙垂直线——垂直偏差大于1
0cm时用1:3水泥砂浆找平——拉水平线(墙面宽度≥2m时、水平线间距1~1
5m)——涂刷聚氨酯防潮底漆——由下向上支阳角、阴角模或窗口模,浇注阳角、阴角或窗口——窗、门、脚手架等非涂物遮挡、保护——墙面喷涂PU保温材料0
5cm厚——按45cm间距、梅花状分布插定厚度标杆——喷涂PU保温材料至刚好覆盖厚度标杆——20min后开始清理、修整遮挡、保护部位以及超过规定厚度1cm突出部分——1h后DR聚氨酯界面砂浆——吊垂直、套方、弹控制线——抹DR胶粉聚苯颗粒保温浆料——划分格线、开色带分格槽、门、窗口滴水槽——抹抗裂砂浆、铺压网格布——首层墙阳角安装钢护角、抹第二遍抗裂砂浆、压入第二层玻纤网格布——涂刷高分子乳液弹性底层涂料——刮柔性耐水腻子——外墙涂料施工二、聚氨酯硬泡喷涂施工要点1、基层处理喷涂施工前,应首先吊大墙垂直线,若墙体垂直偏差大于1
0cm,则应用1:3水泥砂浆进行找平
干燥7天后,涂刷DR聚氨酯防潮底漆,厚度约为15um左右
墙体垂直偏差小于1
0cm时,剔除墙面上残留的灰渣等凸出物后,直接涂刷DR聚氨酯防潮底漆
2、做PU喷涂标线阳角、阴角处吊垂直厚度控制线,对于墙面宽度≥2m处,拉水平厚度控制线,水平线间距为1~1
5m(高压喷涂机)3、预制阳角、阴角或窗口由下向上支阳角、阴角模或窗口模,用聚氨酯保温材料浇注阳角、阴角或窗口
4、非涂物遮挡、保护喷涂聚氨酯保温料前,用塑料薄膜、废报纸、塑料板或木板、三合板等将窗、门、脚手架等非涂物遮挡、保护起来
5、墙面聚氨酯保温层施工开启PU喷涂机将保温涂料均匀地喷涂于墙面之上,当厚度达到0
0cm厚时,按45cm间距、梅花状分布插定厚度标杆,然后继续喷涂聚氨酯保温料
每次喷涂厚度宜控制在1cm之内
喷涂时要尽量避免流挂现象
