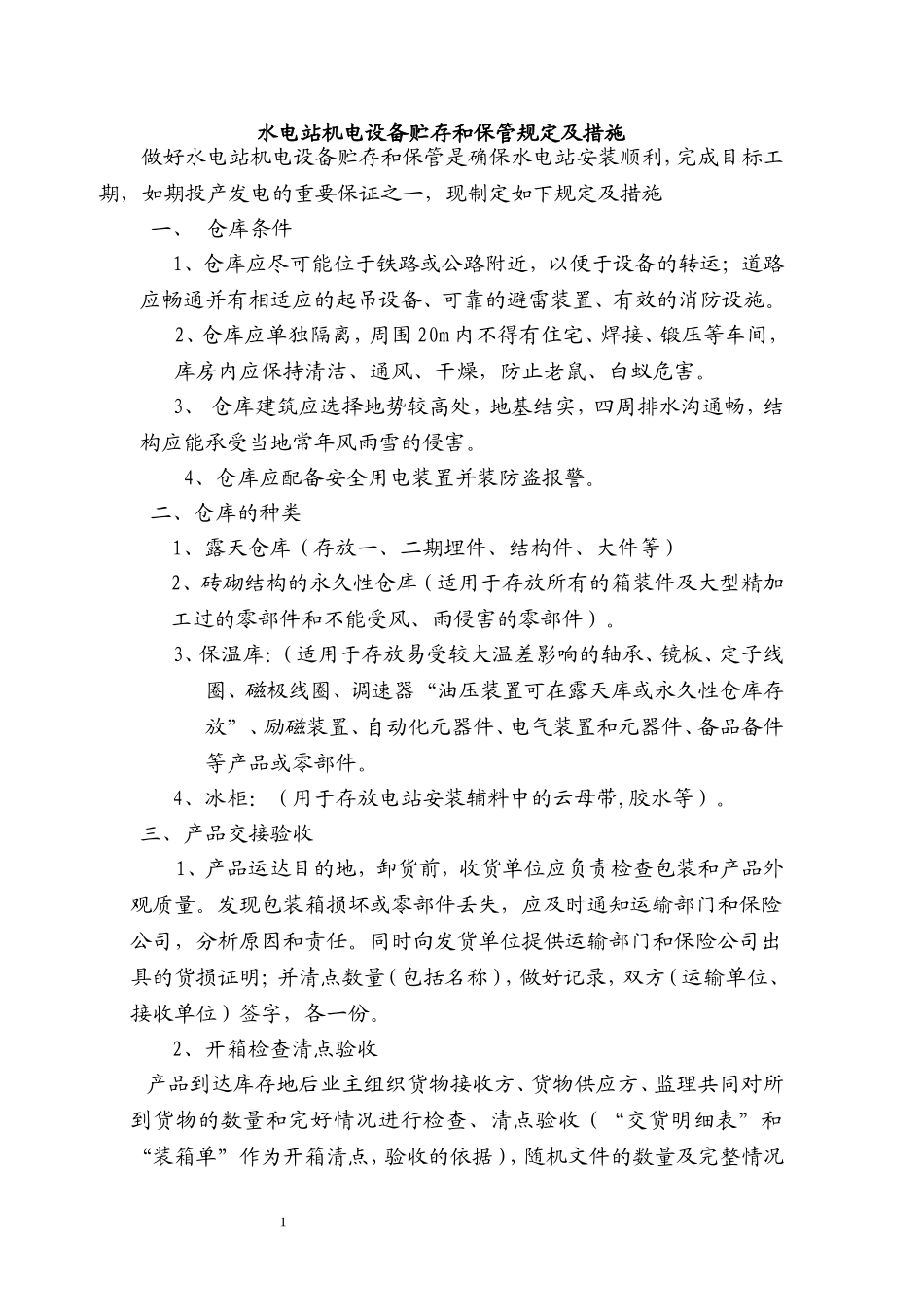

水电站机电设备贮存和保管规定及措施做好水电站机电设备贮存和保管是确保水电站安装顺利,完成目标工期,如期投产发电的重要保证之一,现制定如下规定及措施一、仓库条件1、仓库应尽可能位于铁路或公路附近,以便于设备的转运;道路应畅通并有相适应的起吊设备、可靠的避雷装置、有效的消防设施
2、仓库应单独隔离,周围20m内不得有住宅、焊接、锻压等车间,库房内应保持清洁、通风、干燥,防止老鼠、白蚁危害
3、仓库建筑应选择地势较高处,地基结实,四周排水沟通畅,结构应能承受当地常年风雨雪的侵害
4、仓库应配备安全用电装置并装防盗报警
二、仓库的种类1、露天仓库(存放一、二期埋件、结构件、大件等)2、砖砌结构的永久性仓库(适用于存放所有的箱装件及大型精加工过的零部件和不能受风、雨侵害的零部件)
3、保温库:(适用于存放易受较大温差影响的轴承、镜板、定子线圈、磁极线圈、调速器“油压装置可在露天库或永久性仓库存放”、励磁装置、自动化元器件、电气装置和元器件、备品备件等产品或零部件
4、冰柜:(用于存放电站安装辅料中的云母带,胶水等)
三、产品交接验收1、产品运达目的地,卸货前,收货单位应负责检查包装和产品外观质量
发现包装箱损坏或零部件丢失,应及时通知运输部门和保险公司,分析原因和责任
同时向发货单位提供运输部门和保险公司出具的货损证明;并清点数量(包括名称),做好记录,双方(运输单位、接收单位)签字,各一份
2、开箱检查清点验收产品到达库存地后业主组织货物接收方、货物供应方、监理共同对所到货物的数量和完好情况进行检查、清点验收(“交货明细表”和“装箱单”作为开箱清点,验收的依据),随机文件的数量及完整情况1同时检查清点,登记保管,一并做好记录,各方签字,原件由业主保管,复印件参加各方各一份
四、产品的现场保管及维护1、根据已经清点验收的交货明细表由仓库保管员建立产品入库台账2、根据产品部件的性能、特
