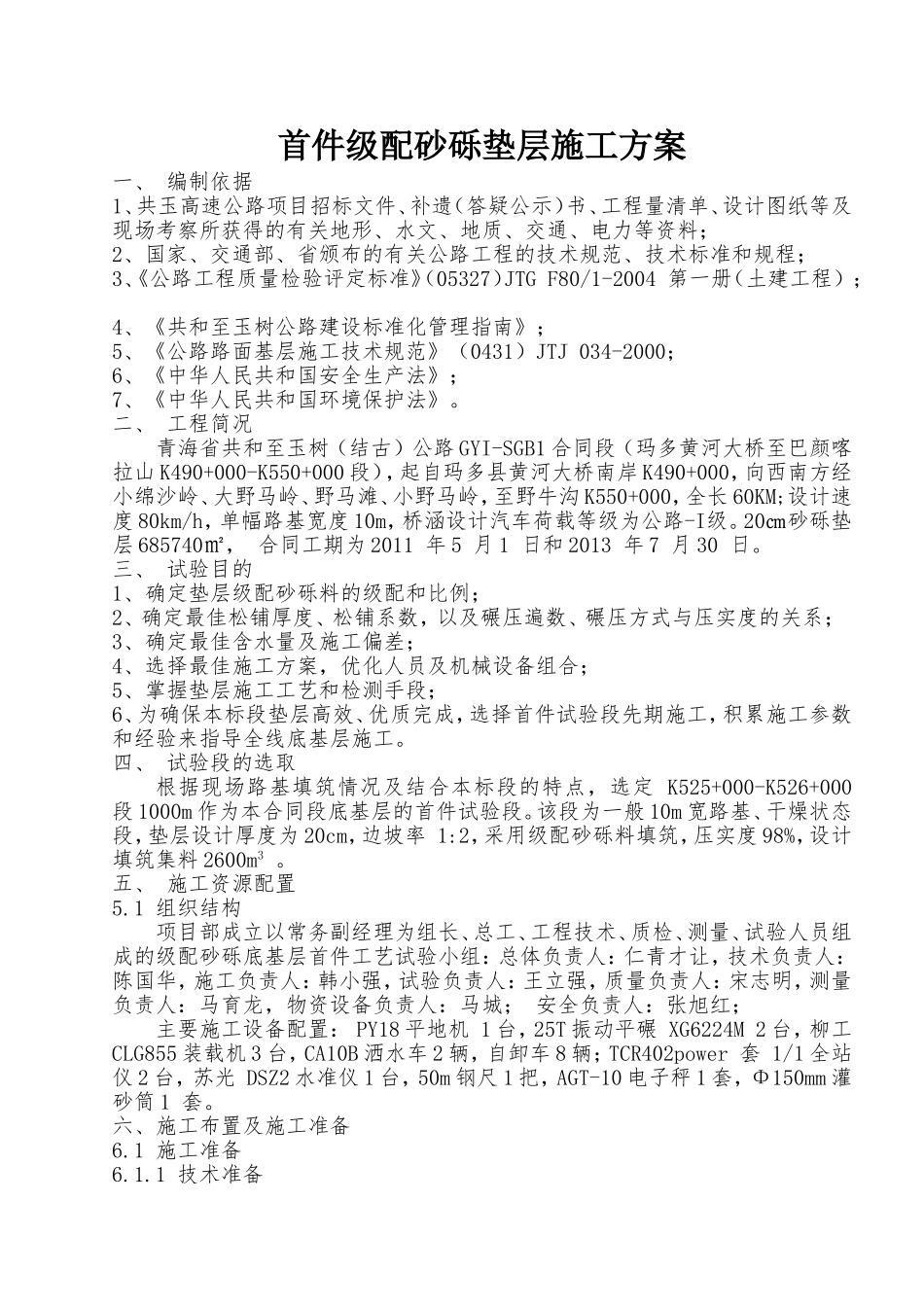

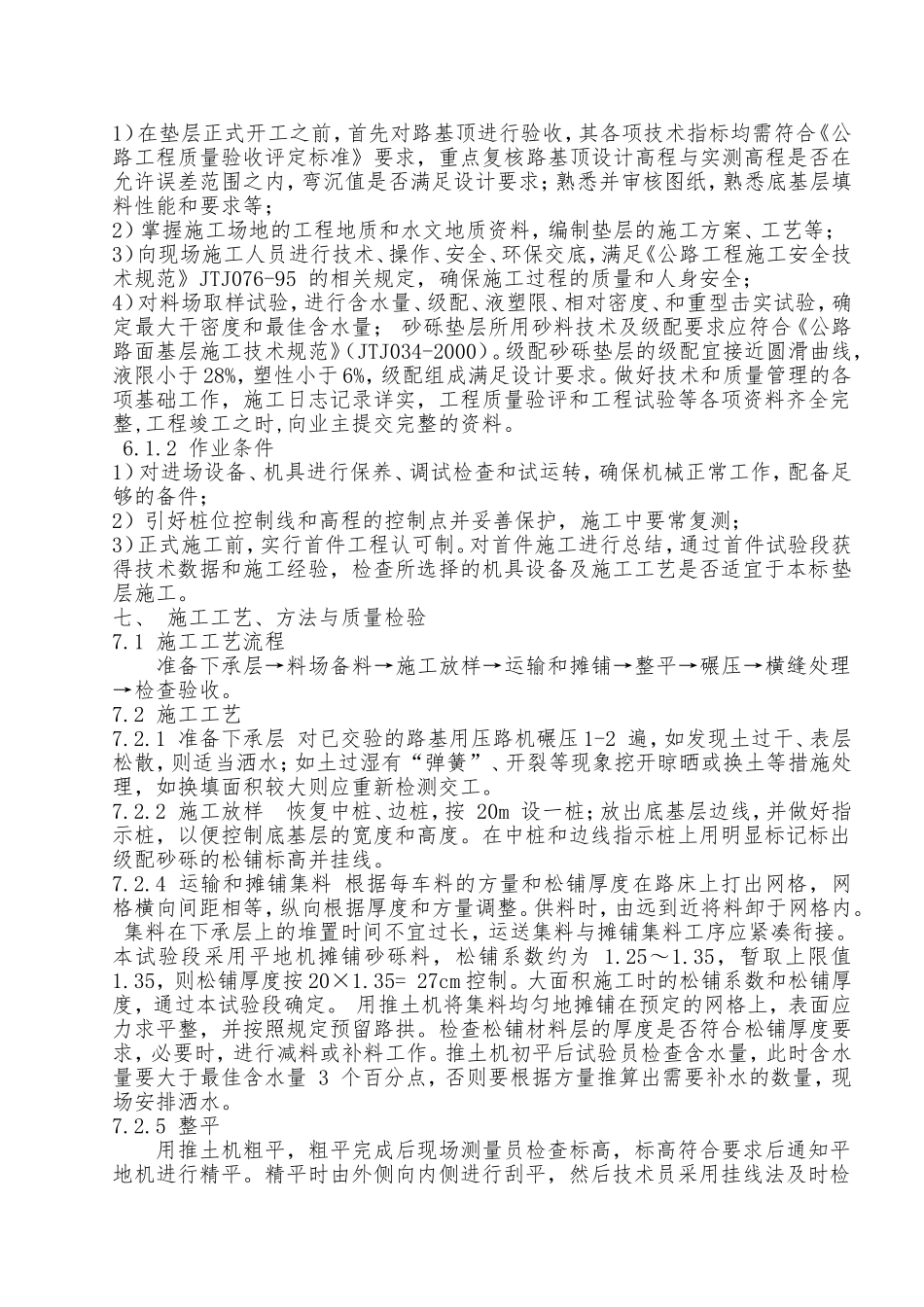

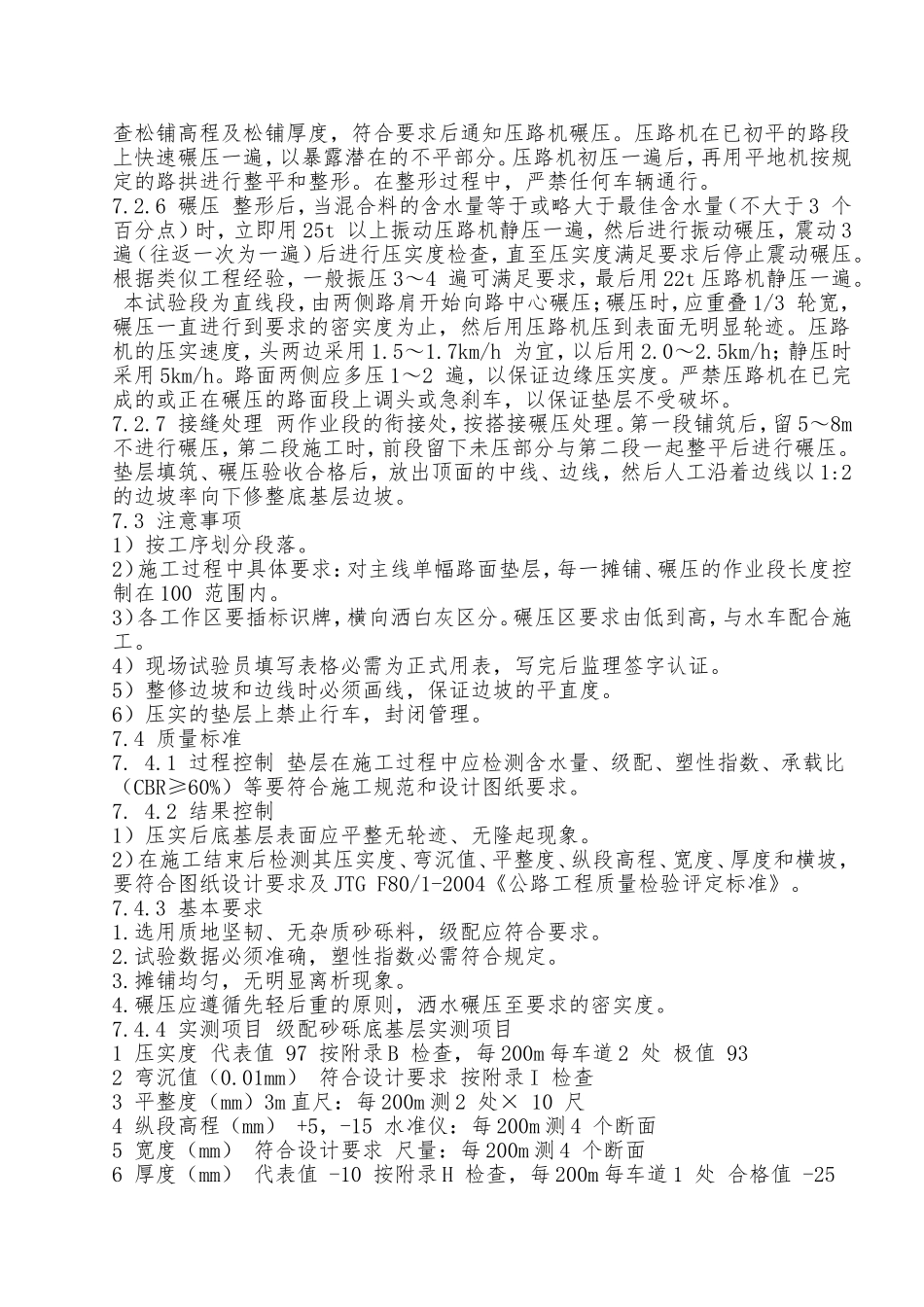

首件级配砂砾垫层施工方案一、编制依据1、共玉高速公路项目招标文件、补遗(答疑公示)书、工程量清单、设计图纸等及现场考察所获得的有关地形、水文、地质、交通、电力等资料;2、国家、交通部、省颁布的有关公路工程的技术规范、技术标准和规程;3、《公路工程质量检验评定标准》(05327)JTGF80/1-2004第一册(土建工程);4、《共和至玉树公路建设标准化管理指南》;5、《公路路面基层施工技术规范》(0431)JTJ034-2000;6、《中华人民共和国安全生产法》;7、《中华人民共和国环境保护法》
二、工程简况青海省共和至玉树(结古)公路GYI-SGB1合同段(玛多黄河大桥至巴颜喀拉山K490+000-K550+000段),起自玛多县黄河大桥南岸K490+000,向西南方经小绵沙岭、大野马岭、野马滩、小野马岭,至野牛沟K550+000,全长60KM;设计速度80km/h,单幅路基宽度10m,桥涵设计汽车荷载等级为公路-I级
20㎝砂砾垫层685740㎡,合同工期为2011年5月1日和2013年7月30日
三、试验目的1、确定垫层级配砂砾料的级配和比例;2、确定最佳松铺厚度、松铺系数,以及碾压遍数、碾压方式与压实度的关系;3、确定最佳含水量及施工偏差;4、选择最佳施工方案,优化人员及机械设备组合;5、掌握垫层施工工艺和检测手段;6、为确保本标段垫层高效、优质完成,选择首件试验段先期施工,积累施工参数和经验来指导全线底基层施工
四、试验段的选取根据现场路基填筑情况及结合本标段的特点,选定K525+000-K526+000段1000m作为本合同段底基层的首件试验段
该段为一般10m宽路基、干燥状态段,垫层设计厚度为20cm,边坡率1:2,采用级配砂砾料填筑,压实度98%,设计填筑集料2600m3
五、施工资源配置5
1组织结构项目部成立以常务副经理为组长、总工、工程技术、质检、测量
